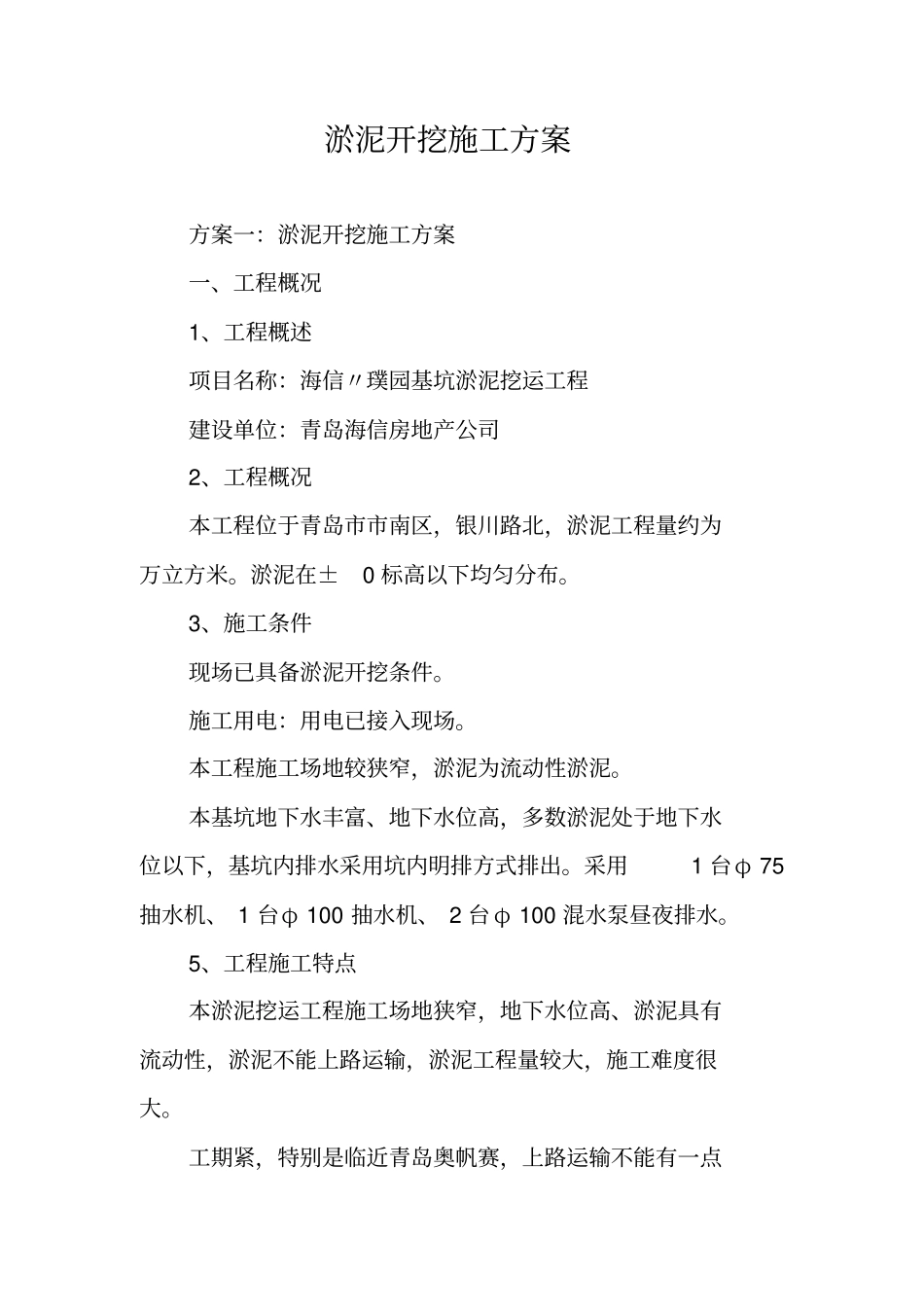

淤泥开挖施工方案方案一:淤泥开挖施工方案一、工程概况1、工程概述项目名称:海信〃璞园基坑淤泥挖运工程建设单位:青岛海信房地产公司2、工程概况本工程位于青岛市市南区,银川路北,淤泥工程量约为万立方米
淤泥在±0 标高以下均匀分布
3、施工条件现场已具备淤泥开挖条件
施工用电:用电已接入现场
本工程施工场地较狭窄,淤泥为流动性淤泥
本基坑地下水丰富、地下水位高,多数淤泥处于地下水位以下,基坑内排水采用坑内明排方式排出
采用1 台φ 75抽水机、 1 台φ 100 抽水机、 2 台 φ 100 混水泵昼夜排水
5、工程施工特点本淤泥挖运工程施工场地狭窄,地下水位高、淤泥具有流动性,淤泥不能上路运输,淤泥工程量较大,施工难度很大

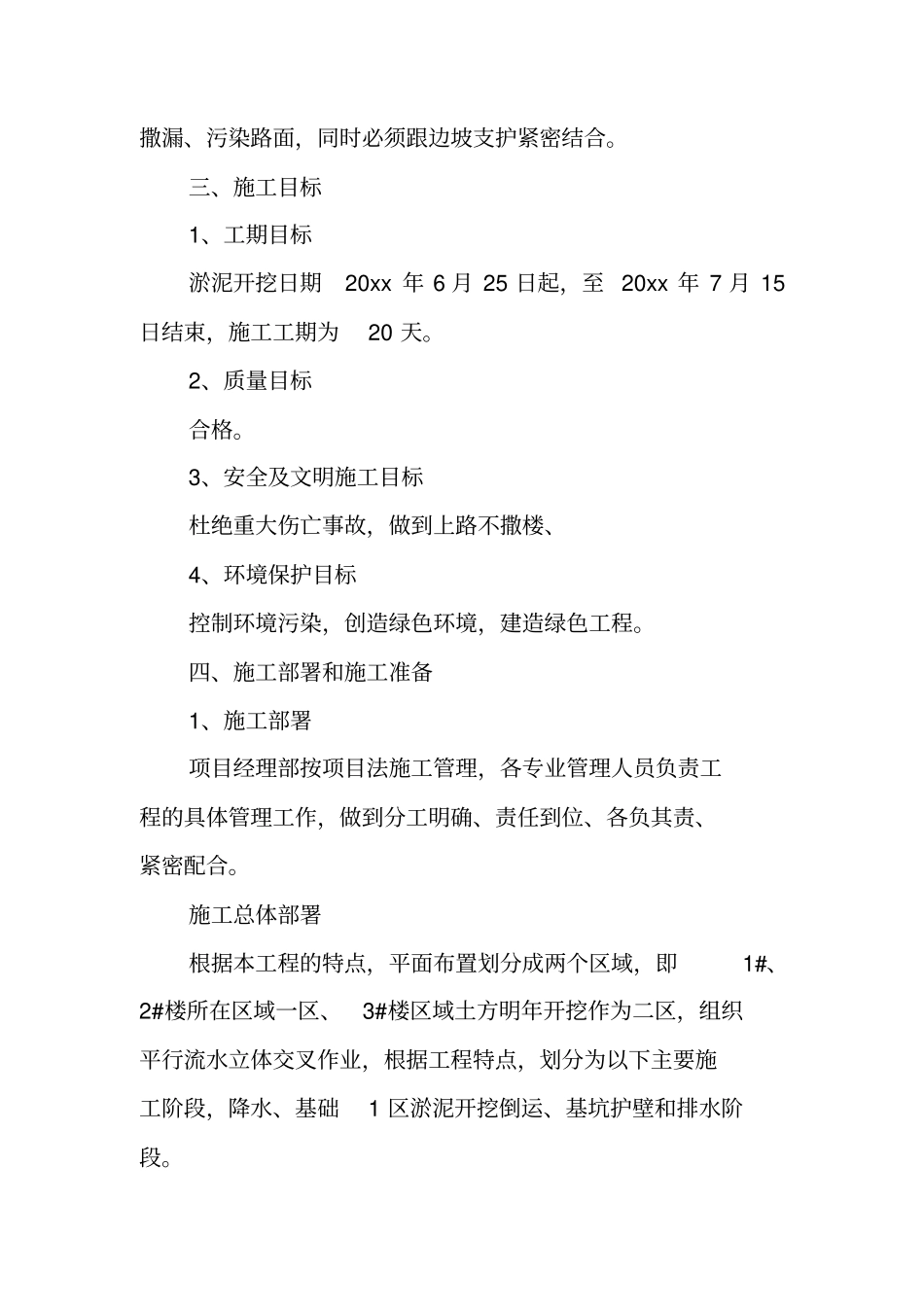

工期紧,特别是临近青岛奥帆赛,上路运输不能有一点撒漏、污染路面,同时必须跟边坡支护紧密结合
三、施工目标1、工期目标淤泥开挖日期20xx 年 6 月 25 日起,至 20xx 年 7 月 15日结束,施工工期为20 天
2、质量目标合格
3、安全及文明施工目标杜绝重大伤亡事故,做到上路不撒楼、4、环境保护目标控制环境污染,创造绿色环境,建造绿色工程
四、施工部署和施工准备1、施工部署项目经理部按项目法施工管理,各专业管理人员负责工程的具体管理工作,做到分工明确、责任到位、各负其责、紧密配合
施工总体部署根据本工程的特点,平面布置划分成两个区域,即1#、2#楼所在区域一区、3#楼区域土方明年开挖作为二区,组织平行流水立体交叉作业,根据工程特点,划分为以下主要施工阶段,降水、基础1 区淤泥开挖倒运、基坑护壁和排水阶段

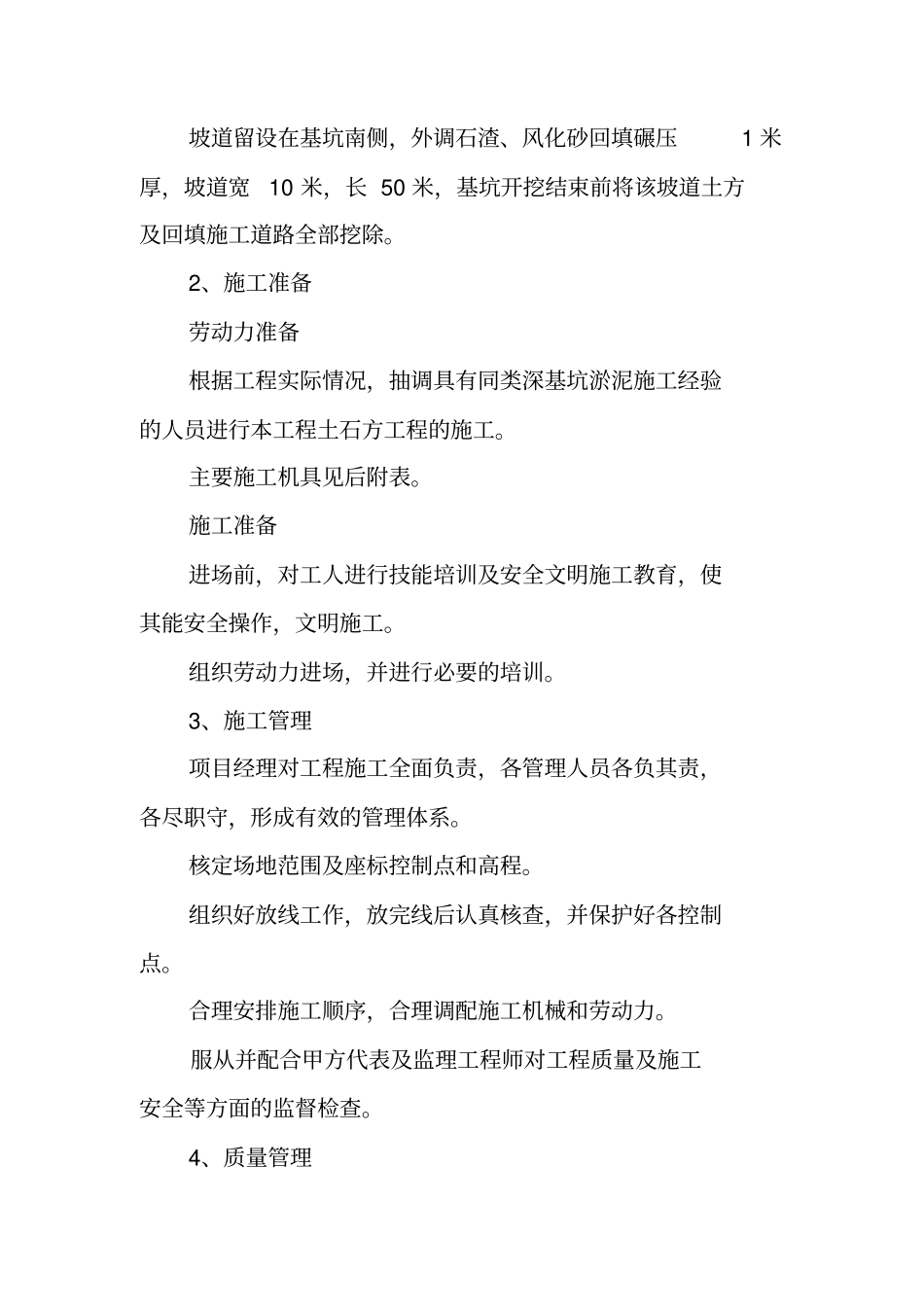

坡道留设在基坑南侧,外调石渣、风化砂回填碾压1 米厚,坡道宽10 米,长 50 米,基坑开挖结束前将该坡道土方及回填施工道路全部挖除
2、施工准备劳动力准备根据工程实际情况,抽调具有同类深基坑淤泥施工经验的人员进行本工程土石方工程的施工
