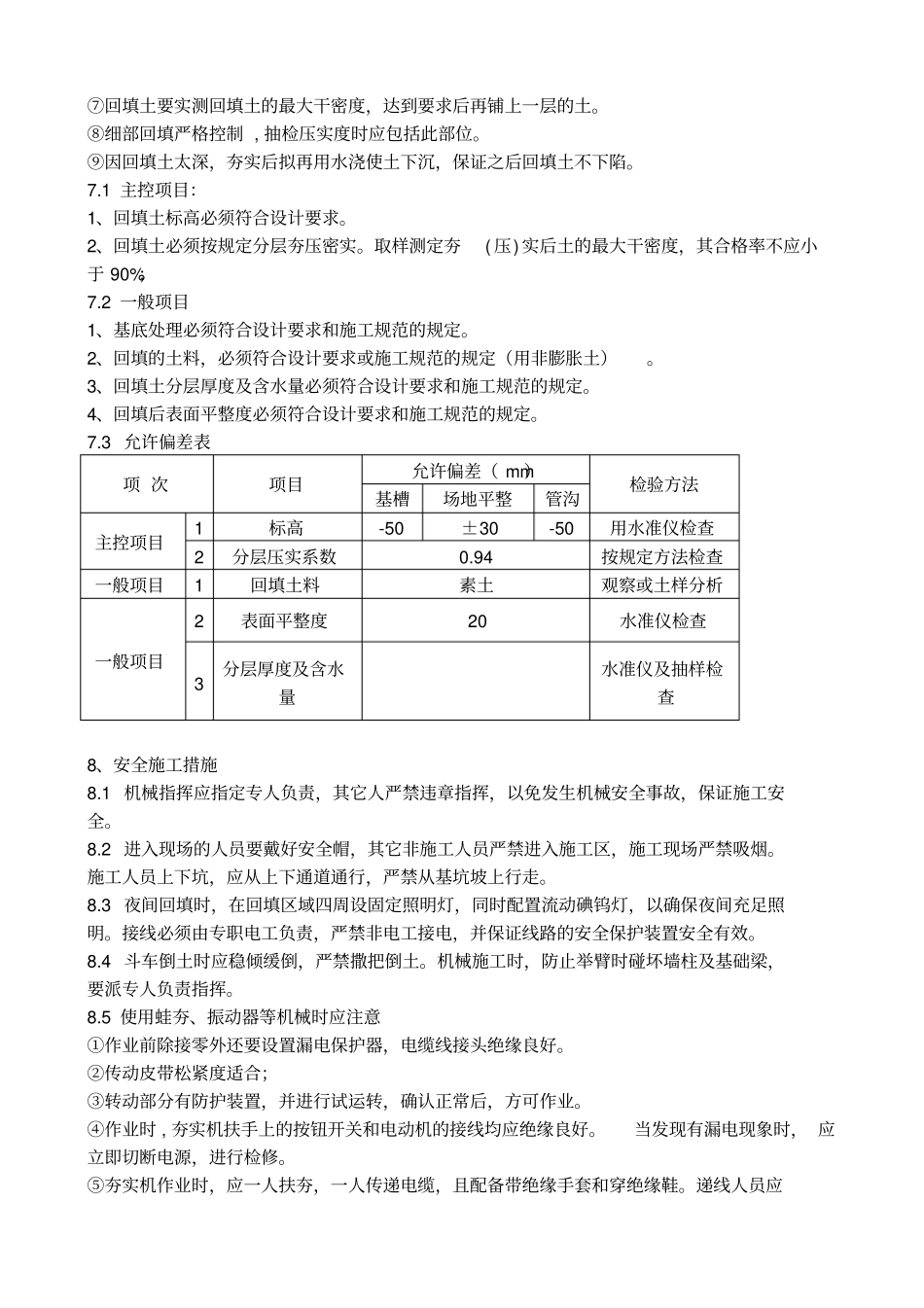

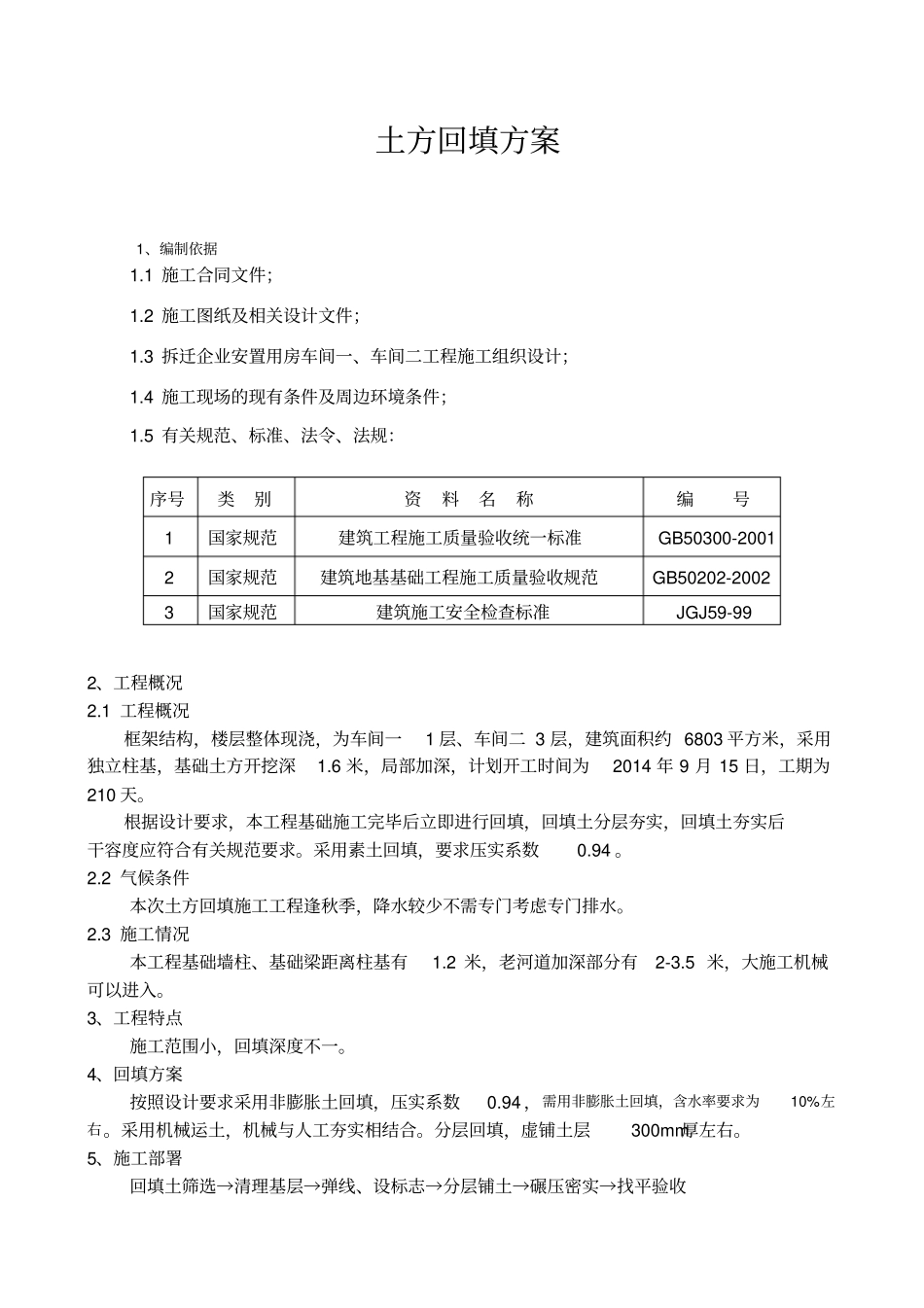

土方回填方案1、编制依据1
1 施工合同文件;1
2 施工图纸及相关设计文件;1
3 拆迁企业安置用房车间一、车间二工程施工组织设计;1
4 施工现场的现有条件及周边环境条件;1
5 有关规范、标准、法令、法规:2、工程概况2
1 工程概况框架结构,楼层整体现浇,为车间一1 层、车间二 3 层,建筑面积约 6803 平方米,采用独立柱基,基础土方开挖深1
6 米,局部加深,计划开工时间为2014 年 9 月 15 日,工期为210 天
根据设计要求,本工程基础施工完毕后立即进行回填,回填土分层夯实,回填土夯实后干容度应符合有关规范要求
采用素土回填,要求压实系数0
2 气候条件本次土方回填施工工程逢秋季,降水较少不需专门考虑专门排水
3 施工情况本工程基础墙柱、基础梁距离柱基有1
2 米,老河道加深部分有2-3
5 米,大施工机械可以进入
3、工程特点施工范围小,回填深度不一
4、回填方案按照设计要求采用非膨胀土回填,压实系数0
94 ,需用非膨胀土回填,含水率要求为10%左右
采用机械运土,机械与人工夯实相结合
分层回填,虚铺土层300mm厚左右
5、施工部署回填土筛选→清理基层→弹线、设标志→分层铺土→碾压密实→找平验收序号类别资料名称编号1 国家规范建筑工程施工质量验收统一标准GB50300-2001 2 国家规范建筑地基基础工程施工质量验收规范GB50202-2002 3 国家规范建筑施工安全检查标准JGJ59-99 回填先进行柱基外回填,一直填平至柱基面,边填边压实,然后分2 部分回填,第 1 部分为建筑物内部,第2 部分为建筑外围
车间内挖机可以入内摊铺,然后压实
对于机械不能进入的部位,先在房间外回填至2 米高左右,然后挖机从基础梁上举臂铲土进去,钩机臂长仍不够的地方,人工斗车运土进入,再进行摊铺夯实
各相关单位应服从专业工长管理,积极配合,保
