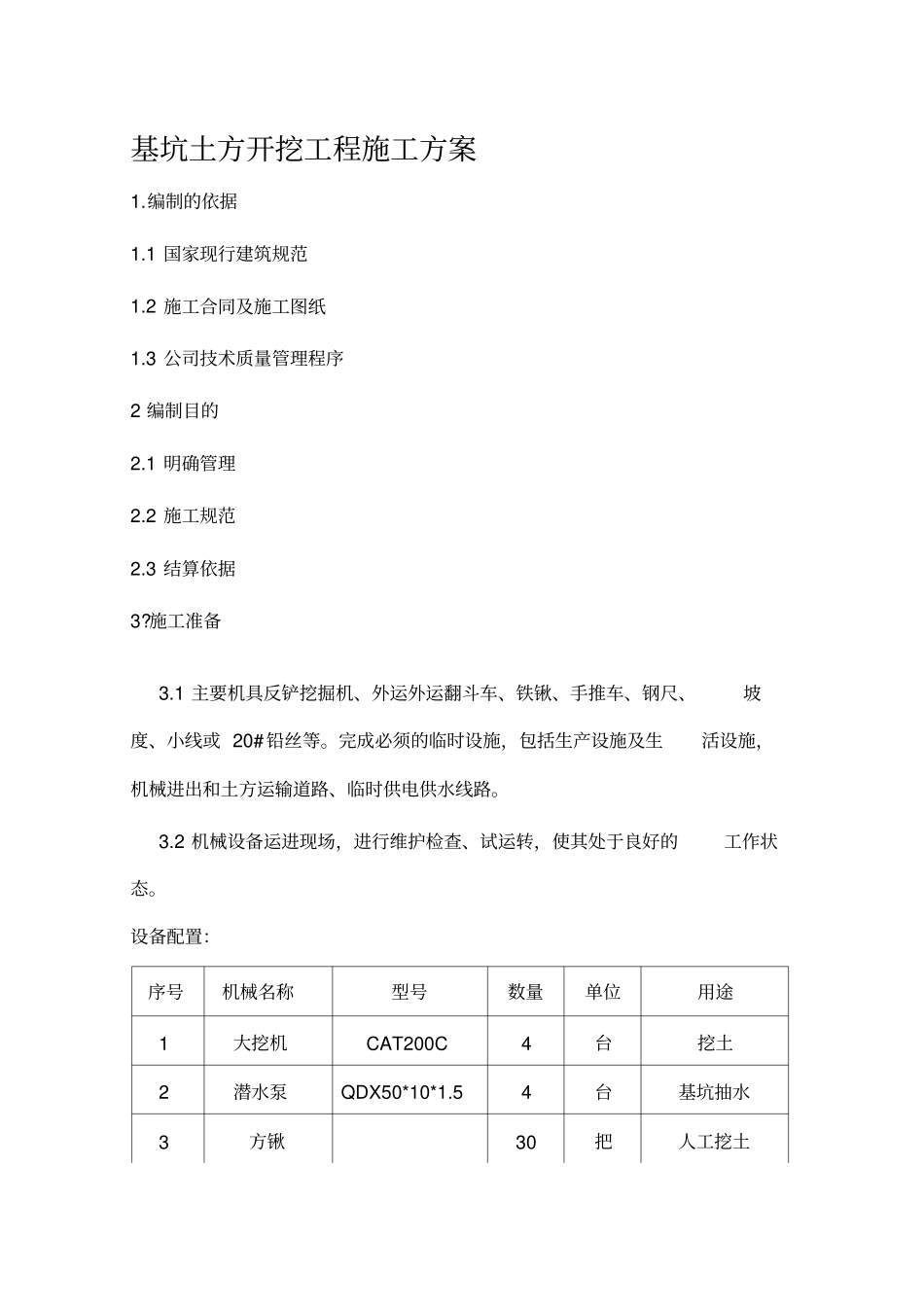

基坑土方开挖工程施工方案1
编制的依据1
1 国家现行建筑规范1
2 施工合同及施工图纸1

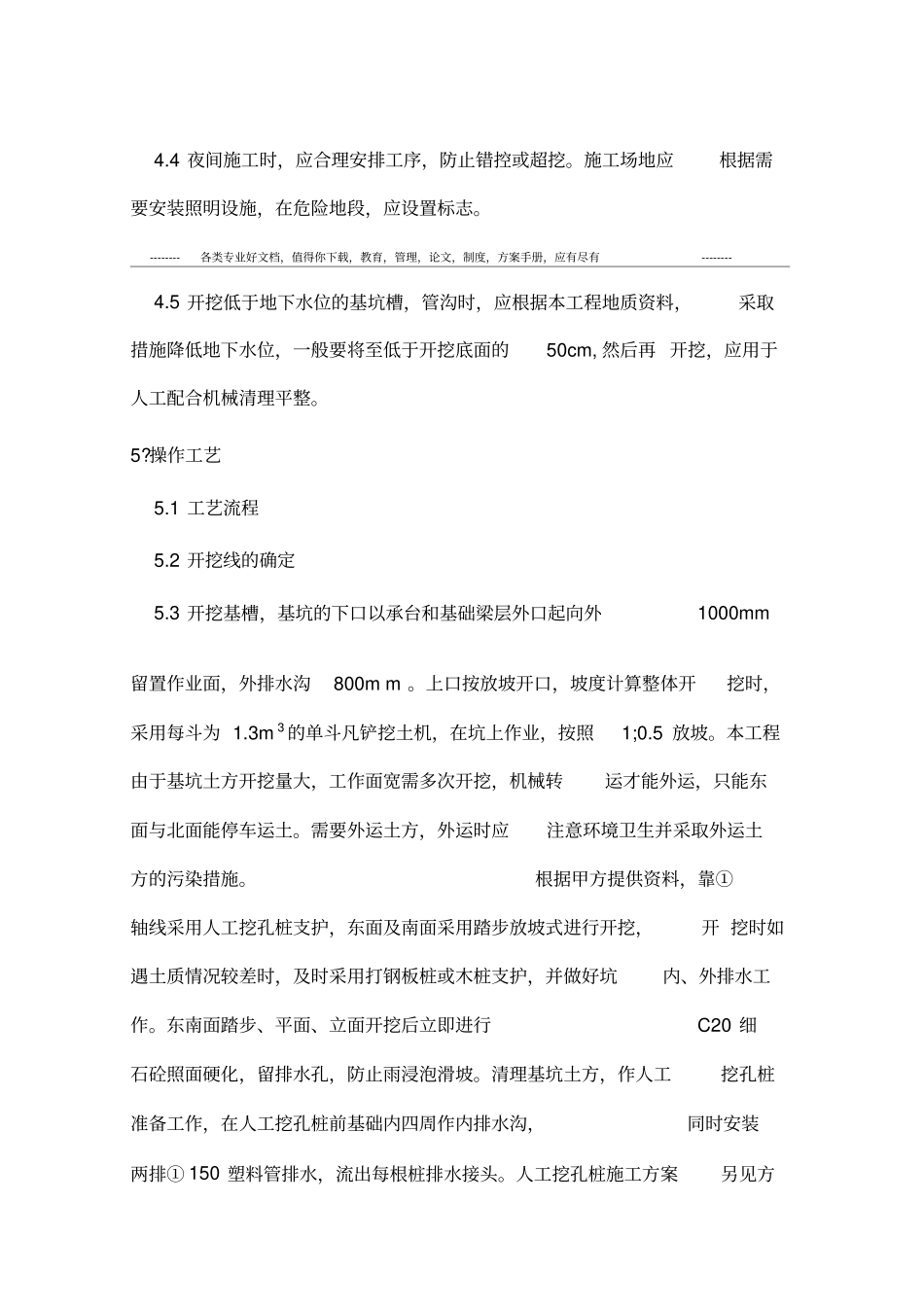

3 公司技术质量管理程序2 编制目的2
1 明确管理2
2 施工规范2
3 结算依据3
1 主要机具反铲挖掘机、外运外运翻斗车、铁锹、手推车、钢尺、坡度、小线或 20#铅丝等
完成必须的临时设施,包括生产设施及生活设施,机械进出和土方运输道路、临时供电供水线路
2 机械设备运进现场,进行维护检查、试运转,使其处于良好的工作状态
设备配置:序号机械名称型号数量单位用途1大挖机CAT200C4台挖土2潜水泵QDX50*10*1

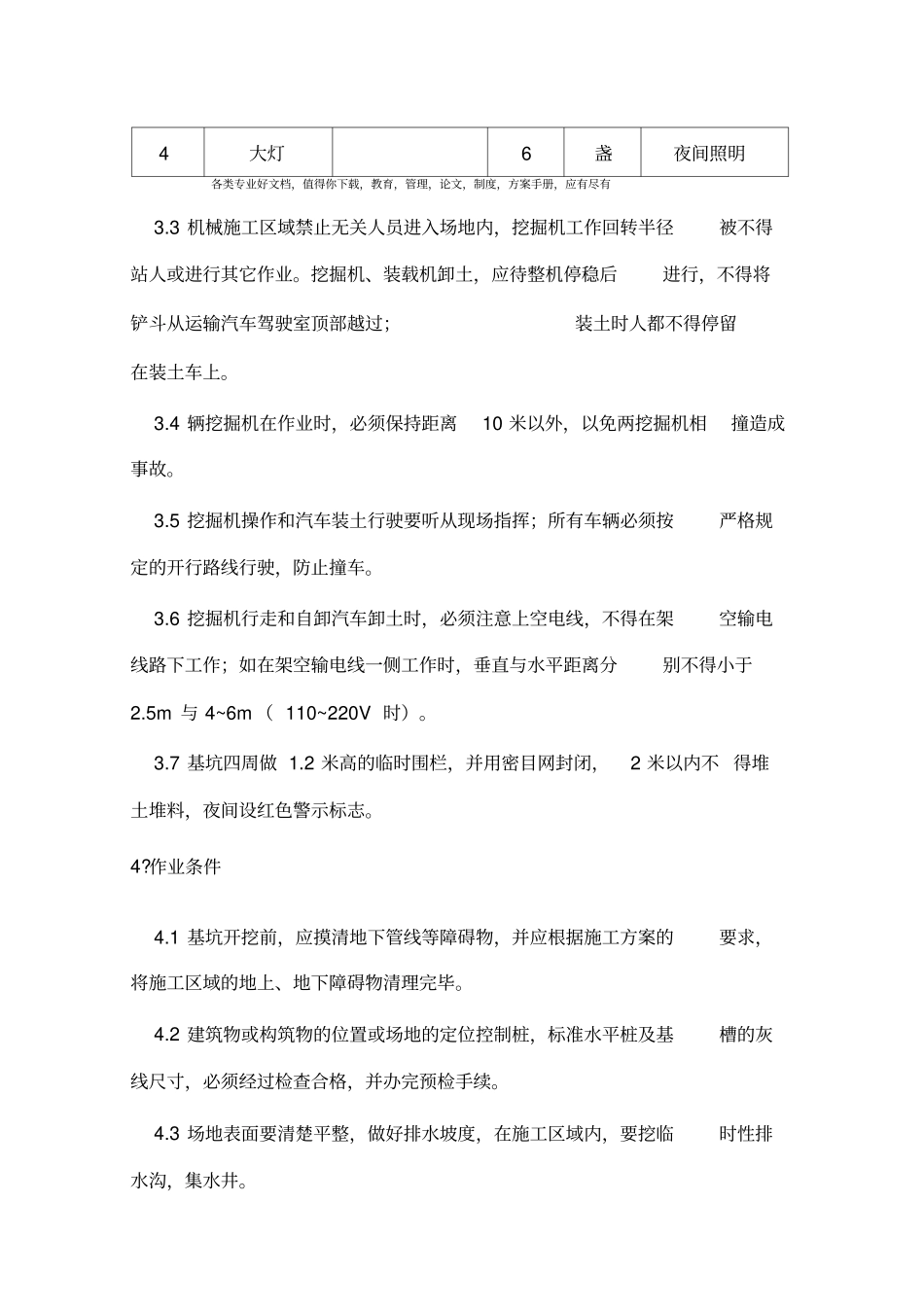

54台基坑抽水3方锹30把人工挖土4大灯6盏夜间照明各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有3
3 机械施工区域禁止无关人员进入场地内,挖掘机工作回转半径被不得站人或进行其它作业
挖掘机、装载机卸土,应待整机停稳后进行,不得将铲斗从运输汽车驾驶室顶部越过;装土时人都不得停留在装土车上
4 辆挖掘机在作业时,必须保持距离10 米以外,以免两挖掘机相撞造成事故
5 挖掘机操作和汽车装土行驶要听从现场指挥;所有车辆必须按严格规定的开行路线行驶,防止撞车
6 挖掘机行走和自卸汽车卸土时,必须注意上空电线,不得在架空输电线路下工作;如在架空输电线一侧工作时,垂直与水平距离分别不得小于2
5m 与 4~6m ( 110~220V 时)
7 基坑四周做 1
2 米高的临时围栏,并用密目网封闭,2 米以内不 得堆土堆料,夜间设红色警示标志
1 基坑开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域的地上、地下障碍物清理完毕
2 建筑物或构筑物的位置或场地的定位控制桩,标准水平桩及基槽的灰线尺寸,必须经过检查合格,并办完预检手续
3 场地表面要清楚平整,做好排水坡度,在施工区域内,
