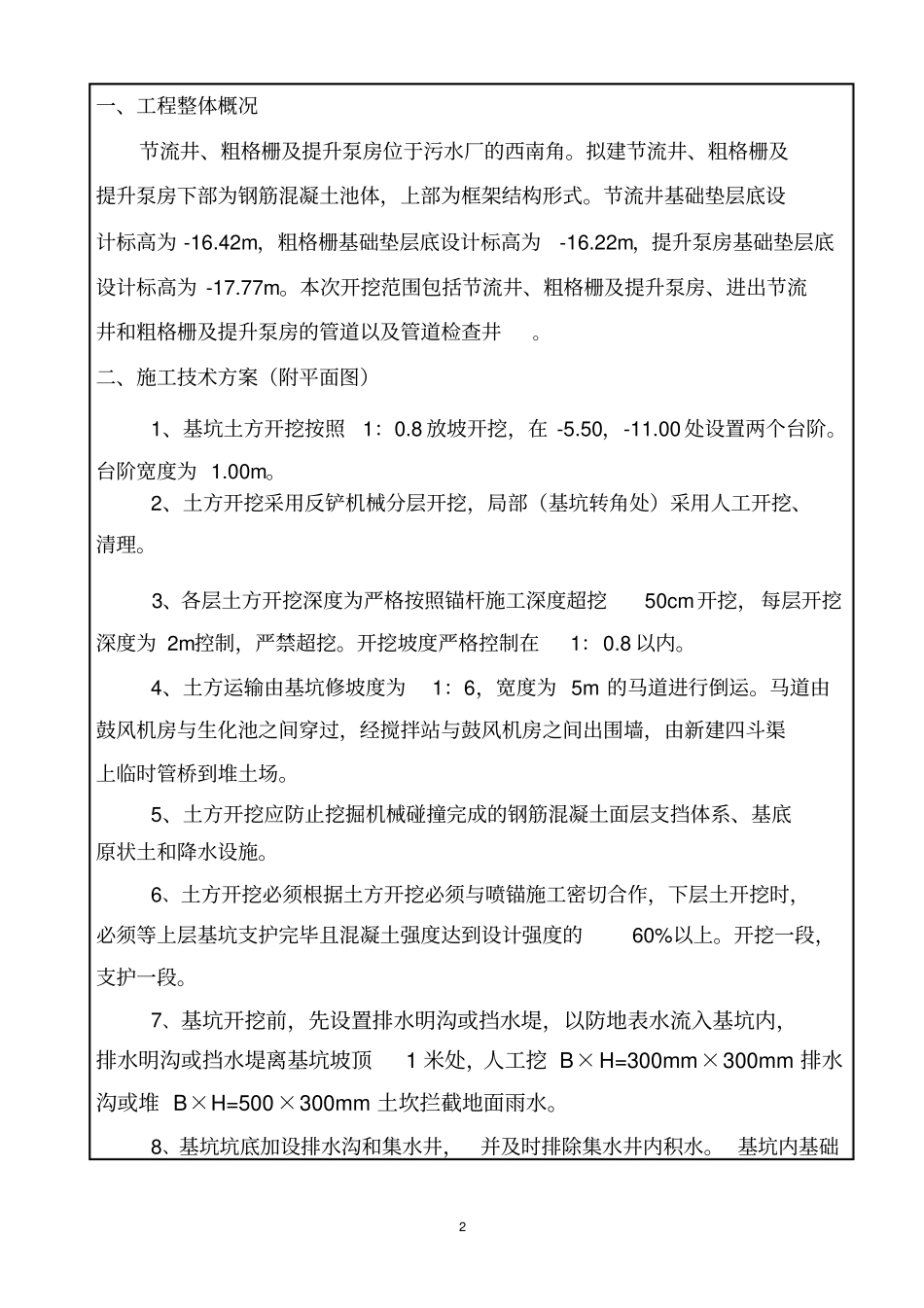

1 技 术 交 底 书编号:工程名称成都市天回镇污水处理厂单位工程节流井、粗格栅、提升泵房及附属分项工程深基坑土方开挖审 批 人交底内容土方施工日期200 年月日2 一、工程整体概况节流井、粗格栅及提升泵房位于污水厂的西南角
拟建节流井、粗格栅及提升泵房下部为钢筋混凝土池体,上部为框架结构形式
节流井基础垫层底设计标高为 -16
42m,粗格栅基础垫层底设计标高为-16
22m,提升泵房基础垫层底设计标高为 -17
本次开挖范围包括节流井、粗格栅及提升泵房、进出节流井和粗格栅及提升泵房的管道以及管道检查井
二、施工技术方案(附平面图)1、基坑土方开挖按照1:0
8 放坡开挖,在 -5
50,-11
00 处设置两个台阶
台阶宽度为 1
2、土方开挖采用反铲机械分层开挖,局部(基坑转角处)采用人工开挖、清理
3、各层土方开挖深度为严格按照锚杆施工深度超挖50cm开挖,每层开挖深度为 2m控制,严禁超挖
开挖坡度严格控制在1:0
4、土方运输由基坑修坡度为1:6,宽度为 5m 的马道进行倒运
马道由鼓风机房与生化池之间穿过,经搅拌站与鼓风机房之间出围墙,由新建四斗渠上临时管桥到堆土场
5、土方开挖应防止挖掘机械碰撞完成的钢筋混凝土面层支挡体系、基底原状土和降水设施
6、土方开挖必须根据土方开挖必须与喷锚施工密切合作,下层土开挖时,必须等上层基坑支护完毕且混凝土强度达到设计强度的60%以上
开挖一段,支护一段
7、基坑开挖前,先设置排水明沟或挡水堤,以防地表水流入基坑内,排水明沟或挡水堤离基坑坡顶1 米处,人工挖 B×H=300mm×300mm 排水沟或堆 B×H=500×300mm 土坎拦截地面雨水
8、基坑坑底加设排水沟和集水井,并及时排除集水井内积水

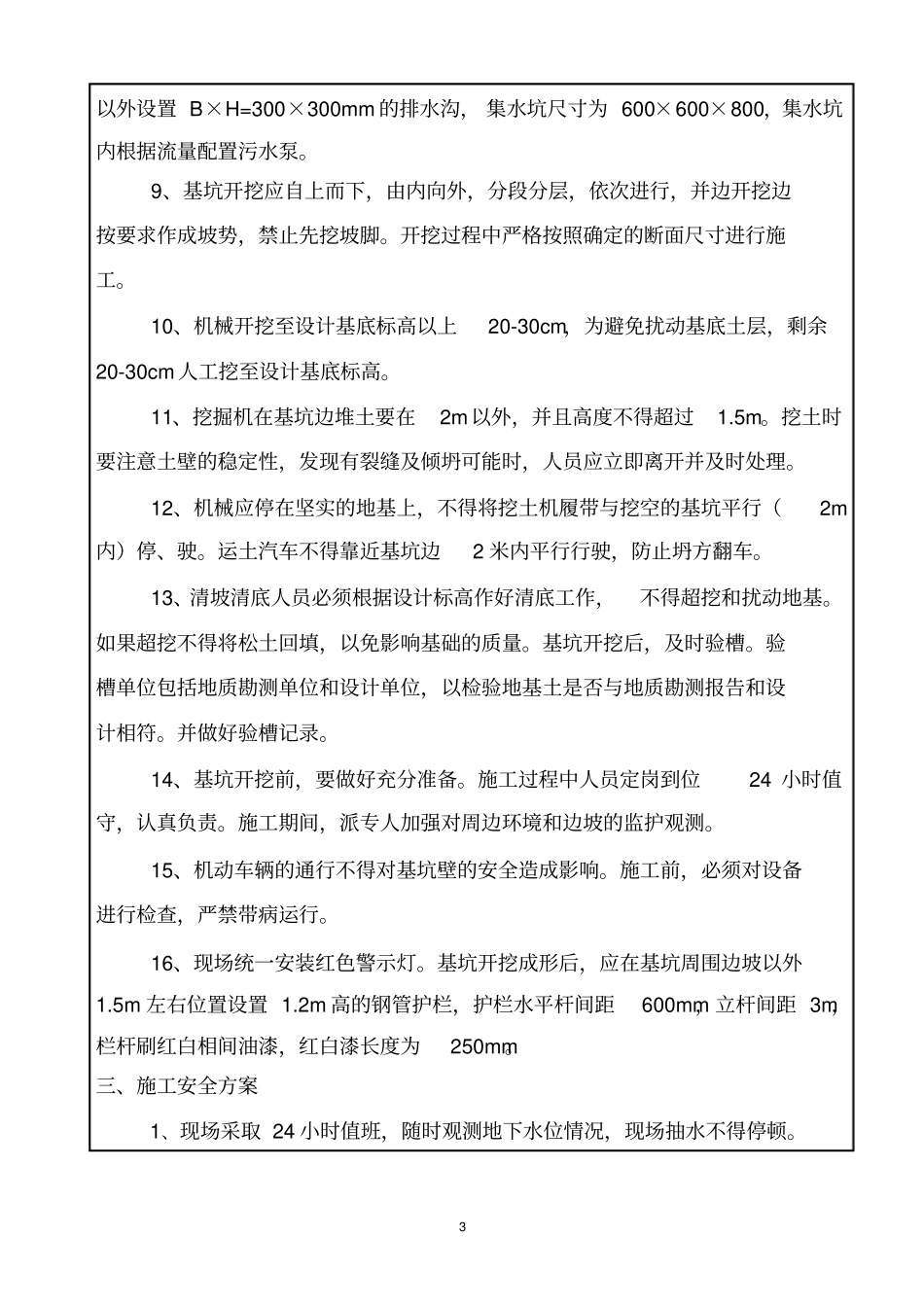

基坑内基础3 以外设置 B×H=300×300mm 的排水沟, 集水坑尺寸为 600×600×8
