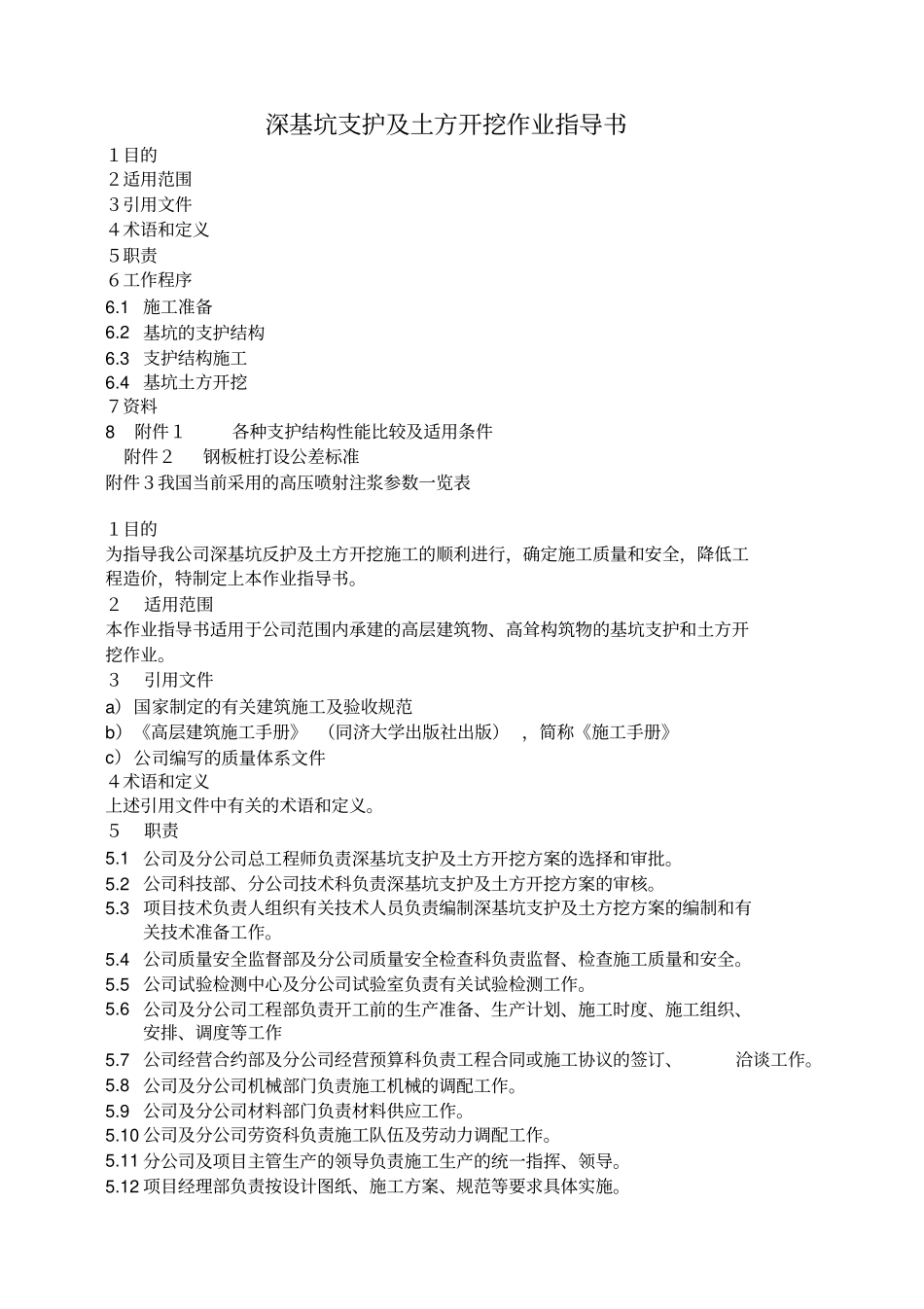

深基坑支护及土方开挖作业指导书1目的2适用范围3引用文件4术语和定义5职责6工作程序6
1 施工准备6
2 基坑的支护结构6
3 支护结构施工6
4 基坑土方开挖7资料8 附件1各种支护结构性能比较及适用条件附件2钢板桩打设公差标准附件3我国当前采用的高压喷射注浆参数一览表1目的为指导我公司深基坑反护及土方开挖施工的顺利进行,确定施工质量和安全,降低工程造价,特制定上本作业指导书
2适用范围本作业指导书适用于公司范围内承建的高层建筑物、高耸构筑物的基坑支护和土方开挖作业
3引用文件a)国家制定的有关建筑施工及验收规范b)《高层建筑施工手册》 (同济大学出版社出版) ,简称《施工手册》c)公司编写的质量体系文件4术语和定义上述引用文件中有关的术语和定义
1 公司及分公司总工程师负责深基坑支护及土方开挖方案的选择和审批
2 公司科技部、分公司技术科负责深基坑支护及土方开挖方案的审核
3 项目技术负责人组织有关技术人员负责编制深基坑支护及土方挖方案的编制和有关技术准备工作
4 公司质量安全监督部及分公司质量安全检查科负责监督、检查施工质量和安全
5 公司试验检测中心及分公司试验室负责有关试验检测工作
6 公司及分公司工程部负责开工前的生产准备、生产计划、施工时度、施工组织、安排、调度等工作5
7 公司经营合约部及分公司经营预算科负责工程合同或施工协议的签订、洽谈工作
8 公司及分公司机械部门负责施工机械的调配工作
9 公司及分公司材料部门负责材料供应工作
10 公司及分公司劳资科负责施工队伍及劳动力调配工作
11 分公司及项目主管生产的领导负责施工生产的统一指挥、领导
12 项目经理部负责按设计图纸、施工方案、规范等要求具体实施

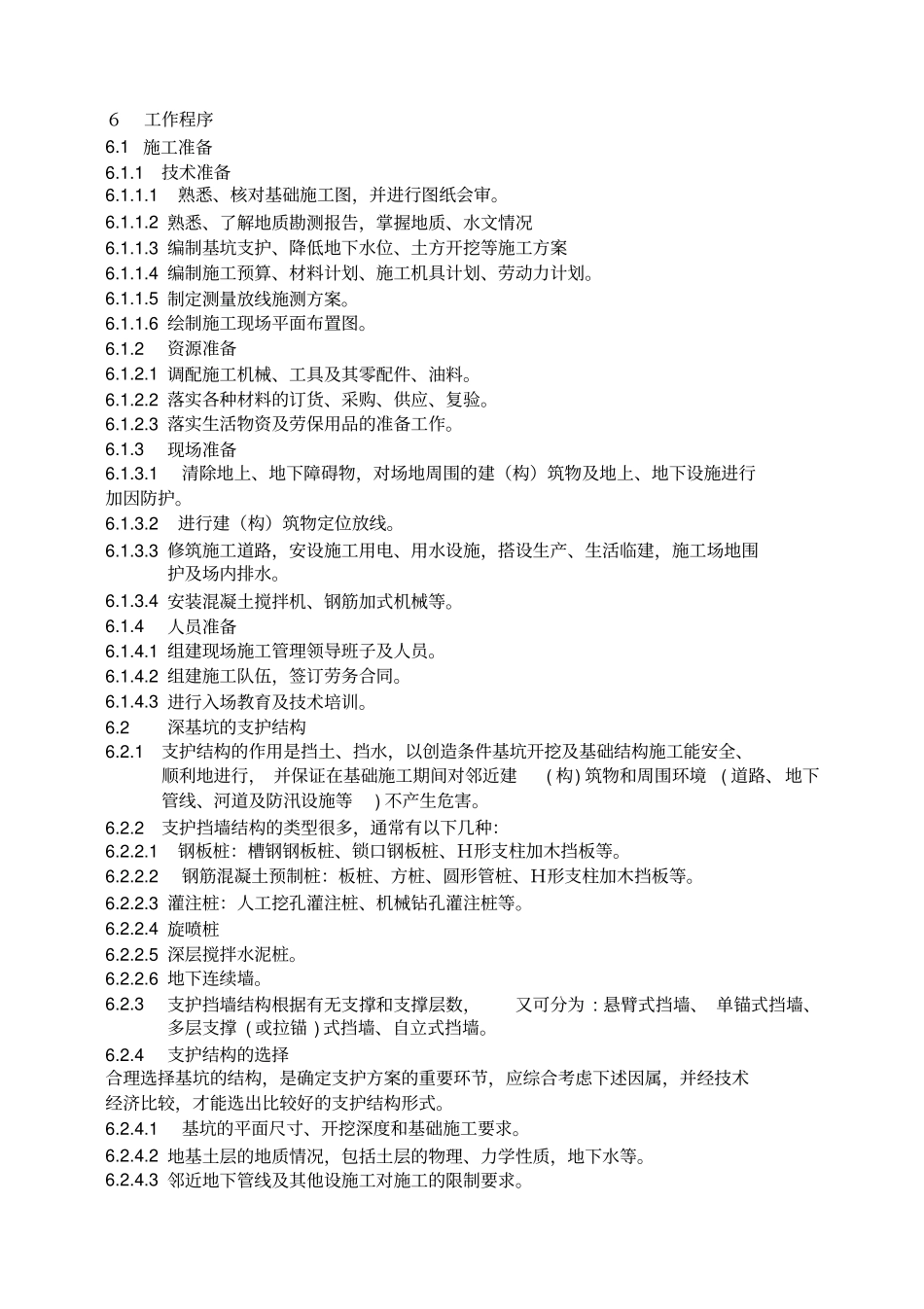

6工作程序6
1 施工准备6
1技术准备6
1熟悉、核对基础施工图,并进行图纸会审
