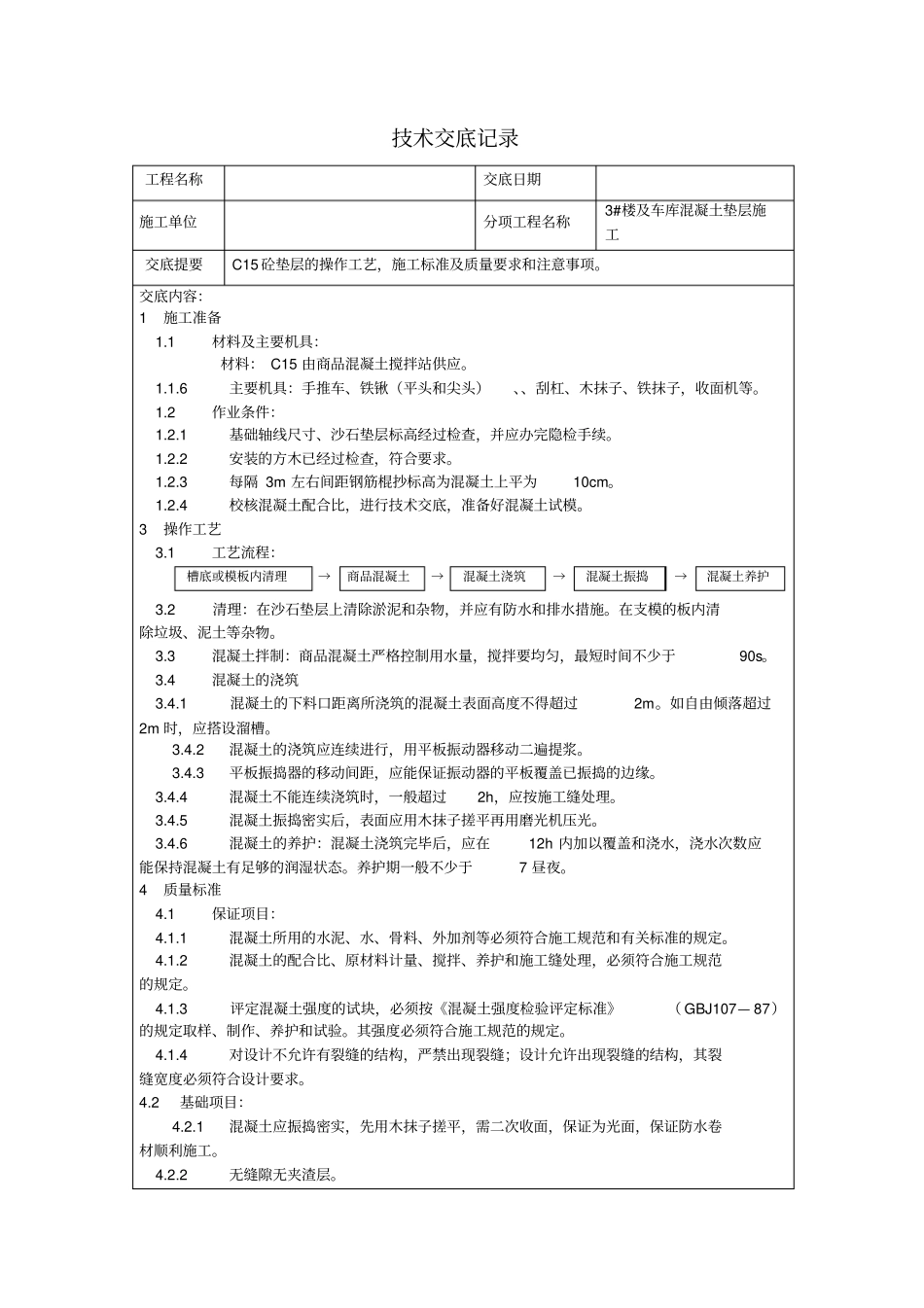

技术交底记录工程名称交底日期施工单位分项工程名称3#楼及车库混凝土垫层施工交底提要C15 砼垫层的操作工艺,施工标准及质量要求和注意事项
交底内容:1 施工准备 1
1材料及主要机具:材料: C15 由商品混凝土搅拌站供应
6主要机具:手推车、铁锹(平头和尖头)、、刮杠、木抹子、铁抹子,收面机等
2作业条件: 1
1基础轴线尺寸、沙石垫层标高经过检查,并应办完隐检手续
2安装的方木已经过检查,符合要求
3每隔 3m 左右间距钢筋棍抄标高为混凝土上平为10cm
4校核混凝土配合比,进行技术交底,准备好混凝土试模
3 操作工艺 3
1工艺流程:槽底或模板内清理→商品混凝土→混凝土浇筑→混凝土振捣→混凝土养护 3
2清理:在沙石垫层上清除淤泥和杂物,并应有防水和排水措施
在支模的板内清除垃圾、泥土等杂物
3混凝土拌制:商品混凝土严格控制用水量,搅拌要均匀,最短时间不少于90s
4混凝土的浇筑 3
1混凝土的下料口距离所浇筑的混凝土表面高度不得超过2m
如自由倾落超过2m 时,应搭设溜槽
2混凝土的浇筑应连续进行,用平板振动器移动二遍提浆
3平板振捣器的移动间距,应能保证振动器的平板覆盖已振捣的边缘
4混凝土不能连续浇筑时,一般超过2h,应按施工缝处理
5混凝土振捣密实后,表面应用木抹子搓平再用磨光机压光
6混凝土的养护:混凝土浇筑完毕后,应在12h 内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态
养护期一般不少于7 昼夜
4 质量标准 4
1保证项目: 4
1混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范和有关标准的规定
2混凝土的配合比、原材料计量、搅拌、养护和施工缝处理,必须符合施工规范的规定
3评定混凝土强度的试块,必须按《
