混凝土墙柱上预埋线盒施工标准做法

混凝土墙柱上预埋线盒施工标准做法_第1页
1/4
混凝土墙柱上预埋线盒施工标准做法_第2页
2/4
混凝土墙柱上预埋线盒施工标准做法_第3页
3/4

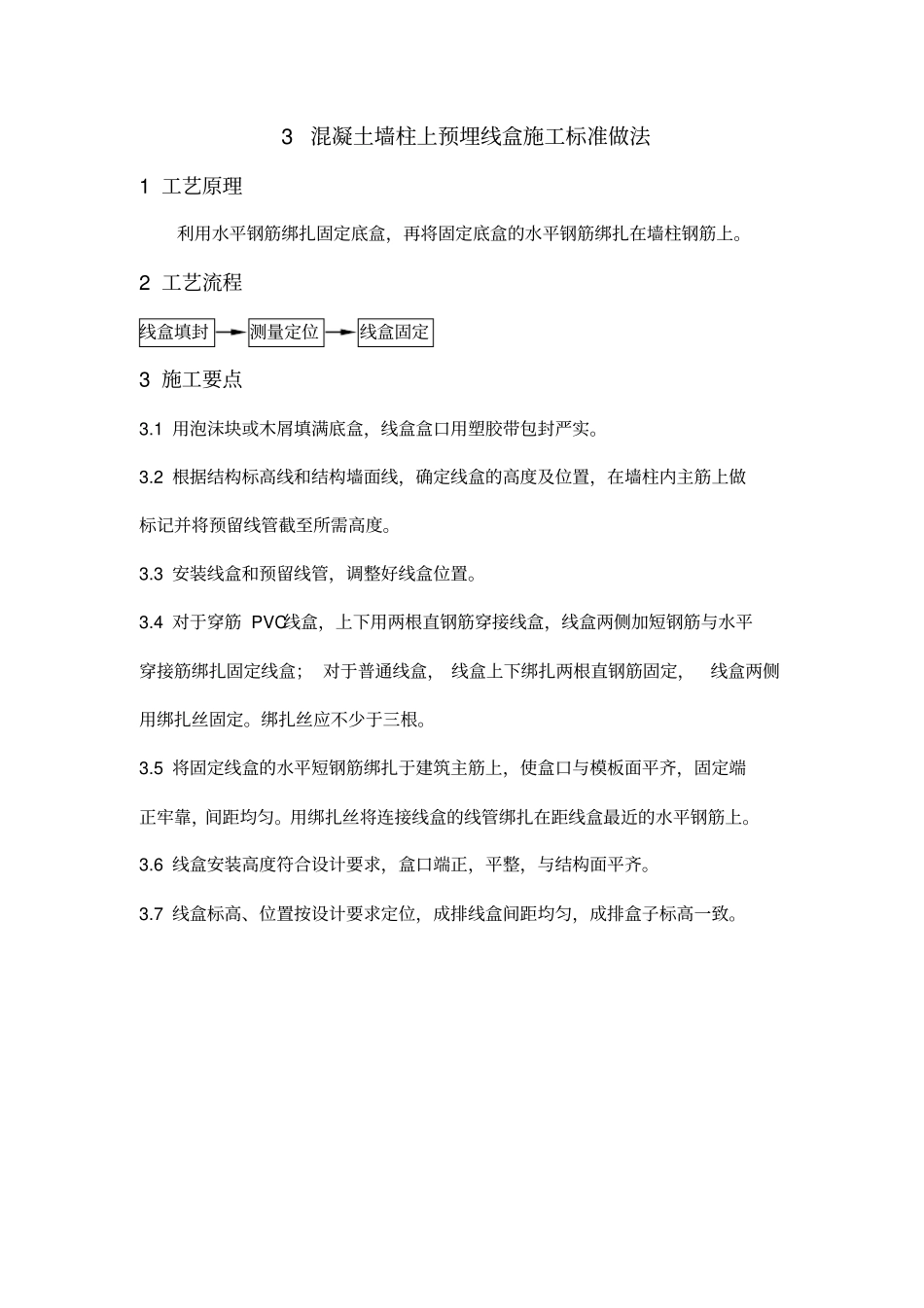

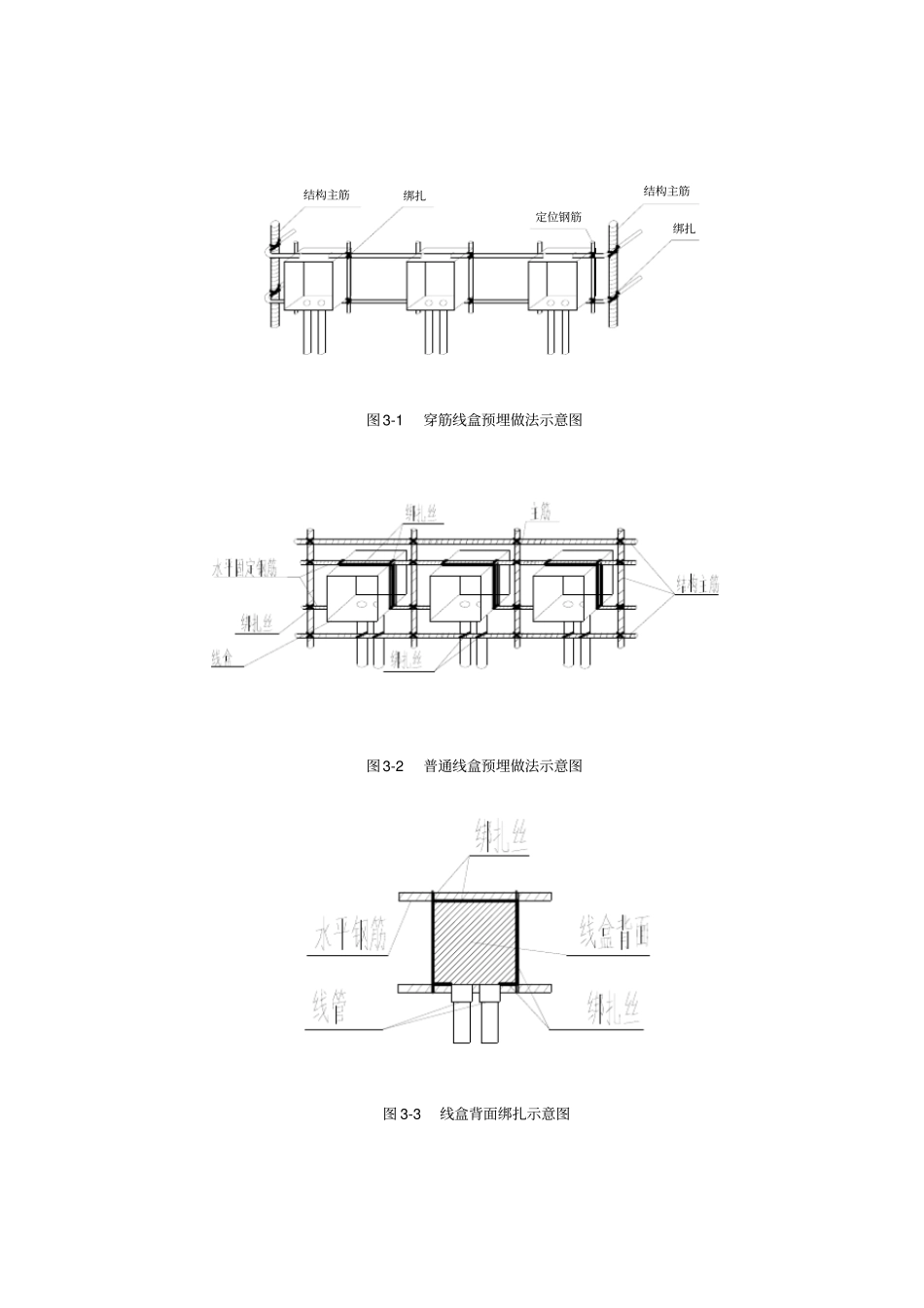

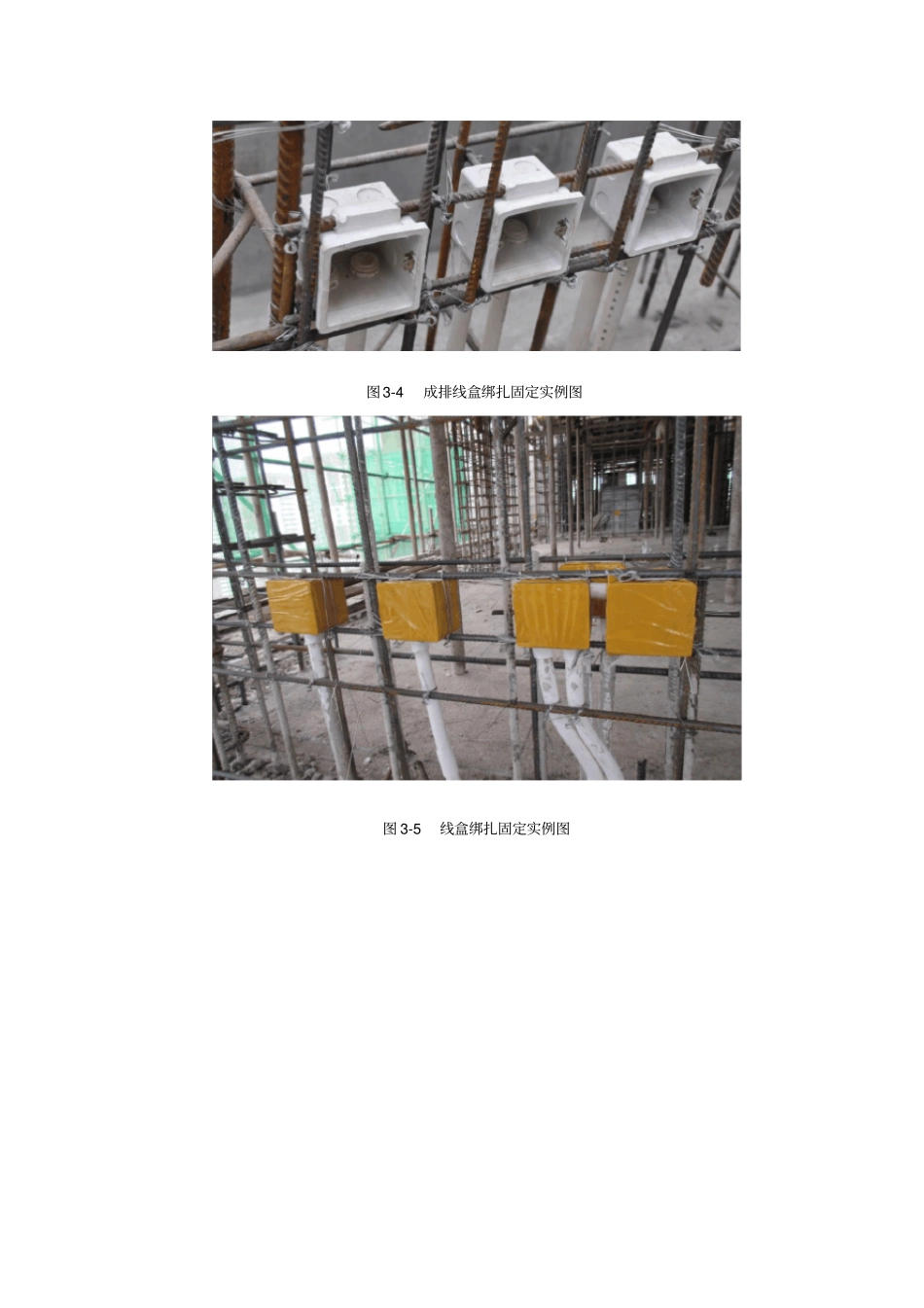

3 混凝土墙柱上预埋线盒施工标准做法1 工艺原理利用水平钢筋绑扎固定底盒,再将固定底盒的水平钢筋绑扎在墙柱钢筋上。2 工艺流程线盒填封测量定位线盒固定3 施工要点3.1 用泡沫块或木屑填满底盒,线盒盒口用塑胶带包封严实。3.2 根据结构标高线和结构墙面线,确定线盒的高度及位置,在墙柱内主筋上做标记并将预留线管截至所需高度。3.3 安装线盒和预留线管,调整好线盒位置。3.4 对于穿筋 PVC线盒,上下用两根直钢筋穿接线盒,线盒两侧加短钢筋与水平穿接筋绑扎固定线盒; 对于普通线盒, 线盒上下绑扎两根直钢筋固定,线盒两侧用绑扎丝固定。绑扎丝应不少于三根。3.5 将固定线盒的水平短钢筋绑扎于建筑主筋上,使盒口与模板面平齐,固定端正牢靠,间距均匀。用绑扎丝将连接线盒的线管绑扎在距线盒最近的水平钢筋上。3.6 线盒安装高度符合设计要求,盒口端正,平整,与结构面平齐。3.7 线盒标高、位置按设计要求定位,成排线盒间距均匀,成排盒子标高一致。定位钢筋结构主筋绑扎结构主筋绑扎图3-1 穿筋线盒预埋做法示意图图3-2 普通线盒预埋做法示意图图 3-3 线盒背面绑扎示意图图3-4 成排线盒绑扎固定实例图图 3-5 线盒绑扎固定实例图图 3-6 线盒绑扎固定实例图
