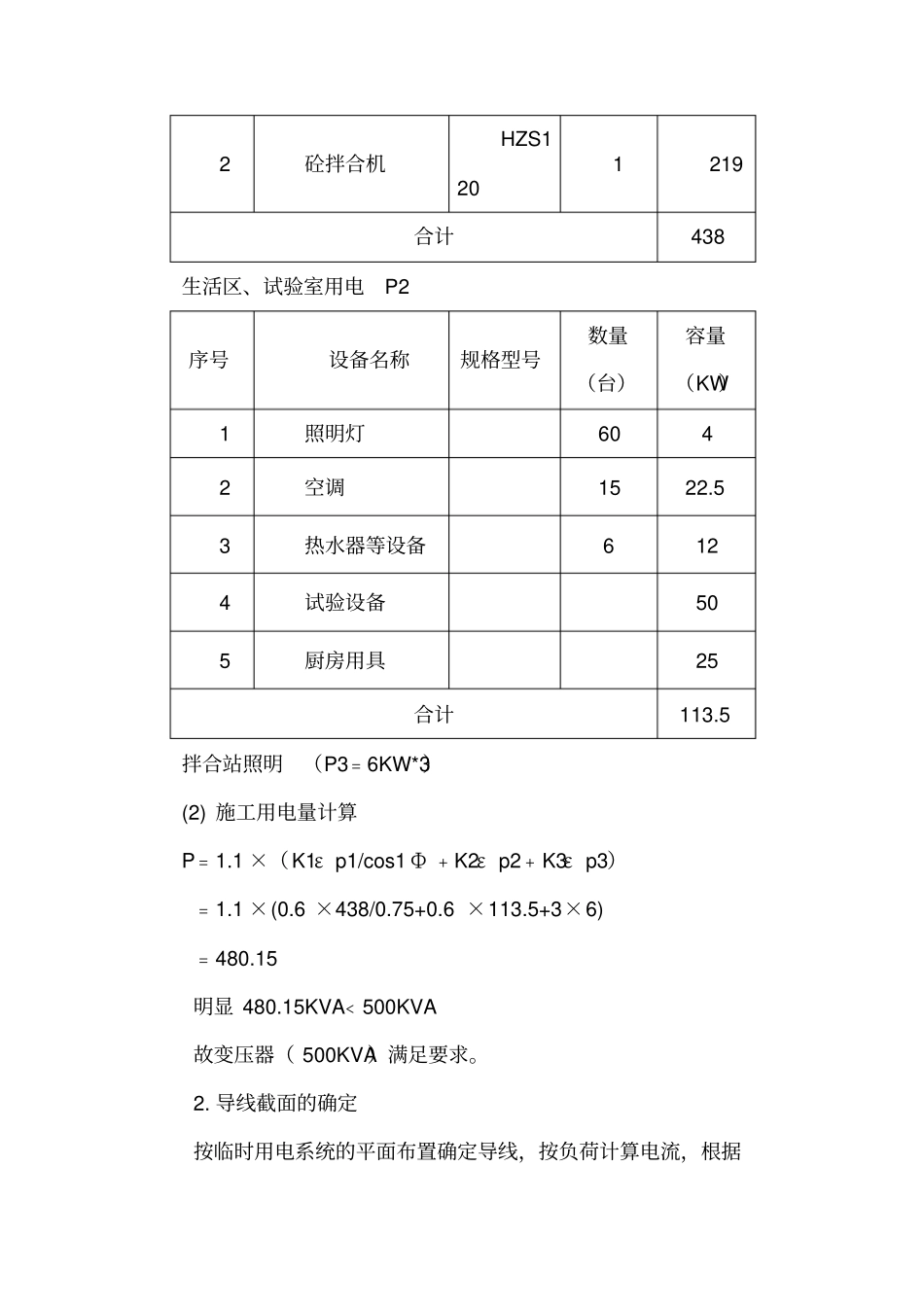

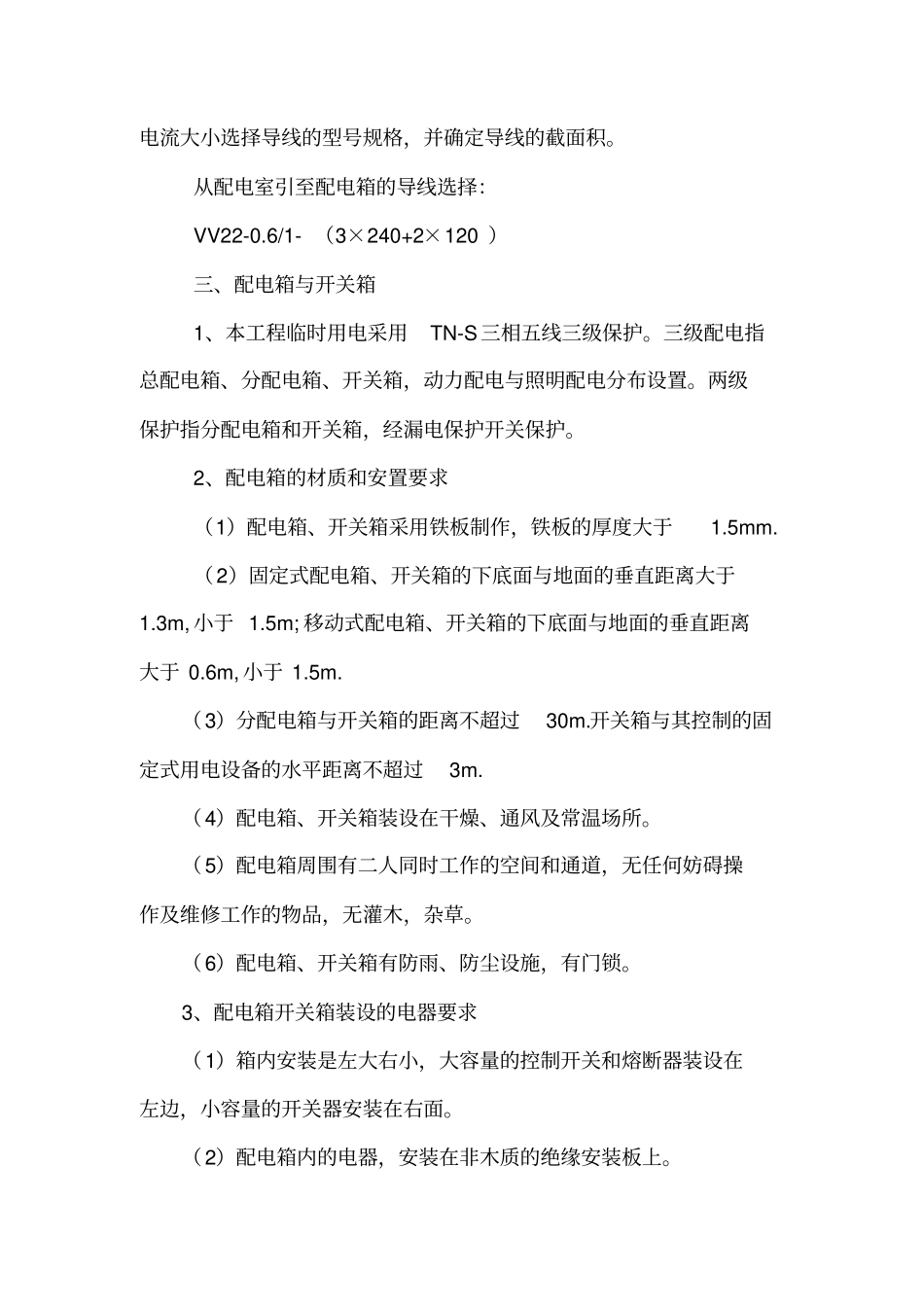

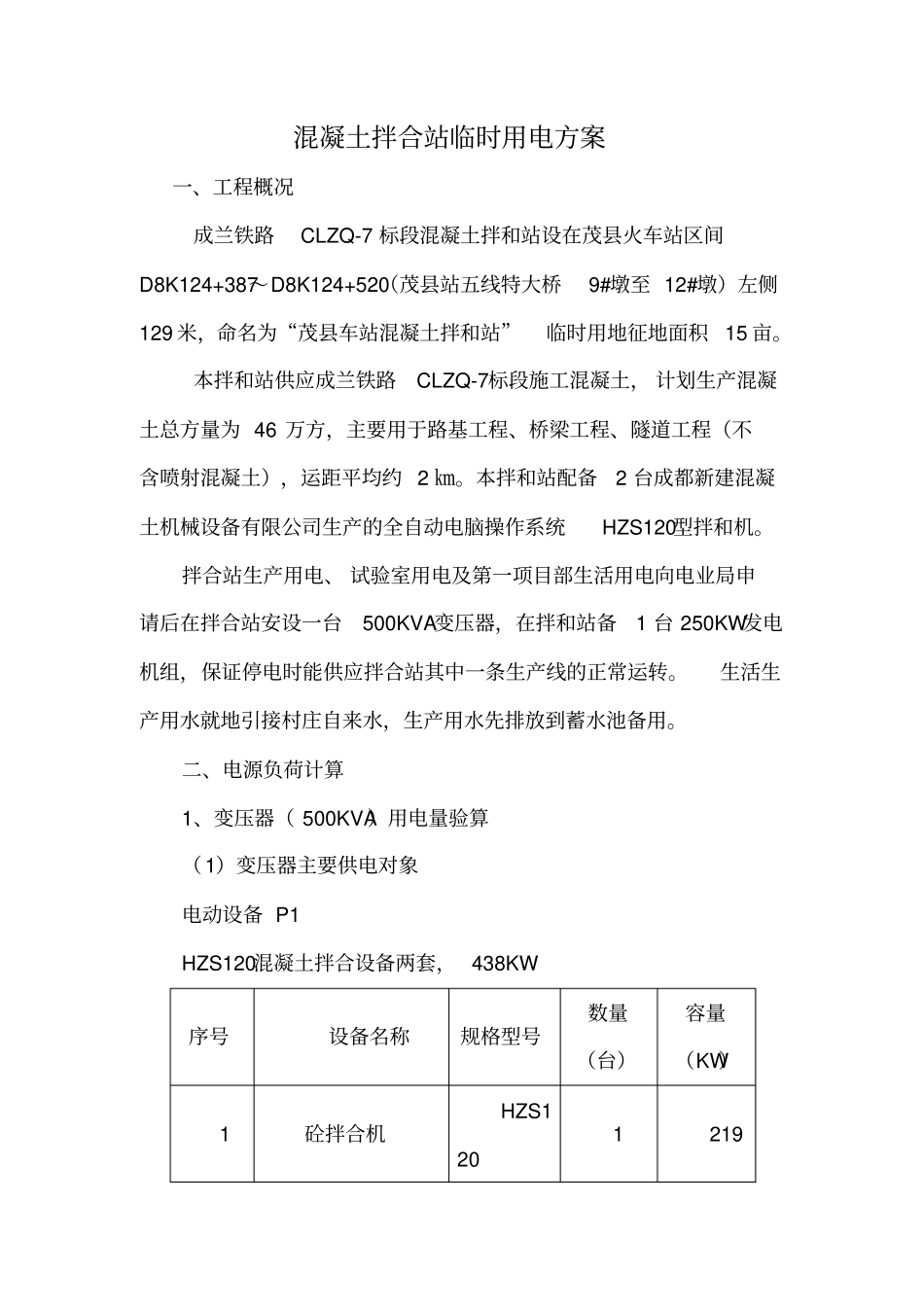

混凝土拌合站临时用电方案一、工程概况成兰铁路CLZQ-7 标段混凝土拌和站设在茂县火车站区间D8K124+387~D8K124+520(茂县站五线特大桥9#墩至 12#墩)左侧129 米,命名为“茂县车站混凝土拌和站”临时用地征地面积15 亩。本拌和站供应成兰铁路CLZQ-7标段施工混凝土, 计划生产混凝土总方量为 46 万方,主要用于路基工程、桥梁工程、隧道工程(不含喷射混凝土),运距平均约 2 ㎞。本拌和站配备2 台成都新建混凝土机械设备有限公司生产的全自动电脑操作系统HZS120型拌和机。拌合站生产用电、 试验室用电及第一项目部生活用电向电业局申请后在拌合站安设一台500KVA变压器,在拌和站备1 台 250KW发电机组,保证停电时能供应拌合站其中一条生产线的正常运转。生活生产用水就地引接村庄自来水,生产用水先排放到蓄水池备用。二、电源负荷计算1、变压器( 500KVA)用电量验算(1)变压器主要供电对象电动设备 P1 HZS120混凝土拌合设备两套, 438KW 序号设备名称规格型号数量(台)容量(KW)1 砼拌合机HZS120 1 219 2 砼拌合机HZS120 1 219 合计438 生活区、试验室用电P2 序号设备名称规格型号数量(台)容量(KW)1 照明灯60 4 2 空调15 22.5 3 热水器等设备6 12 4 试验设备50 5 厨房用具25 合计113.5 拌合站照明(P3﹦6KW*3)(2) 施工用电量计算P﹦1.1 ×(K1ε p1/cos1 Ф ﹢K2ε p2﹢K3ε p3)﹦1.1 ×(0.6 ×438/0.75+0.6 ×113.5+3×6) ﹦480.15 明显 480.15KVA﹤500KVA 故变压器( 500KVA)满足要求。2. 导线截面的确定按临时用电系统的平面布置确定导线,按负荷计算电流,根据电流大小选择导线的型号规格,并确定导线的截面积。从配电室引至配电箱的导线选择:VV22-0.6/1- (3×240+2×120 )三、配电箱与开关箱1、本工程临时用电采用TN-S三相五线三级保护。三级配电指总配电箱、分配电箱、开关箱,动力配电与照明配电分布设置。两级保护指分配电箱和开关箱,经漏电保护开关保护。2、配电箱的材质和安置要求(1)配电箱、开关箱采用铁板制作,铁板的厚度大于1.5mm. (2)固定式配电箱、开关箱的下底面与地面的垂直距离大于1.3m, 小于 1.5m; 移动式配电箱、开关箱的下底面与地面的垂直距离大于 0.6m, 小于 1.5m. (3)分配电箱与开关箱的距离不超过30m.开关箱与其控制的固定式用电设备的水平距离不超过3m. (4)配电箱、开关箱装设在干燥、通风及常温场所。(5)配电箱周围...
