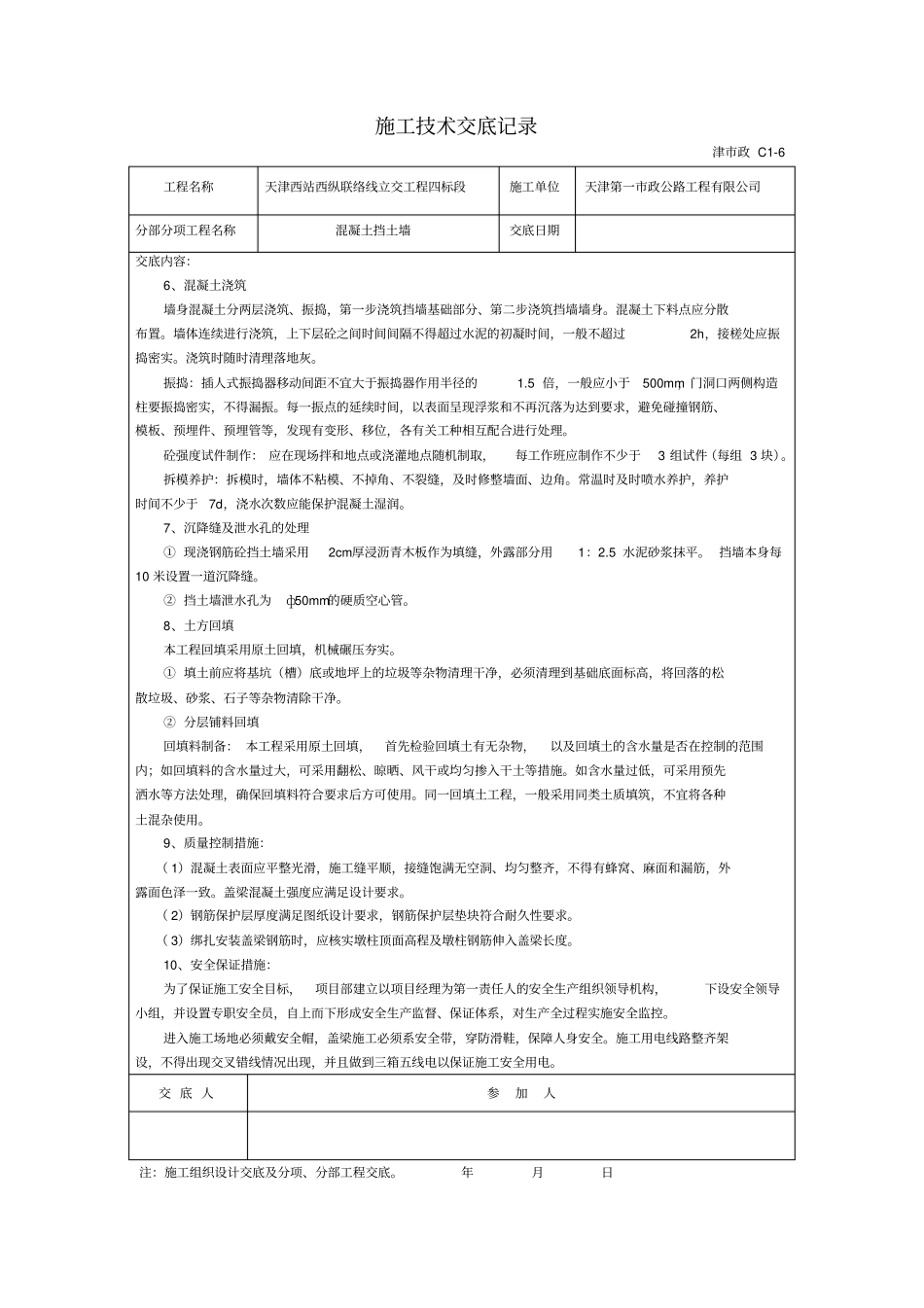

施工技术交底记录津市政 C1-6工程名称天津西站西纵联络线立交工程四标段施工单位天津第一市政公路工程有限公司分部分项工程名称混凝土挡土墙交底日期交底内容:1、工程概况:本工程第四合同段采用钢筋混凝土挡墙,挡墙混凝土为C30,墙底铺筑40cm 碎石 +10cm素混凝土( C15)。2、施工准备:① 场地准备:施工挡土墙前必须做到“三通一平”,即水通、电通、路通,场地平整。② 技术准备:施工图纸必须经过工程部、试验室、测量队、项目副总工、总工复核无误后下发现场工程师和施工分部,现场工程师、施工分部必须对照现场施工环境进行复核,如有问题及时上报,进行变更。③ 人员、材料、机具准备:施工分部在施工挡土墙前必须准备好施工机械、人员,及时上报材料计划,为施工作准备。3、施工工艺:主要工艺包括: 定位放线→土方开挖→挡土墙基础定位放线→基础土方开挖→验槽→基础碎石回填、基础垫层浇筑→钢筋绑扎→支设模板→基础混凝土浇筑→墙身混凝土浇筑→养护→拆模4、钢筋工程:(1)安装挡墙基础钢筋在垫层上绑扎施工,绑扎钢筋前检查钢筋种类、直径、长度是否与设计图一致。然后,进行有序的绑扎,绑扎时要依据设计及规范要求进行施工。(2)安装墙身预埋筋挡墙基础钢筋绑扎完毕后,按设计图纸要求安装墙身预埋筋。钢筋在加工场地集中加工,加工前应对钢筋进行检验,合格后才能使用。严格按设计图纸对钢筋放样加工,加工成型备用。为确保钢筋定位准确,满足钢筋施工的精度要求,在挡墙钢筋施工时,要着重注意以下几点:①在挡墙基底施工时,挡墙测量放样要准确;②布筋前,在挡墙垫层上弹出挡墙中心线、钢筋位置线,以及墙身钢筋位置线或点;③利用垫块对底层钢筋进行定位,两层骨架钢筋间按图纸要求安装架立筋。④浇筑砼前测量人员给出墙身钢筋位置,将墙身钢筋准确插入挡墙基础中,与挡墙主筋焊接定位。钢筋上端用水平筋绑紧,以保证墙身钢筋的预埋位置准确。5、模板安装挡土墙模板安装时,先弹出挡墙中心线和两边线,从一头开始顺次安装。①、保证模板各部分的形状、尺寸和相互之间的位置正确。②、模板板面之间应该平整、清洁,接缝严密,不漏浆,保证挡墙外露面美观、线条流畅,不得松动、跑模、下沉。③、模板支撑必须安装在坚硬的地基上,并由足够的支撑面。④、因挡墙内部为设置钢筋,在立模时需设置内撑,保证墙体混凝土的厚度。⑤、模板安装过程中,必须设置防倾覆措施。交 底 人参加人注:施工组织设计交底及分项...
