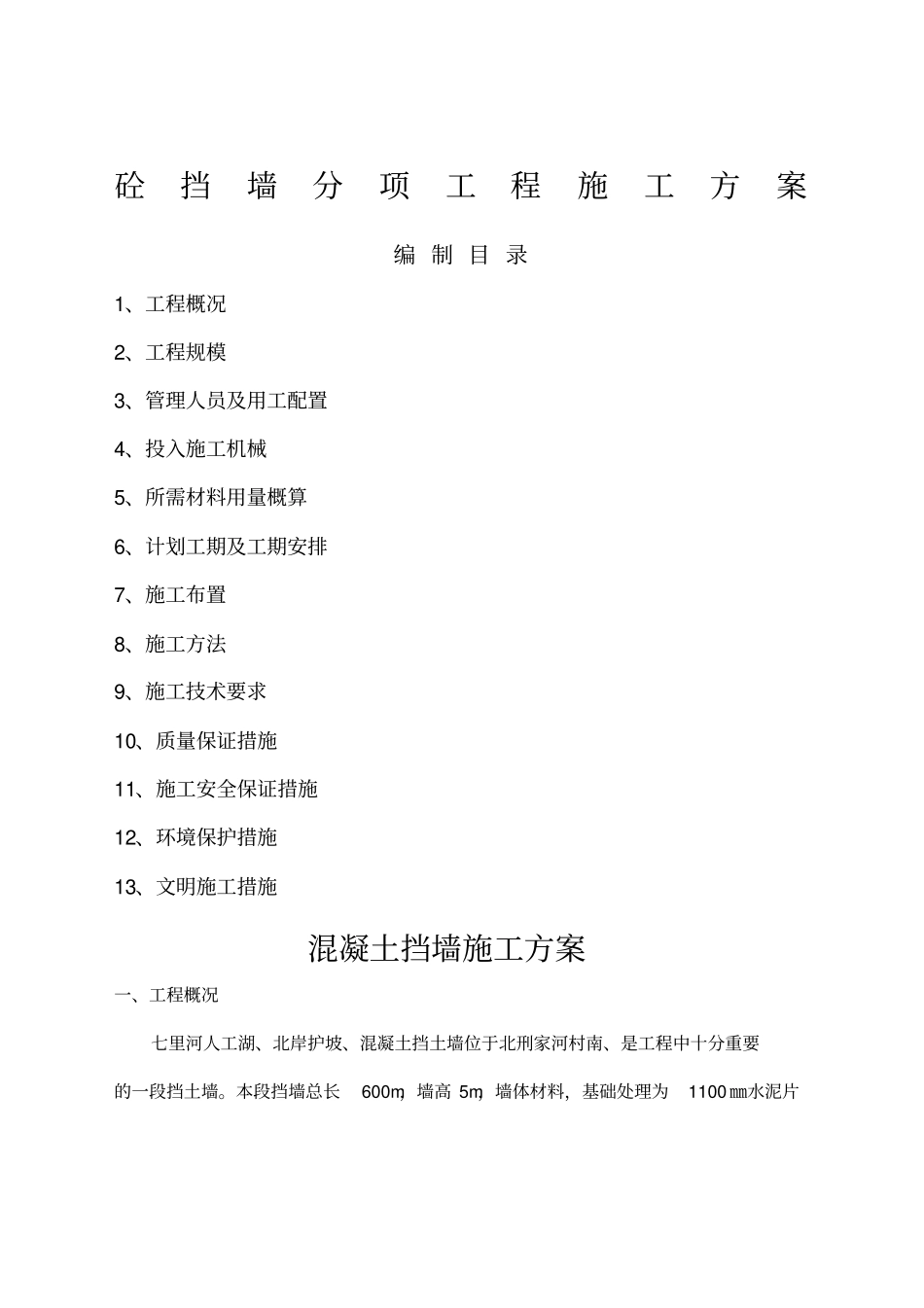

砼挡墙分项工程施工方案编 制 目 录1、工程概况2、工程规模3、管理人员及用工配置4、投入施工机械5、所需材料用量概算6、计划工期及工期安排7、施工布置8、施工方法9、施工技术要求10、质量保证措施11、施工安全保证措施12、环境保护措施13、文明施工措施混凝土挡墙施工方案一、工程概况七里河人工湖、北岸护坡、混凝土挡土墙位于北刑家河村南、是工程中十分重要的一段挡土墙

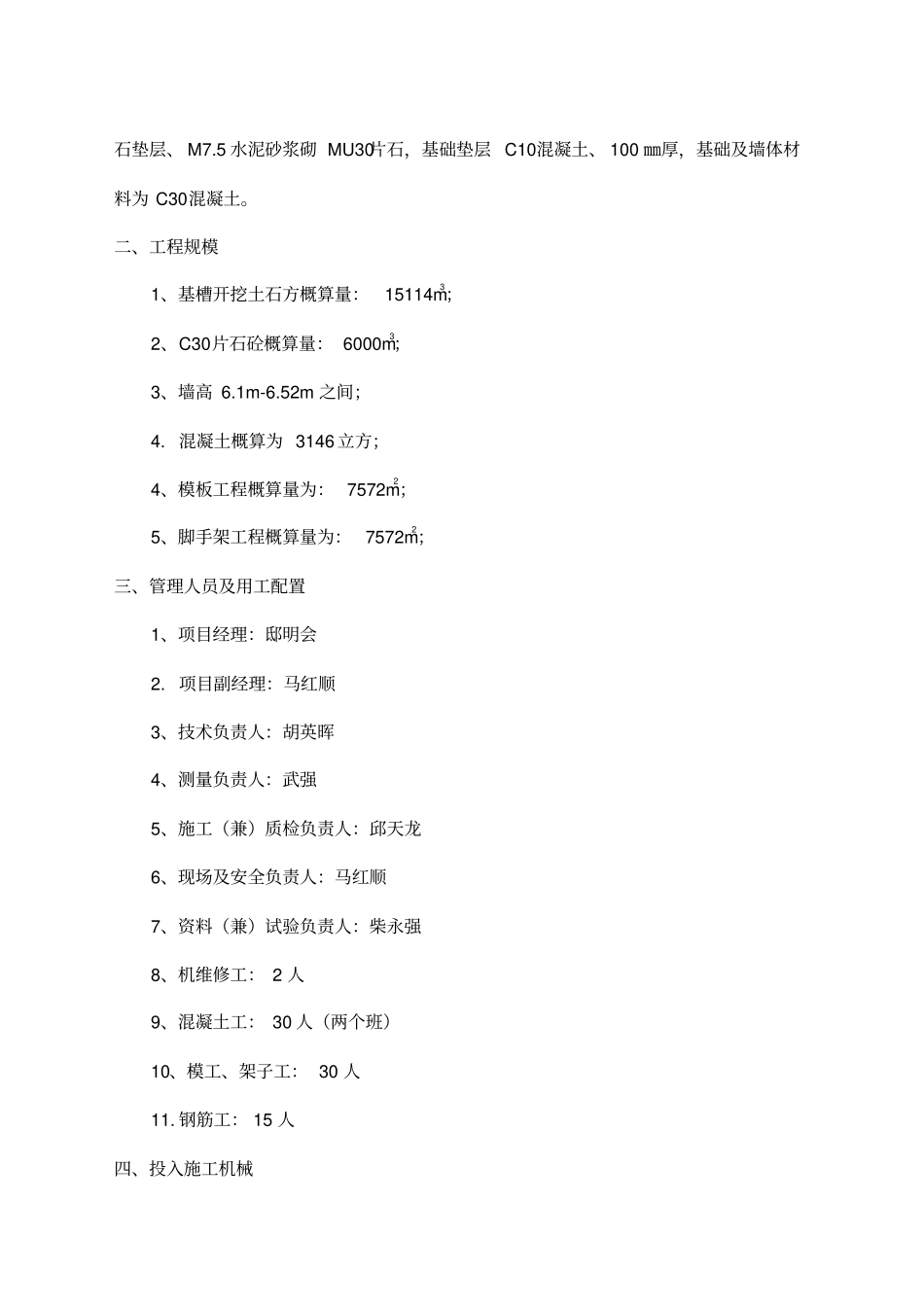

本段挡墙总长600m,墙高 5m,墙体材料,基础处理为1100 ㎜水泥片石垫层、 M7
5 水泥砂浆砌 MU30片石,基础垫层 C10混凝土、 100 ㎜厚,基础及墙体材料为 C30混凝土
二、工程规模1、基槽开挖土石方概算量:15114m3;2、C30片石砼概算量: 6000m3;3、墙高 6
52m 之间;4
混凝土概算为 3146 立方;4、模板工程概算量为: 7572m2;5、脚手架工程概算量为: 7572m2;三、管理人员及用工配置1、项目经理:邸明会2
项目副经理:马红顺3、技术负责人:胡英晖4、测量负责人:武强5、施工(兼)质检负责人:邱天龙6、现场及安全负责人:马红顺7、资料(兼)试验负责人:柴永强8、机维修工: 2 人9、混凝土工: 30 人(两个班)10、模工、架子工: 30 人11

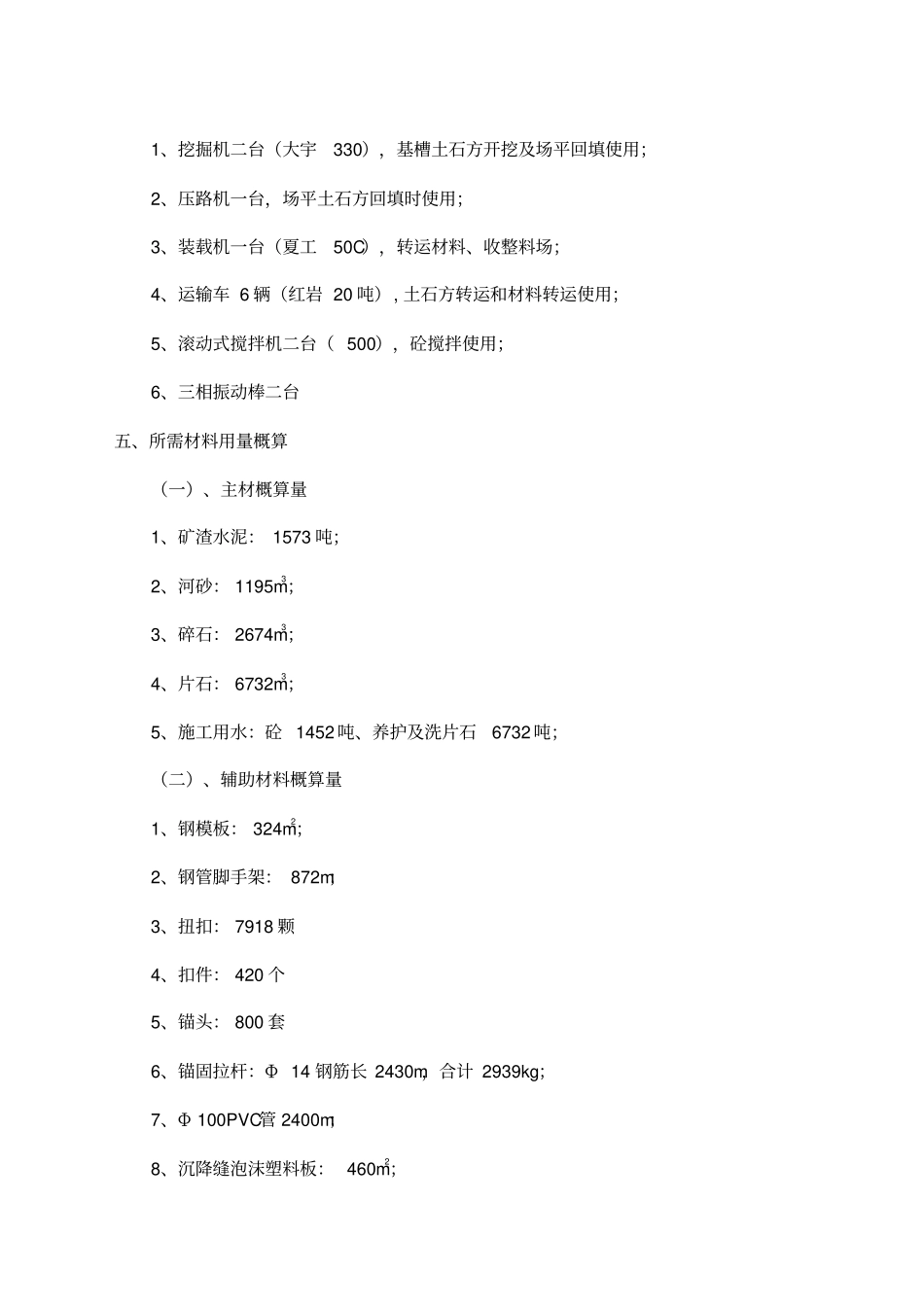

钢筋工: 15 人四、投入施工机械1、挖掘机二台(大宇330),基槽土石方开挖及场平回填使用;2、压路机一台,场平土石方回填时使用;3、装载机一台(夏工50C),转运材料、收整料场;4、运输车 6 辆(红岩 20 吨), 土石方转运和材料转运使用;5、滚动式搅拌机二台( 500),砼搅拌使用;6、三相振动棒二台五、所需材料用量概算(一)、主材概算量1、矿渣水泥: 1573 吨;2、河砂: 1195m3;3、碎石: 2674m3;4、片石: 6732m3;5、施工用水:砼 1452 吨、养护及洗片
