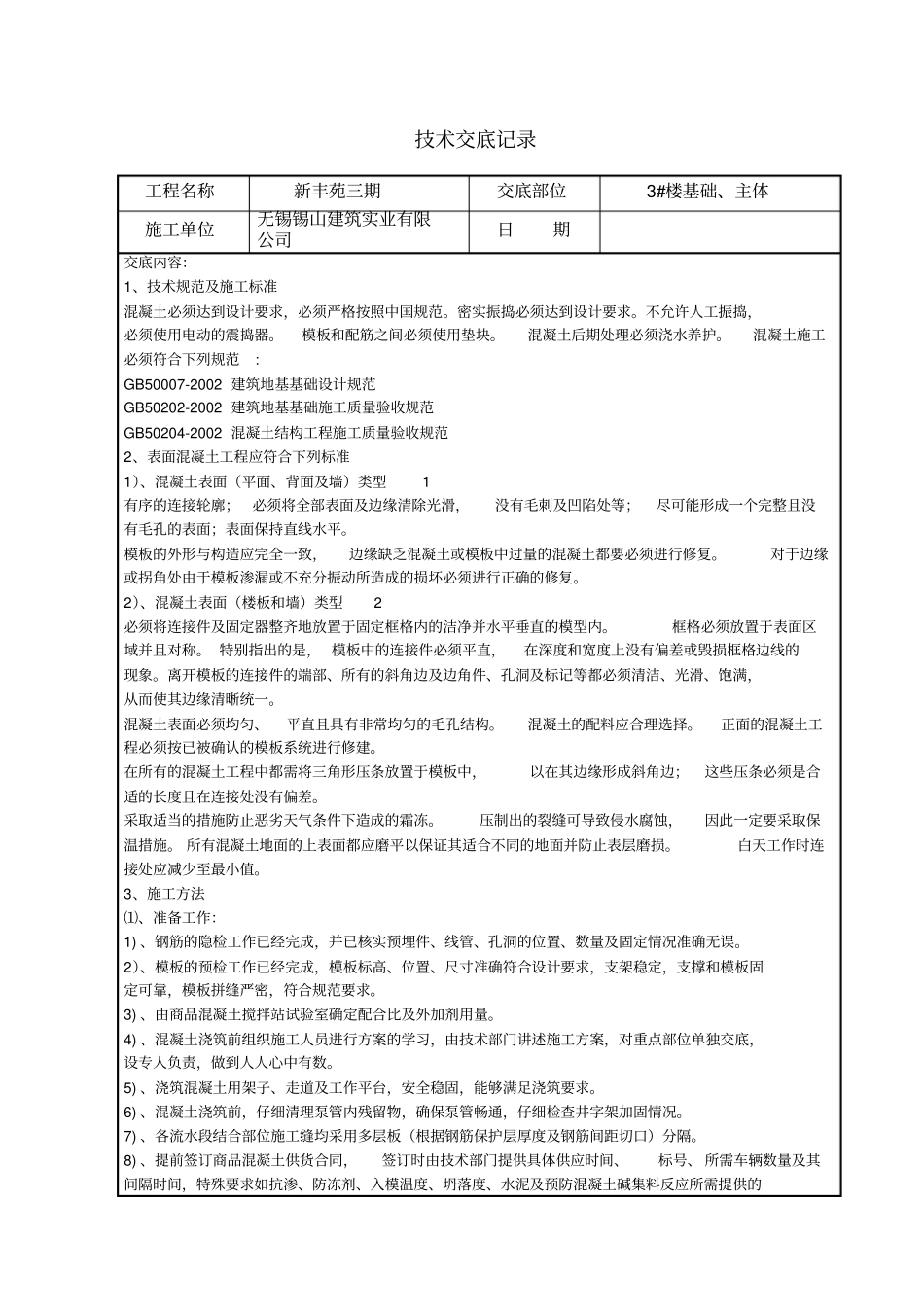

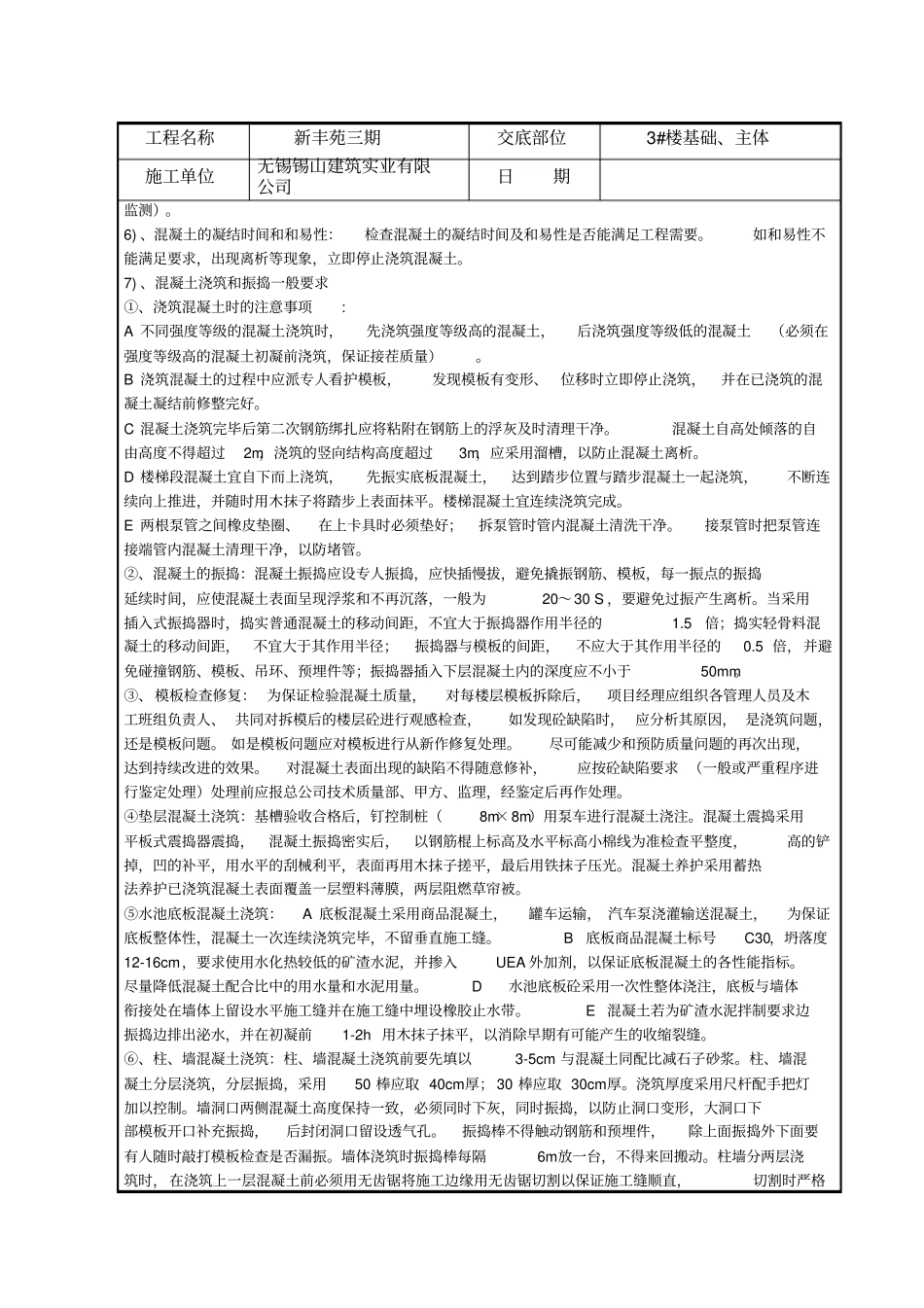

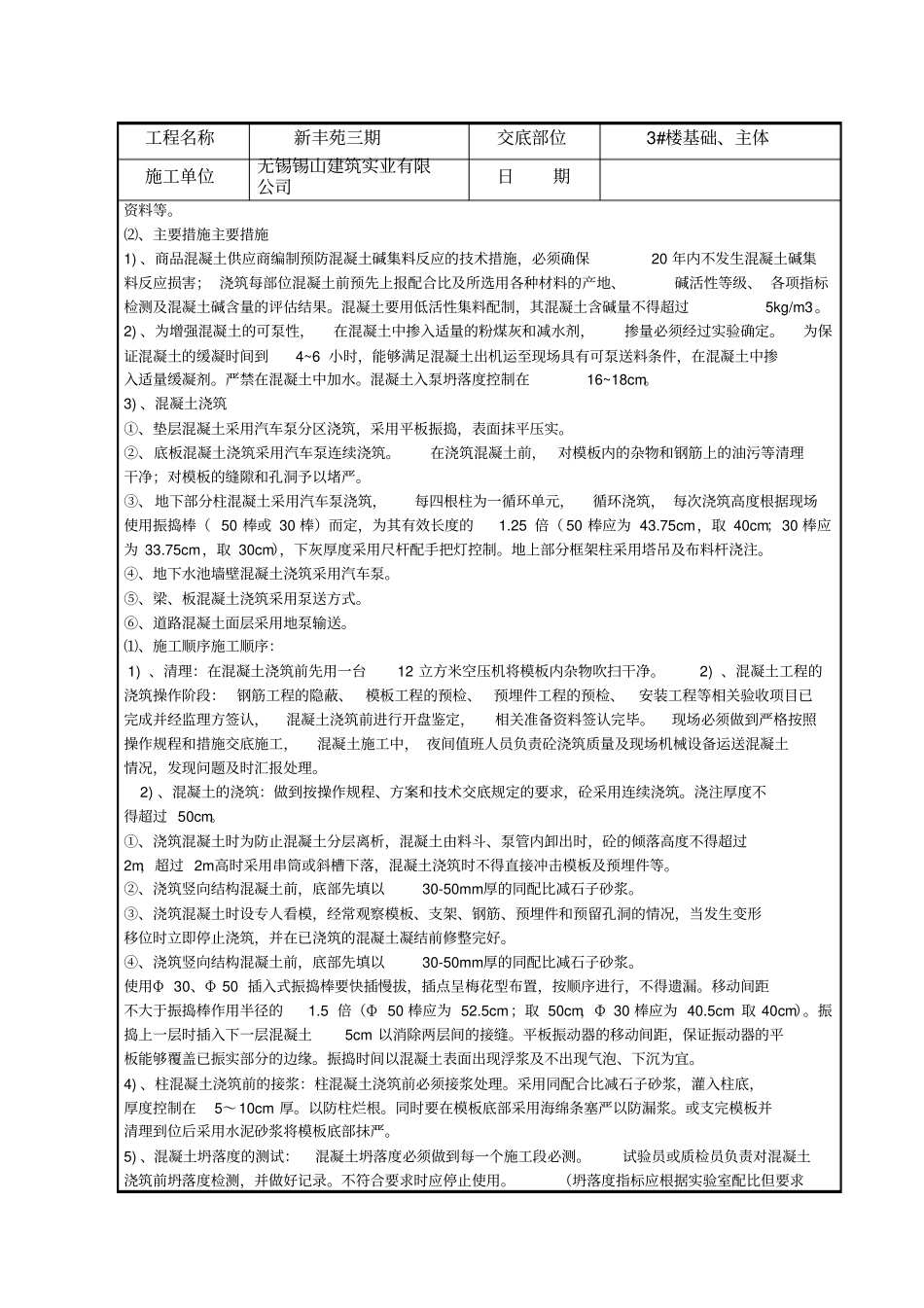

技术交底记录工程名称新丰苑三期交底部位3#楼基础、主体施工单位无锡锡山建筑实业有限公司日期交底内容:1、技术规范及施工标准混凝土必须达到设计要求,必须严格按照中国规范。密实振捣必须达到设计要求。不允许人工振捣,必须使用电动的震捣器。模板和配筋之间必须使用垫块。混凝土后期处理必须浇水养护。混凝土施工必须符合下列规范: GB50007-2002 建筑地基基础设计规范GB50202-2002 建筑地基基础施工质量验收规范GB50204-2002 混凝土结构工程施工质量验收规范2、表面混凝土工程应符合下列标准1)、混凝土表面(平面、背面及墙)类型1 有序的连接轮廓;必须将全部表面及边缘清除光滑,没有毛刺及凹陷处等;尽可能形成一个完整且没有毛孔的表面;表面保持直线水平。模板的外形与构造应完全一致,边缘缺乏混凝土或模板中过量的混凝土都要必须进行修复。对于边缘或拐角处由于模板渗漏或不充分振动所造成的损坏必须进行正确的修复。2)、混凝土表面(楼板和墙)类型2 必须将连接件及固定器整齐地放置于固定框格内的洁净并水平垂直的模型内。框格必须放置于表面区域并且对称。 特别指出的是, 模板中的连接件必须平直,在深度和宽度上没有偏差或毁损框格边线的现象。离开模板的连接件的端部、所有的斜角边及边角件、孔洞及标记等都必须清洁、光滑、饱满,从而使其边缘清晰统一。混凝土表面必须均匀、平直且具有非常均匀的毛孔结构。混凝土的配料应合理选择。正面的混凝土工程必须按已被确认的模板系统进行修建。在所有的混凝土工程中都需将三角形压条放置于模板中,以在其边缘形成斜角边;这些压条必须是合适的长度且在连接处没有偏差。采取适当的措施防止恶劣天气条件下造成的霜冻。压制出的裂缝可导致侵水腐蚀,因此一定要采取保温措施。 所有混凝土地面的上表面都应磨平以保证其适合不同的地面并防止表层磨损。白天工作时连接处应减少至最小值。3、施工方法⑴、准备工作:1) 、钢筋的隐检工作已经完成,并已核实预埋件、线管、孔洞的位置、数量及固定情况准确无误。2)、模板的预检工作已经完成,模板标高、位置、尺寸准确符合设计要求,支架稳定,支撑和模板固定可靠,模板拼缝严密,符合规范要求。3) 、由商品混凝土搅拌站试验室确定配合比及外加剂用量。4) 、混凝土浇筑前组织施工人员进行方案的学习,由技术部门讲述施工方案,对重点部位单独交底,设专人负责,做到人人心中有数。5) 、浇筑混凝土用架子、走道及工作平台,安全稳...
