技术交底记录 TJ1
5 工程名称盐城金融城二标段项目施工单位南通建筑工程总承包有限公司交底部位混凝土工程工序名称混凝土磨光交底提要:技术与工艺要求、质量标准、安全措施

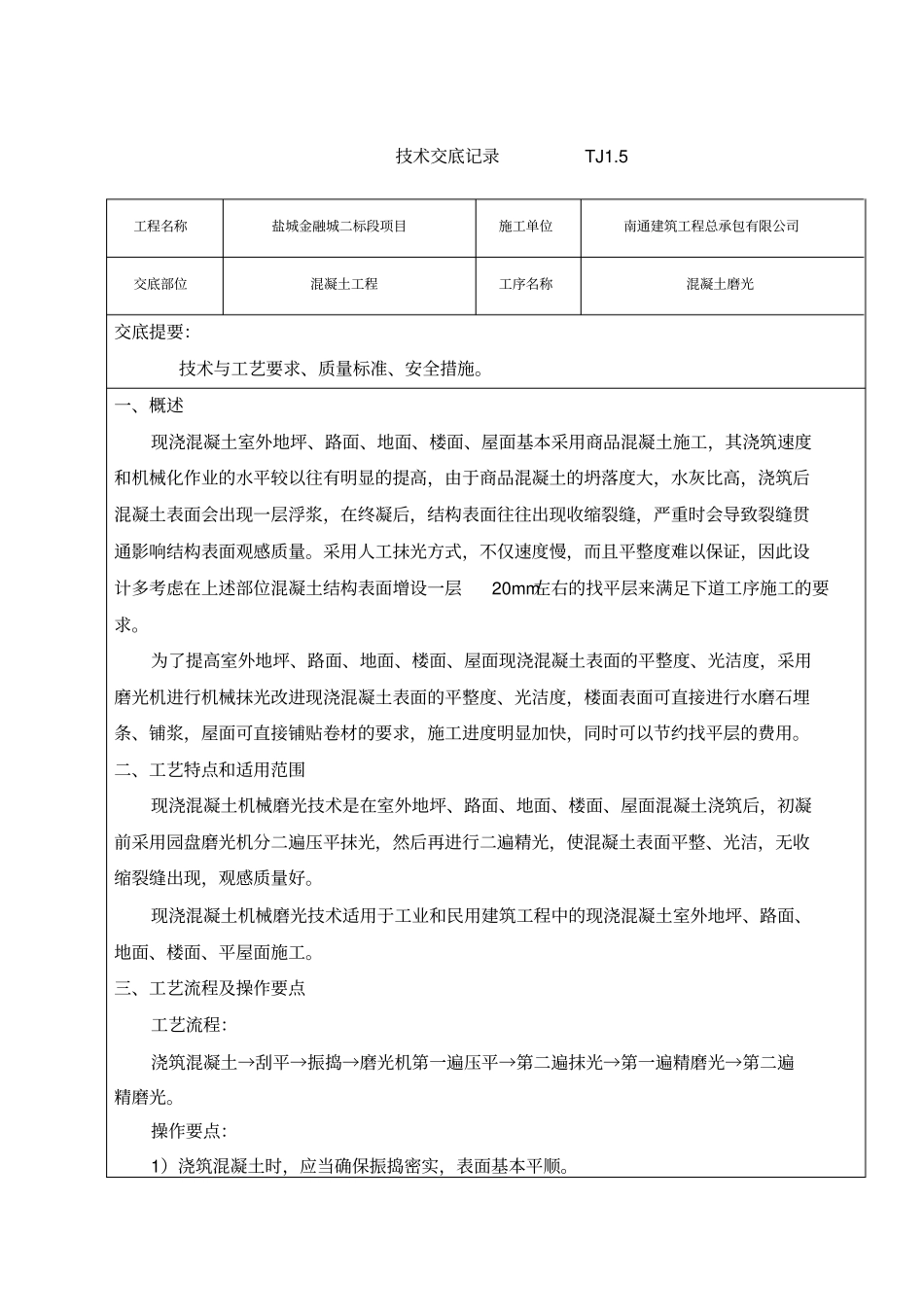

一、概述现浇混凝土室外地坪、路面、地面、楼面、屋面基本采用商品混凝土施工,其浇筑速度和机械化作业的水平较以往有明显的提高,由于商品混凝土的坍落度大,水灰比高,浇筑后混凝土表面会出现一层浮浆,在终凝后,结构表面往往出现收缩裂缝,严重时会导致裂缝贯通影响结构表面观感质量
采用人工抹光方式,不仅速度慢,而且平整度难以保证,因此设计多考虑在上述部位混凝土结构表面增设一层20mm左右的找平层来满足下道工序施工的要求
为了提高室外地坪、路面、地面、楼面、屋面现浇混凝土表面的平整度、光洁度,采用磨光机进行机械抹光改进现浇混凝土表面的平整度、光洁度,楼面表面可直接进行水磨石埋条、铺浆,屋面可直接铺贴卷材的要求,施工进度明显加快,同时可以节约找平层的费用
二、工艺特点和适用范围现浇混凝土机械磨光技术是在室外地坪、路面、地面、楼面、屋面混凝土浇筑后,初凝前采用园盘磨光机分二遍压平抹光,然后再进行二遍精光,使混凝土表面平整、光洁,无收缩裂缝出现,观感质量好
现浇混凝土机械磨光技术适用于工业和民用建筑工程中的现浇混凝土室外地坪、路面、地面、楼面、平屋面施工
三、工艺流程及操作要点工艺流程:浇筑混凝土→刮平→振捣→磨光机第一遍压平→第二遍抹光→第一遍精磨光→第二遍精磨光

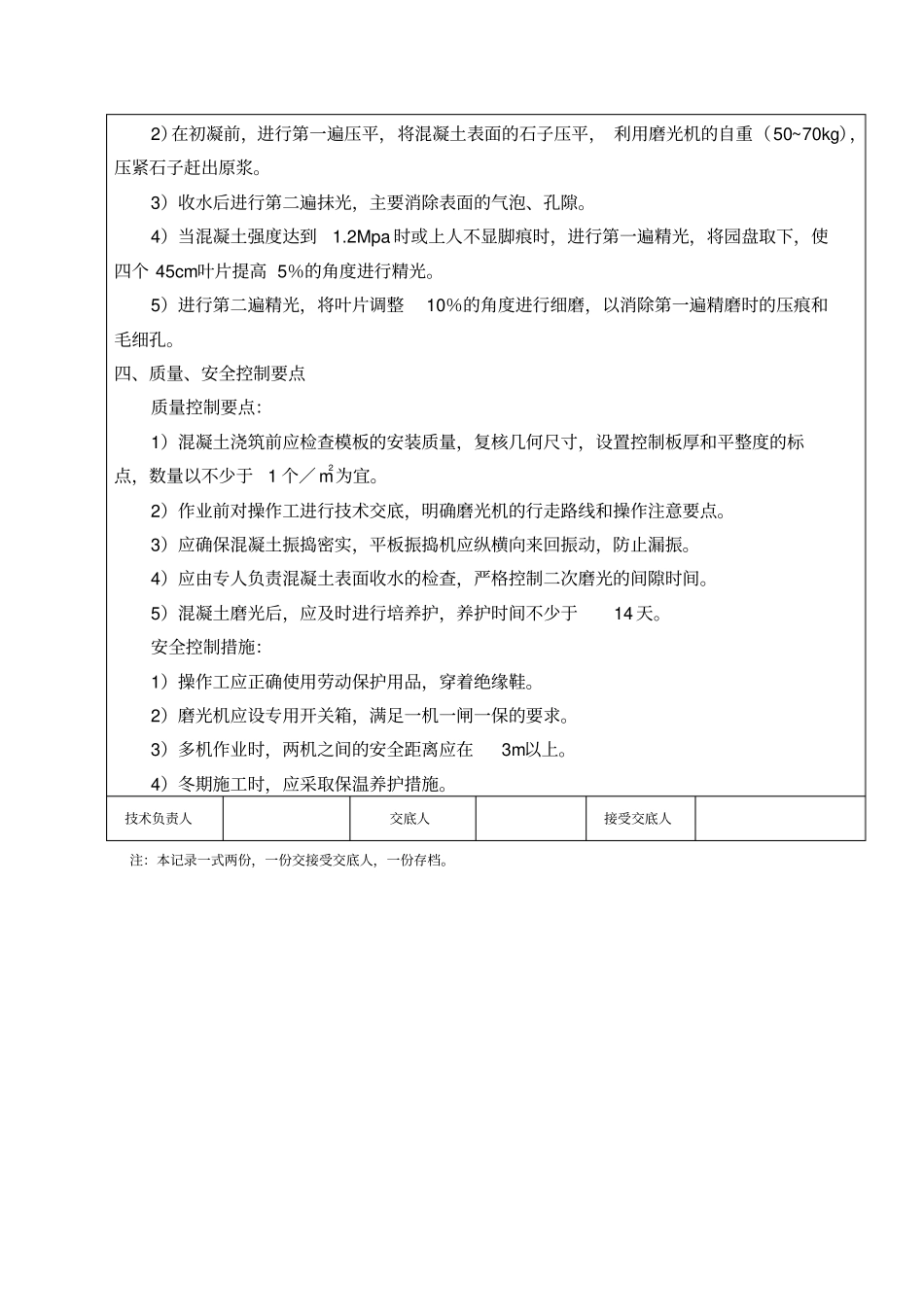

操作要点:1)浇筑混凝土时,应当确保振捣密实,表面基本平顺
2)在初凝前,进行第一遍压平,将混凝土表面的石子压平, 利用磨光机的自重(50~70kg),压紧石子赶出原浆
3)收水后进行第二遍抹光,主要消除表面的气泡、孔隙
4)当混凝土强度达到1
2Mpa 时或上人不显脚痕时,进行第一遍精光,将园盘取下,使四个 45cm叶片提高 5%的角度进行精光
5)进行第二遍精光
