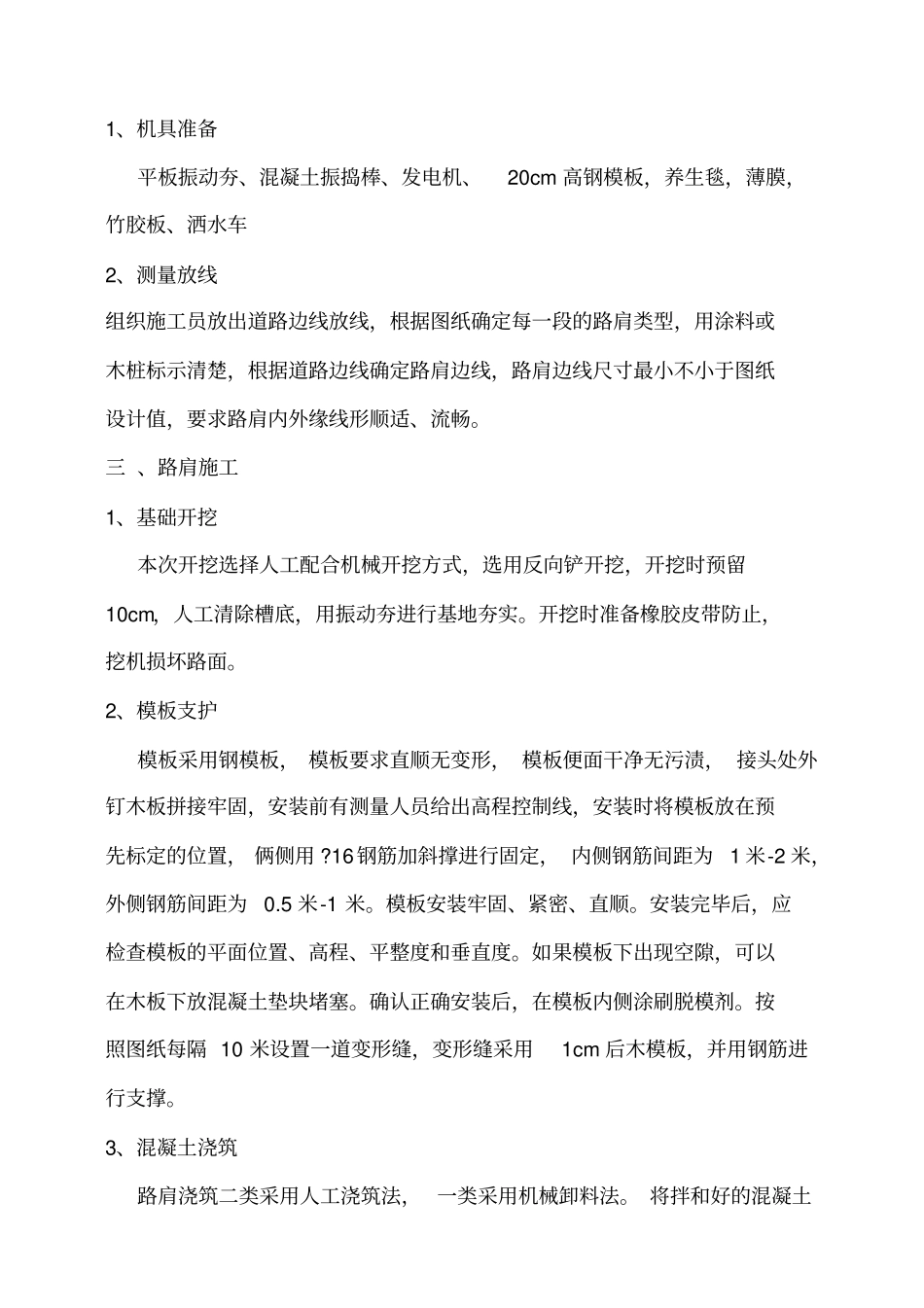

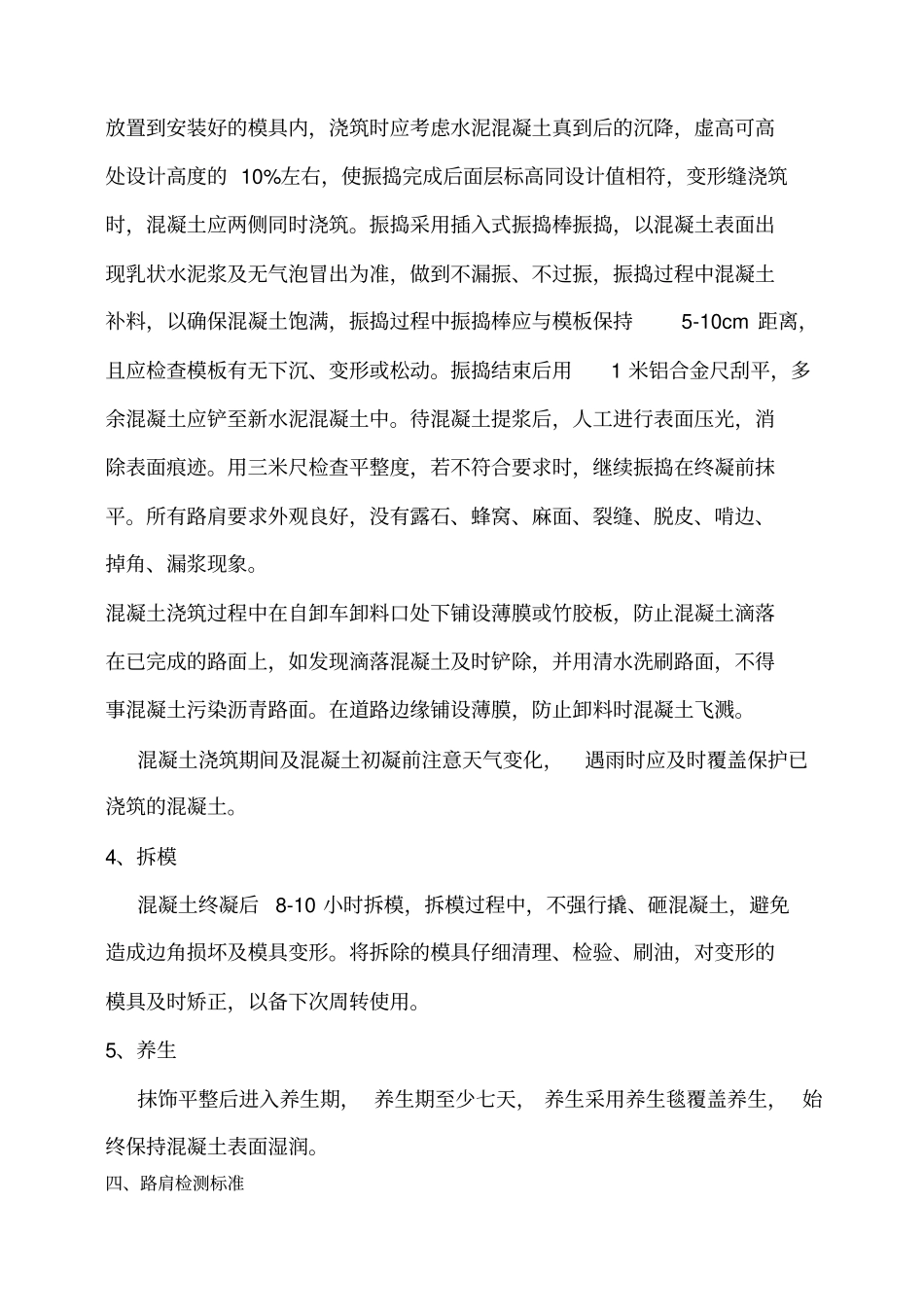

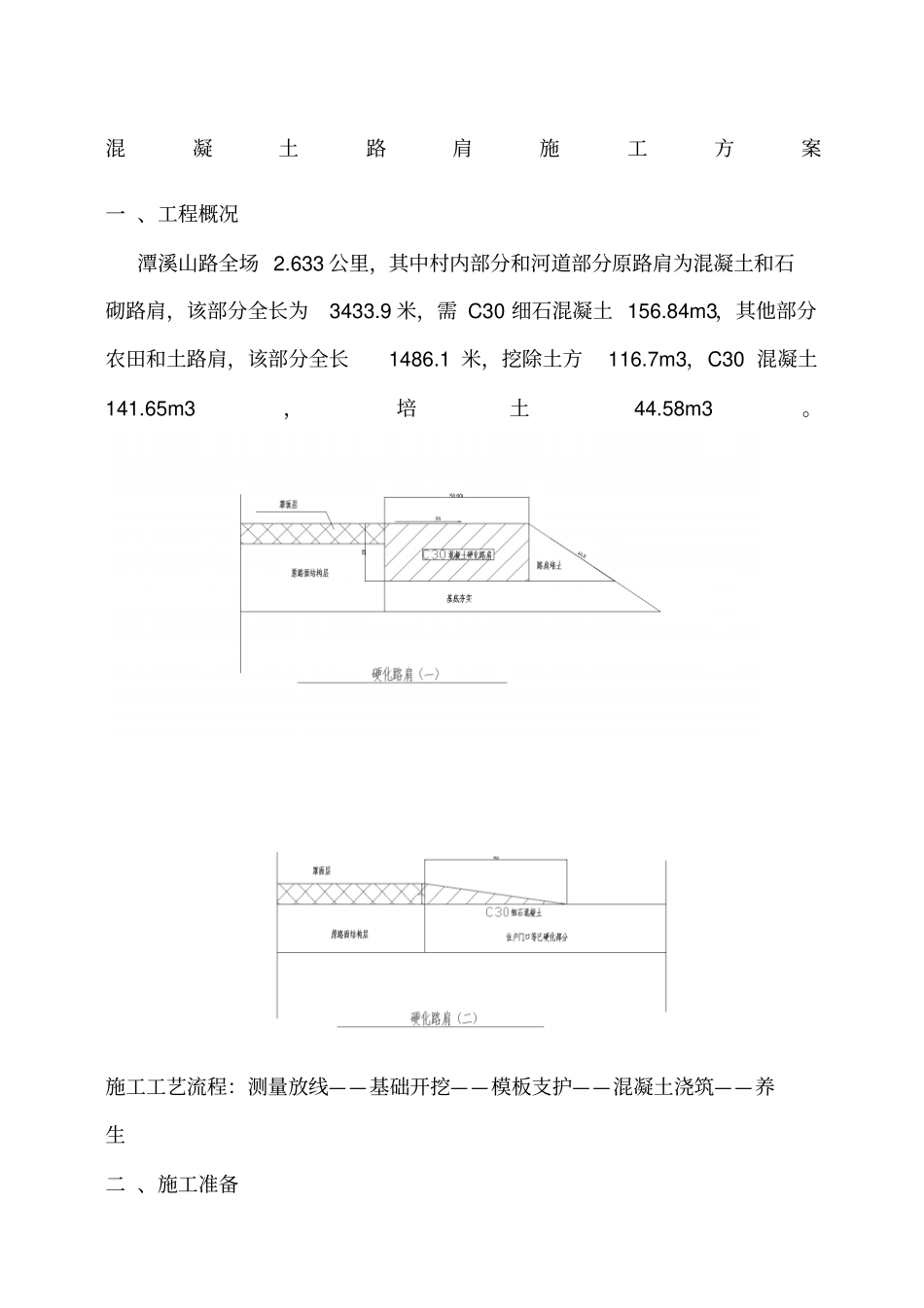

混凝土路肩施工方案一 、工程概况潭溪山路全场 2.633 公里,其中村内部分和河道部分原路肩为混凝土和石砌路肩,该部分全长为3433.9 米,需 C30 细石混凝土 156.84m3,其他部分农田和土路肩,该部分全长1486.1 米,挖除土方116.7m3,C30 混凝土141.65m3,培土44.58m3。施工工艺流程:测量放线——基础开挖——模板支护——混凝土浇筑——养生二 、施工准备1、机具准备平板振动夯、混凝土振捣棒、发电机、20cm 高钢模板,养生毯,薄膜,竹胶板、洒水车2、测量放线组织施工员放出道路边线放线,根据图纸确定每一段的路肩类型,用涂料或木桩标示清楚,根据道路边线确定路肩边线,路肩边线尺寸最小不小于图纸设计值,要求路肩内外缘线形顺适、流畅。三 、路肩施工1、基础开挖本次开挖选择人工配合机械开挖方式,选用反向铲开挖,开挖时预留10cm,人工清除槽底,用振动夯进行基地夯实。开挖时准备橡胶皮带防止,挖机损坏路面。2、模板支护模板采用钢模板, 模板要求直顺无变形, 模板便面干净无污渍, 接头处外钉木板拼接牢固,安装前有测量人员给出高程控制线,安装时将模板放在预先标定的位置, 俩侧用 ?16钢筋加斜撑进行固定, 内侧钢筋间距为1 米-2 米,外侧钢筋间距为0.5 米-1 米。模板安装牢固、紧密、直顺。安装完毕后,应检查模板的平面位置、高程、平整度和垂直度。如果模板下出现空隙,可以在木板下放混凝土垫块堵塞。确认正确安装后,在模板内侧涂刷脱模剂。按照图纸每隔 10 米设置一道变形缝,变形缝采用1cm 后木模板,并用钢筋进行支撑。3、混凝土浇筑路肩浇筑二类采用人工浇筑法, 一类采用机械卸料法。 将拌和好的混凝土放置到安装好的模具内,浇筑时应考虑水泥混凝土真到后的沉降,虚高可高处设计高度的 10%左右,使振捣完成后面层标高同设计值相符,变形缝浇筑时,混凝土应两侧同时浇筑。振捣采用插入式振捣棒振捣,以混凝土表面出现乳状水泥浆及无气泡冒出为准,做到不漏振、不过振,振捣过程中混凝土补料,以确保混凝土饱满,振捣过程中振捣棒应与模板保持5-10cm 距离,且应检查模板有无下沉、变形或松动。振捣结束后用1 米铝合金尺刮平,多余混凝土应铲至新水泥混凝土中。待混凝土提浆后,人工进行表面压光,消除表面痕迹。用三米尺检查平整度,若不符合要求时,继续振捣在终凝前抹平。所有路肩要求外观良好,没有露石、蜂窝、麻面、裂缝、脱皮、啃边、掉角、漏浆现象。混凝土浇筑过程中在自卸车卸料...
