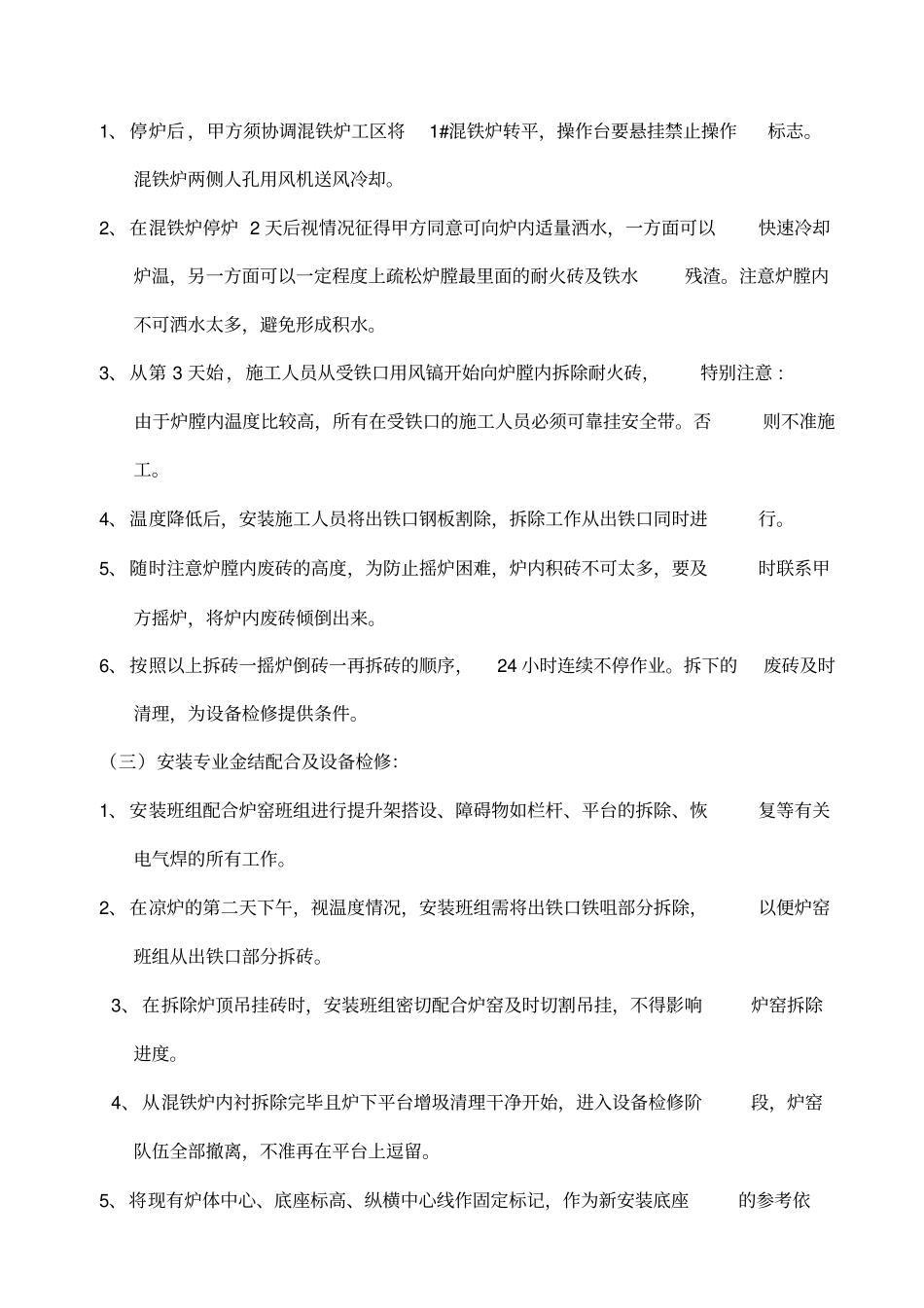

邢钢 1#混铁炉大修施工方案工程概况:本项目工程施工内容主要包括:炉衬拆除、砌筑(约300 吨);倾动减速机、联轴器更换;倾动系统铜瓦更换;支座及滚轮组更换;炉体连接螺栓部分换紧固,焦炉、转炉煤气管路部分更换,转炉煤气管路安装盲板阀
计划工期为 45 天,工期十分紧张
为了确保工程在“安全第一”的前提下顺利进行,整个工程从方案到组织必须精心策划,合理安排,同时在甲方大力协助的情况下,才能确保工程高质量、高效率、安全的顺利完工施工机具及人员安排:1、 施工机具 : 切砖机2 套提升架1 套空压机2 套搅拌机2 套木工锯1 套电焊机1 套气害 92 套千斤顶2 台导链4 套架子管若干2、人员安排:筑炉工30 人电焊工6 人钳工5 人管工2 人电工2 人起重工4 人壮工12 人架子工6 人三、施工前准备工作 : 1、施工人员提前进入现场熟悉工作环境,和甲方人员密切沟通,了解施工场地, 明确施工范围 ,以确保施工顺利进行
2、 熟悉图纸,配合甲方做好材料、图纸变更等技术交底工作
3、 准备好施工用的基本机具
4、 做好施工方案、安全施工措施及施工场地危险源辨识,并报上级部门及甲方批准后交底实施
5、 提前按照邢钢规定,办理施工人员进厂手续
四、 施工布置:1、 在 1#混铁炉南侧搭设物料提升架1 部
2、 在提升架旁边安放2 台灰浆搅拌机
3、 水泥及浇注料等散料按品种堆放到厂房南侧屋椽下
4、特种型号的少量砖堆放到厂房南侧屋椽下,大批量砖堆放在炼钢蓄热器西侧的空地上
5、 2 台空压机放置在提升架旁边,2 台切砖机布置在平台上
6、 以上工作在耐火砖拆除前应准备完毕
五、 具体施工方法:(一) 材料管理:1、 混铁炉施工材料管理十分重要,是混铁炉筑炉是否能够顺利进行的前提条件
必须有专门人员负责材料管理工作
2、 混铁炉材料堆放时,必须按规格型号分别堆放
不同种类的材料堆放要有明
