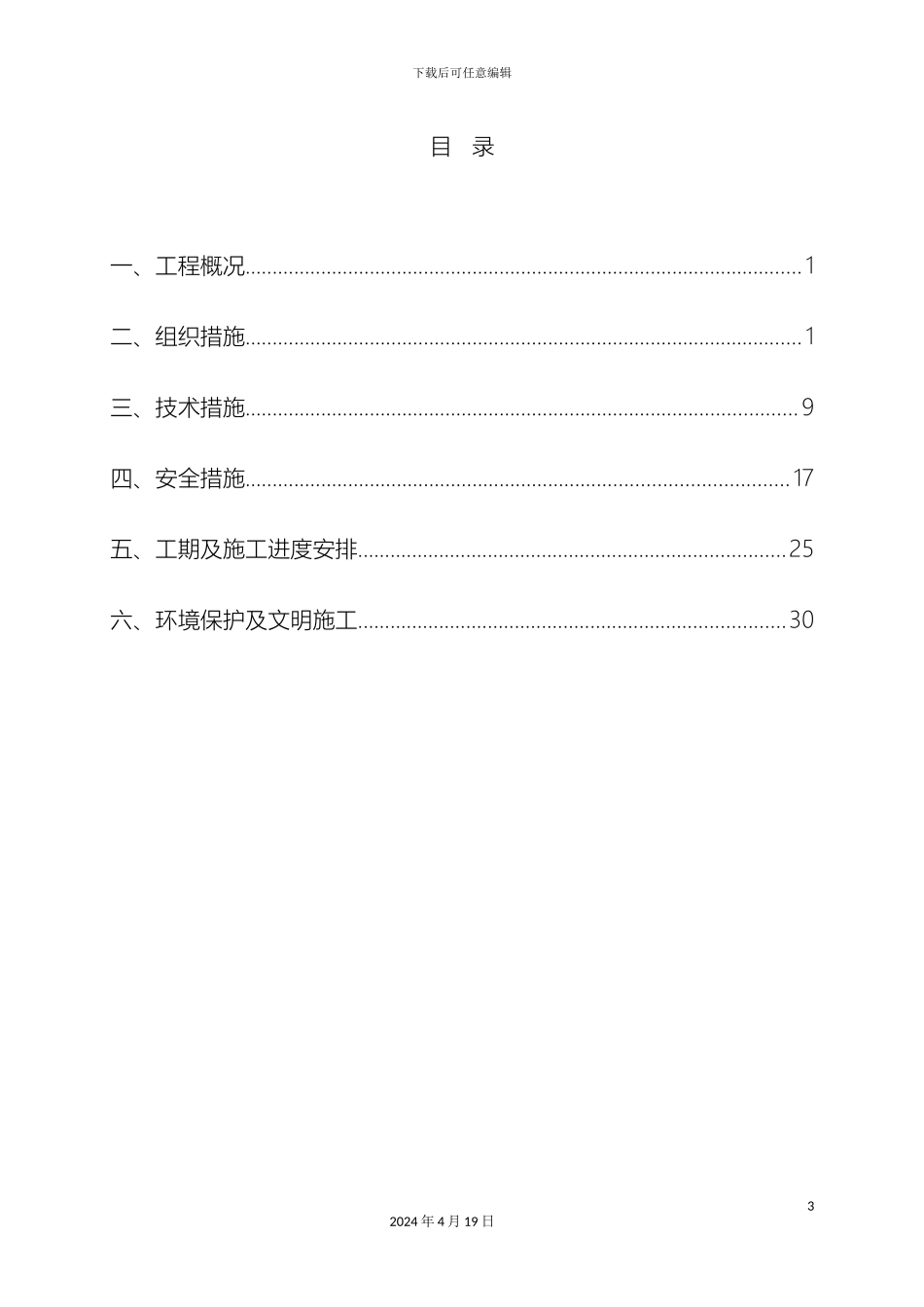

下载后可任意编辑10KV 农网改造施工方案12024 年 4 月 19 日施工方案XXXXX 有限公司XXXX 年 XXX 月10kV XXXXXX 新建工程下载后可任意编辑目 录一、工程概况.......................................................................................................1二、组织措施.......................................................................................................1三、技术措施......................................................................................................9四、安全措施....................................................................................................17五、工期及施工进度安排...............................................................................25六、环境保护及文明施工...............................................................................3032024 年 4 月 19 日一、工程概况1.1 工程概况项目名称:XXXXXXXXXXXXXXXXXX 工程工程名称:XXXXX 新建工程设计单位:XXXX 电力设计有限公司建设单位:国网 XXXXXX 供电公司监理单位:XXXXXX 监理有限责任公司施工单位:XXXXXXXXXXXXX 有限公司工程地点:XX1.2 工作任务: 1、项目工程量: XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXx 2、工程计划工作时间:下载后可任意编辑工程计划工期: 12 月 30 日至 2 月 28 日(天气等特别情况顺延)3、工作地点:XX二、组织措施 2.1 施工前的准备:a、现场勘察:由 XXXX 带领 XXXX 在 XXXXXX 工作现场进行勘察,将作业需要停电的范围、保留的带电部位、装设接地线的位置、临近线路、交叉跨越、多电源、自备电源、地下管线设施和作业现场的条件、环境及其它影响作业的危险点等查明并登记。12024 年 4 月 19 日下载后可任意编辑b、施工图、作业人员、施工工器具准备:(1)工程施工图。平断面图、杆塔明细表、金具组装图、变台安装施工图等。(2)人工立杆作业需工作负责人 1 人、安全员 1 人、监护人 1 人,高空作业人员 1 人(解吊绳)、绞磨操作 2 人、水泥杆就位 4 人。22024 年 4 月 19 日XXXX 台区勘察立杆需要停电的杆号XXXX 支线全停若停电,挂接地线的位置XXX 支线 23#-34#架线需要停电的杆号XXXX 支线全停若停电,挂接地...
