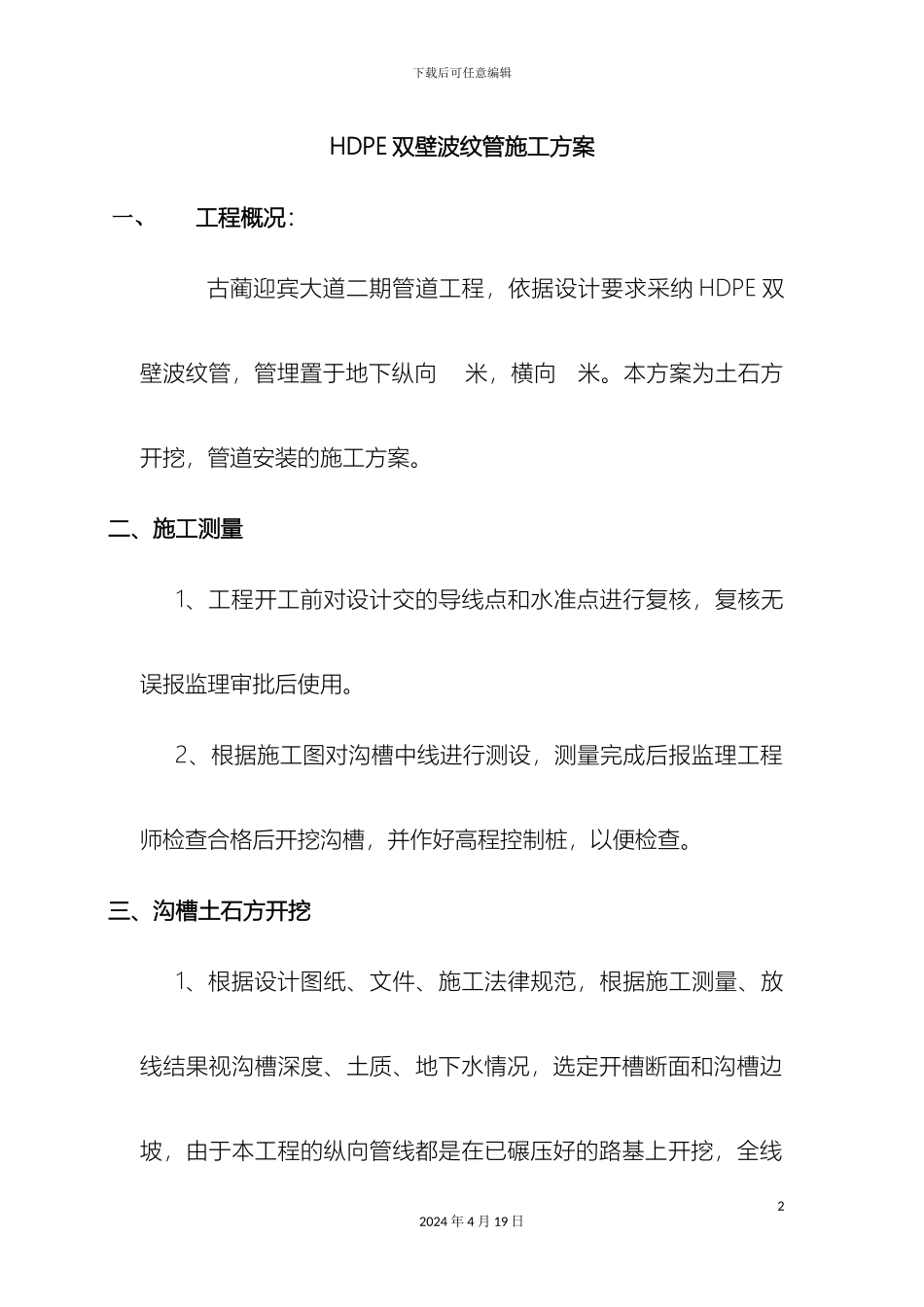

下载后可任意编辑HDPE 双壁波纹管施工方案12024 年 4 月 19 日下载后可任意编辑HDPE 双壁波纹管施工方案一、工程概况: 古蔺迎宾大道二期管道工程,依据设计要求采纳 HDPE 双壁波纹管,管埋置于地下纵向 米,横向 米
本方案为土石方开挖,管道安装的施工方案
二、施工测量 1、工程开工前对设计交的导线点和水准点进行复核,复核无误报监理审批后使用
2、根据施工图对沟槽中线进行测设,测量完成后报监理工程师检查合格后开挖沟槽,并作好高程控制桩,以便检查

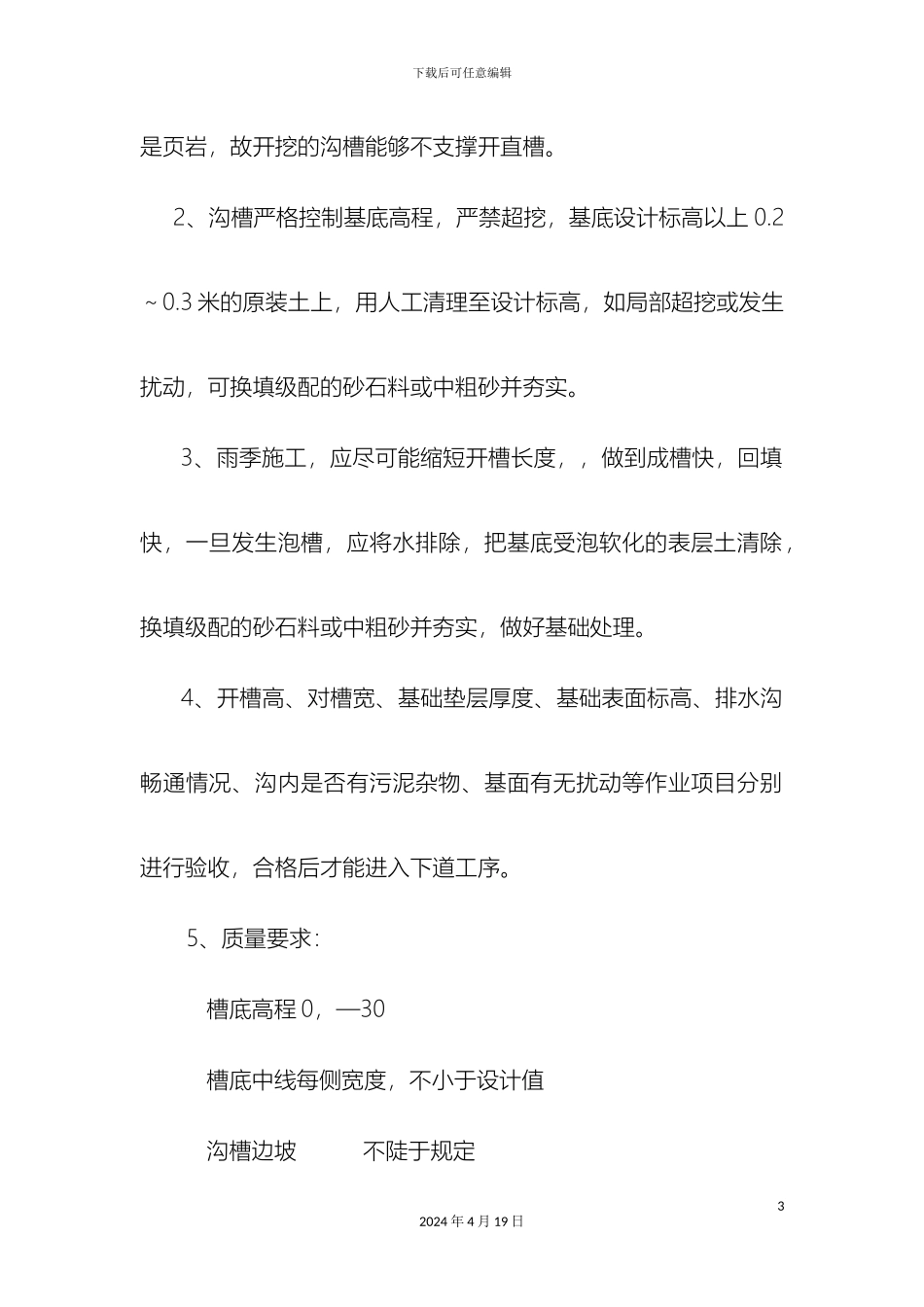

三、沟槽土石方开挖 1、根据设计图纸、文件、施工法律规范,根据施工测量、放线结果视沟槽深度、土质、地下水情况,选定开槽断面和沟槽边坡,由于本工程的纵向管线都是在已碾压好的路基上开挖,全线22024 年 4 月 19 日下载后可任意编辑是页岩,故开挖的沟槽能够不支撑开直槽
2、沟槽严格控制基底高程,严禁超挖,基底设计标高以上 0
3 米的原装土上,用人工清理至设计标高,如局部超挖或发生扰动,可换填级配的砂石料或中粗砂并夯实
3、雨季施工,应尽可能缩短开槽长度,,做到成槽快,回填快,一旦发生泡槽,应将水排除,把基底受泡软化的表层土清除,换填级配的砂石料或中粗砂并夯实,做好基础处理
4、开槽高、对槽宽、基础垫层厚度、基础表面标高、排水沟畅通情况、沟内是否有污泥杂物、基面有无扰动等作业项目分别进行验收,合格后才能进入下道工序
5、质量要求: 槽底高程 0,—30 槽底中线每侧宽度,不小于设计值 沟槽边坡 不陡于规定32024 年 4 月 19 日下载后可任意编辑 6、分项工程施工工艺图(土石方工程)测 量 放线 42024 年 4 月 19 日挖集水坑、排水安全距离堆码机械或人工土 方淤 泥安全距离堆码、晾干石方机械打眼爆破下载后可任意编辑 四、垫层施工 1、垫层施工钱,现将槽内废渣,渣土等杂物清除和将水浸
