电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

I项目铁路安全风险与危险源管理制度

I项目铁路安全风险与危险源管理制度_第1页
1/14
I项目铁路安全风险与危险源管理制度_第2页
2/14
I项目铁路安全风险与危险源管理制度_第3页
3/14

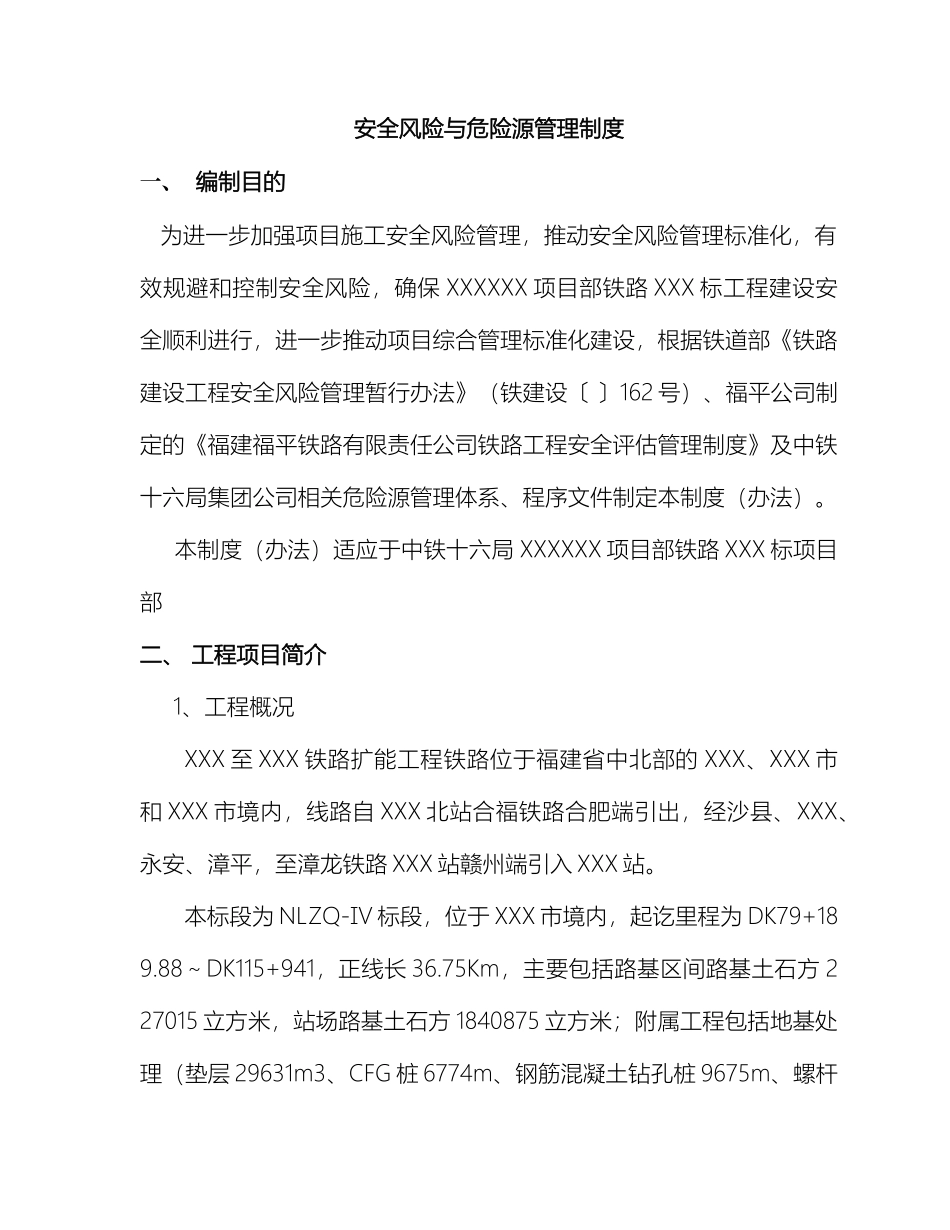

下载后可任意编辑I 项目铁路安全风险与危险源管理制度12024 年 4 月 19 日安全风险与危险源管理制度一、 编制目的 为进一步加强项目施工安全风险管理,推动安全风险管理标准化,有效规避和控制安全风险,确保 XXXXXX 项目部铁路 XXX 标工程建设安全顺利进行,进一步推动项目综合管理标准化建设,根据铁道部《铁路建设工程安全风险管理暂行办法》(铁建设〔 〕162 号)、福平公司制定的《福建福平铁路有限责任公司铁路工程安全评估管理制度》及中铁十六局集团公司相关危险源管理体系、程序文件制定本制度(办法)。 本制度(办法)适应于中铁十六局 XXXXXX 项目部铁路 XXX 标项目部二、 工程项目简介 1、工程概况XXX 至 XXX 铁路扩能工程铁路位于福建省中北部的 XXX、XXX 市和 XXX 市境内,线路自 XXX 北站合福铁路合肥端引出,经沙县、XXX、永安、漳平,至漳龙铁路 XXX 站赣州端引入 XXX 站。本标段为 NLZQ-Ⅳ 标段,位于 XXX 市境内,起讫里程为 DK79+189.88~DK115+941,正线长 36.75Km,主要包括路基区间路基土石方 227015 立方米,站场路基土石方 1840875 立方米;附属工程包括地基处理(垫层 29631m3、CFG 桩 6774m、钢筋混凝土钻孔桩 9675m、螺杆下载后可任意编辑桩 227683m、重型碾压 25604m2、换填级配碎石 20289m3)、挡土墙混凝土 1572m³、挡土墙钢筋混凝土 10209m³)等。特大桥 0.855km/1 座、大桥 2.215km/9 座、框构桥 2790.87 顶平米/2 座、涵洞 331.21 横延米/10 座;隧道 31.164km/15 座;XXX 隧道无砟道床 10.5km;新建 XXX 南站车站 1 座。 2、工程特点及重难点2.1、地势起伏变化大、山高谷深,以桥隧为主本标段地势起伏变化大,山高谷深、地形陡峻。工程量大,一是软基处理量大、CFG 桩、钢筋混凝土钻孔桩、螺杆桩合计长 244132m,岩溶路基 365.59m;二是桥隧比重大,桥隧占线路总长的 93%。2.2、桥隧相连,深水桥、长大隧道施工环境复杂,安全隐患大本标段位于中低山区,线路主要结构物为桥梁和隧道,桥隧相连(沙溪阳大桥 XXX 端台尾伸入下城一号隧道 3.59m,黄砂岩大桥伸入柳城隧道进口 6.3m)。本标段桥隧多,施工环境复杂,复杂大桥和长隧道安全隐患大。莘口沙溪大桥跨越沙溪、鹰厦铁路、G205 国道,主跨桩基位于深水中(水中施工深 13.07m),深水基础施工,水上设备投入多,而且主墩墩高 48.85m,不可预见因素多,风险大;XXX 大...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

I项目铁路安全风险与危险源管理制度

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
