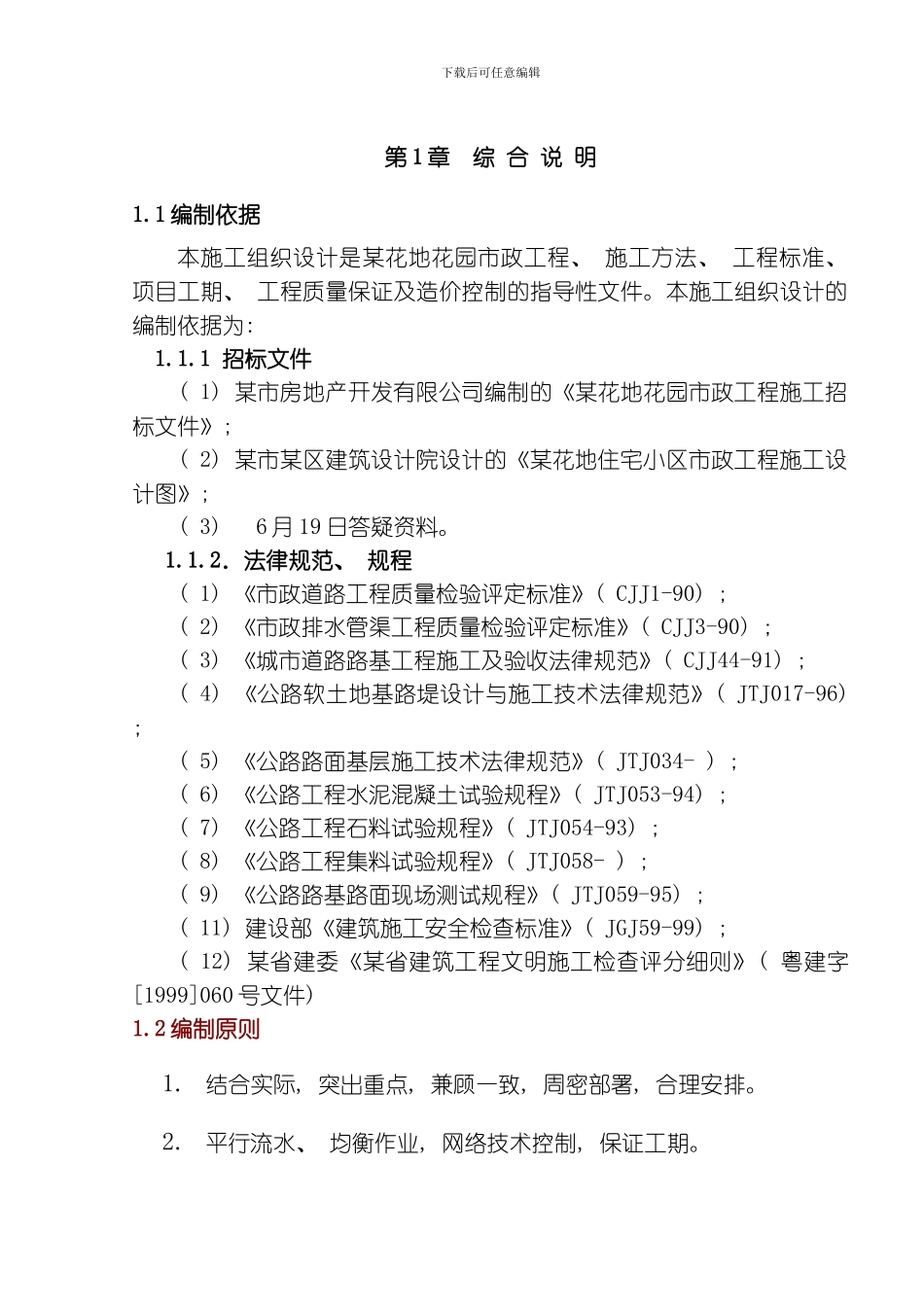

下载后可任意编辑第 1 章 综 合 说 明1
1 编制依据本施工组织设计是某花地花园市政工程、 施工方法、 工程标准、 项目工期、 工程质量保证及造价控制的指导性文件
本施工组织设计的编制依据为: 1
1 招标文件 ( 1) 某市房地产开发有限公司编制的《某花地花园市政工程施工招标文件》; ( 2) 某市某区建筑设计院设计的《某花地住宅小区市政工程施工设计图》; ( 3) 6 月 19 日答疑资料
2.法律规范、 规程( 1) 《市政道路工程质量检验评定标准》( CJJ1-90) ; ( 2) 《市政排水管渠工程质量检验评定标准》( CJJ3-90) ; ( 3) 《城市道路路基工程施工及验收法律规范》( CJJ44-91) ; ( 4) 《公路软土地基路堤设计与施工技术法律规范》( JTJ017-96) ; ( 5) 《公路路面基层施工技术法律规范》( JTJ034- ) ; ( 6) 《公路工程水泥混凝土试验规程》( JTJ053-94) ; ( 7) 《公路工程石料试验规程》( JTJ054-93) ; ( 8) 《公路工程集料试验规程》( JTJ058- ) ; ( 9) 《公路路基路面现场测试规程》( JTJ059-95) ; ( 11) 建设部《建筑施工安全检查标准》( JGJ59-99) ; ( 12) 某省建委《某省建筑工程文明施工检查评分细则》( 粤建字[1999]060 号文件) 1
2 编制原则1
结合实际, 突出重点, 兼顾一致, 周密部署, 合理安排
平行流水、 均衡作业, 网络技术控制, 保证工期
下载后可任意编辑3
规划创优, 方案切实, 措施到位, 确保质量
推广使用新技术、 新工艺、 新材料

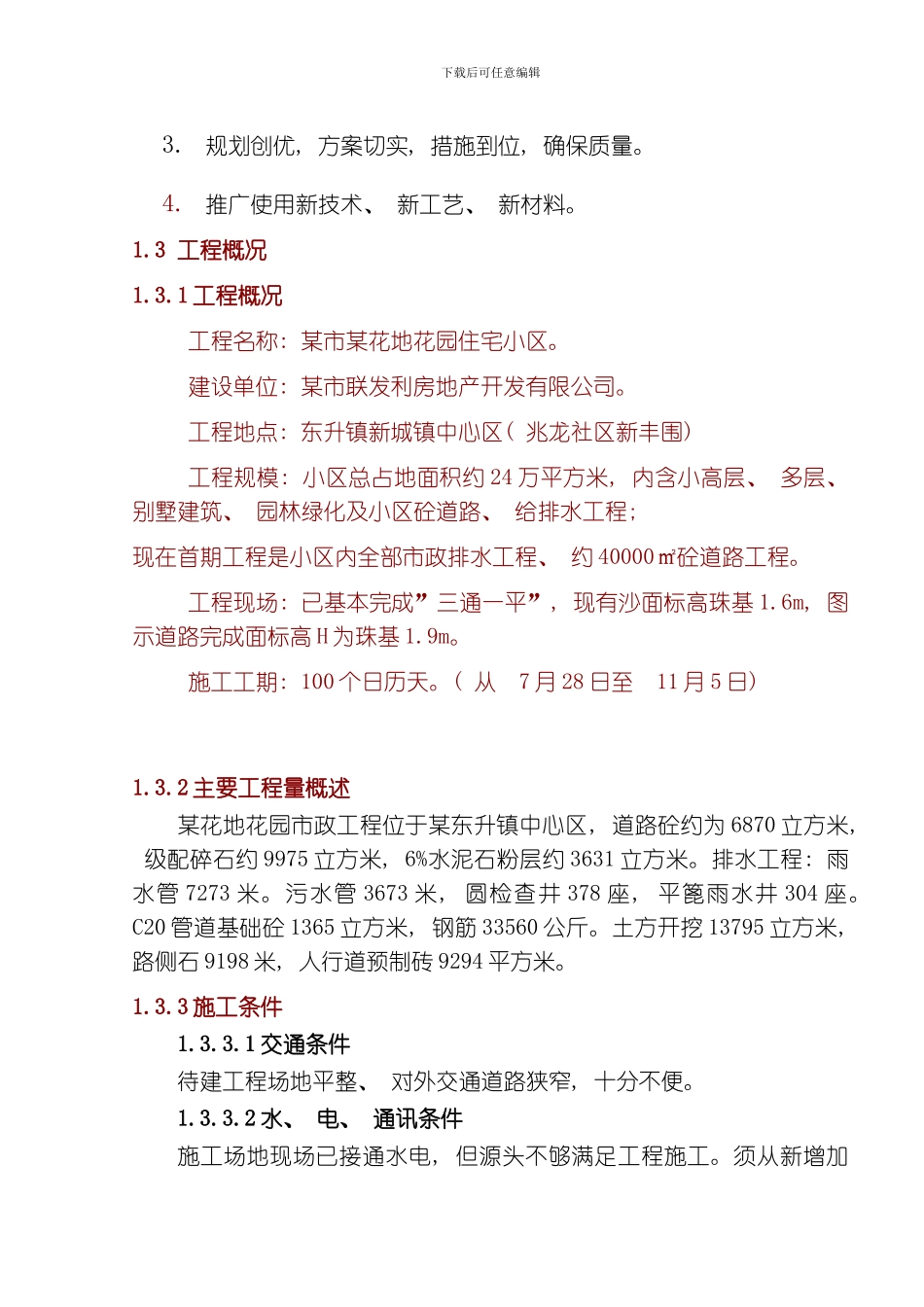

3 工程概况1
1 工程概况工程名称: 某市某花地花园住宅小区
建设单位: 某市联发利房地产开发有限公司
工程地点: 东升
