下载后可任意编辑 一级建造师《专业工程管理与实务( 市政公用工程) 》模拟试题五考试时间: 120 分钟考生: 总分: 160 分试题提供: 学易网校已经有 971 人做过此试卷点击收藏考试帮助一、 简答题( 共 5 题, 共 120
00 分) 返回顶部1、 [背景资料] 某城市道路改建工程, 地处交通要道, 拆迁工作量大
业主经过招标选择了工程施工总承包单位和拆迁公司
在上半年施工进度计划检查中, 该工程施工项目经理部出示了以下资料: ① 桩基分包商的桩位图( 注有成孔/成桩记录) 及施工日志; ② 项目经理部的例会记录及施工日志; ③ 施工总进度和年度计划图( 横道图) , 图上标注了主要施工过程, 开、 完工时间及工作量, 计划图制作时间为开工初期; ④ 季、 月施工进度计划及实际进度检查结果; ⑤ 月施工进度报告和统计报表, 除对进度执行情况简要描述外, 对进度偏差及调查意见一律标注为"拆迁影响, 促拆迁"
检查结果表明, 实际完成的工作量仅为计划的 1/3 左右, 窝工现象严重
[问题] 1
该项目施工进度报告应进行哪些方面的补充和改进
分包商是否应制订施工进度计划, 与项目总进度计划的关系
该项目施工进度计划应作哪些内容上的调整
请指出该项目施工进度计划编制中必须改进之处
下载后可任意编辑 5

请指出该项目施工进度计划的实施和控制存在哪些不足之处
答: 对进度执行情况简要描述外, 对进度偏差及调查意见一律标注为"拆迁影响, 促拆迁"太简单应补充和改进, 应提供的内容包括: ① 进度执行情况的综合描述

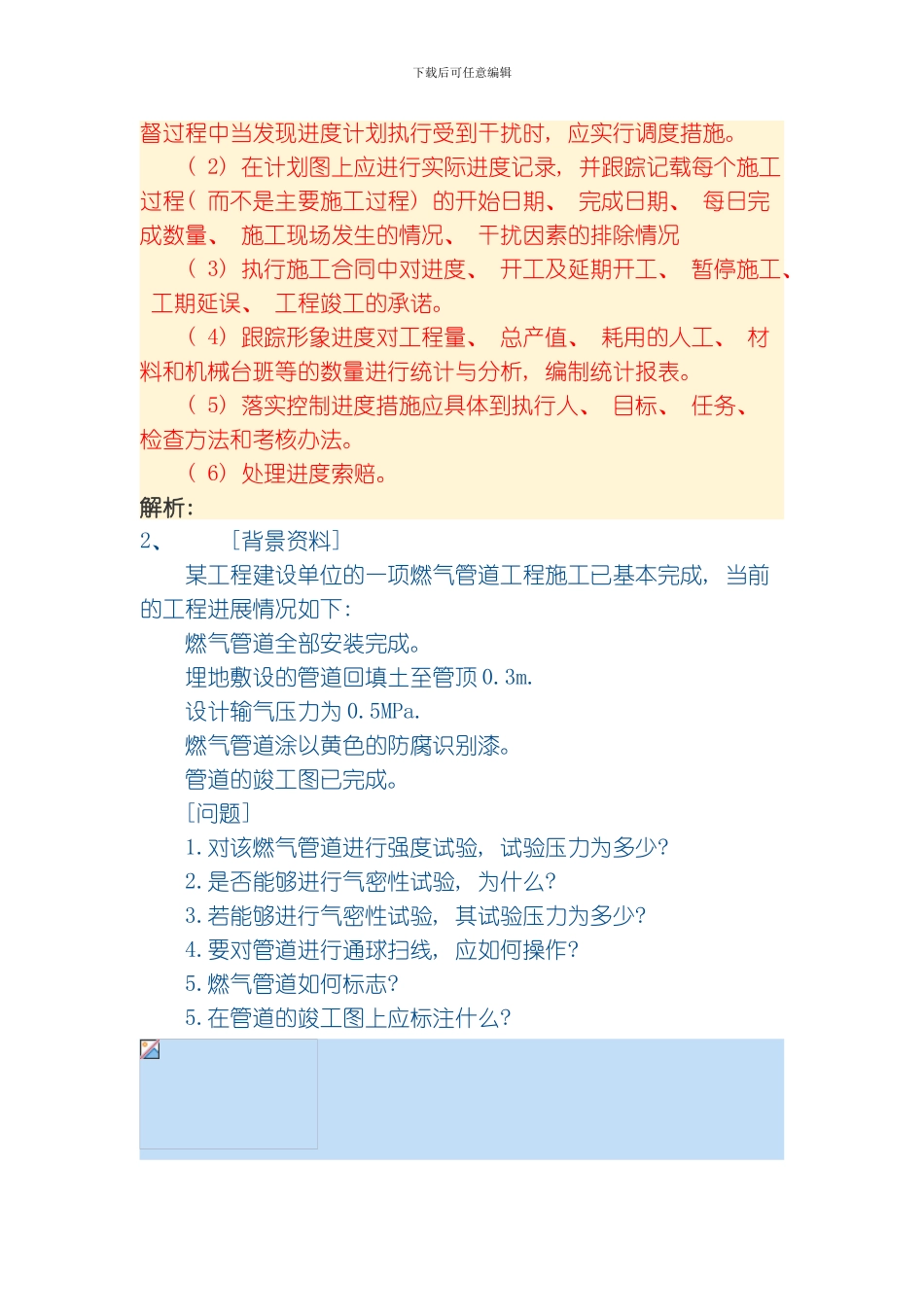

主要内容是: 报告的起止期; 当地气象及晴雨天数统计; 施工计划的原定目标及实际完成情况; 报告计划期内现场的主要大事记( 如停水、 停电、 事故处理情况, 收到业主、 监理工程师、 设计单位等指令文件情况) ; ② 实际施工进度图
