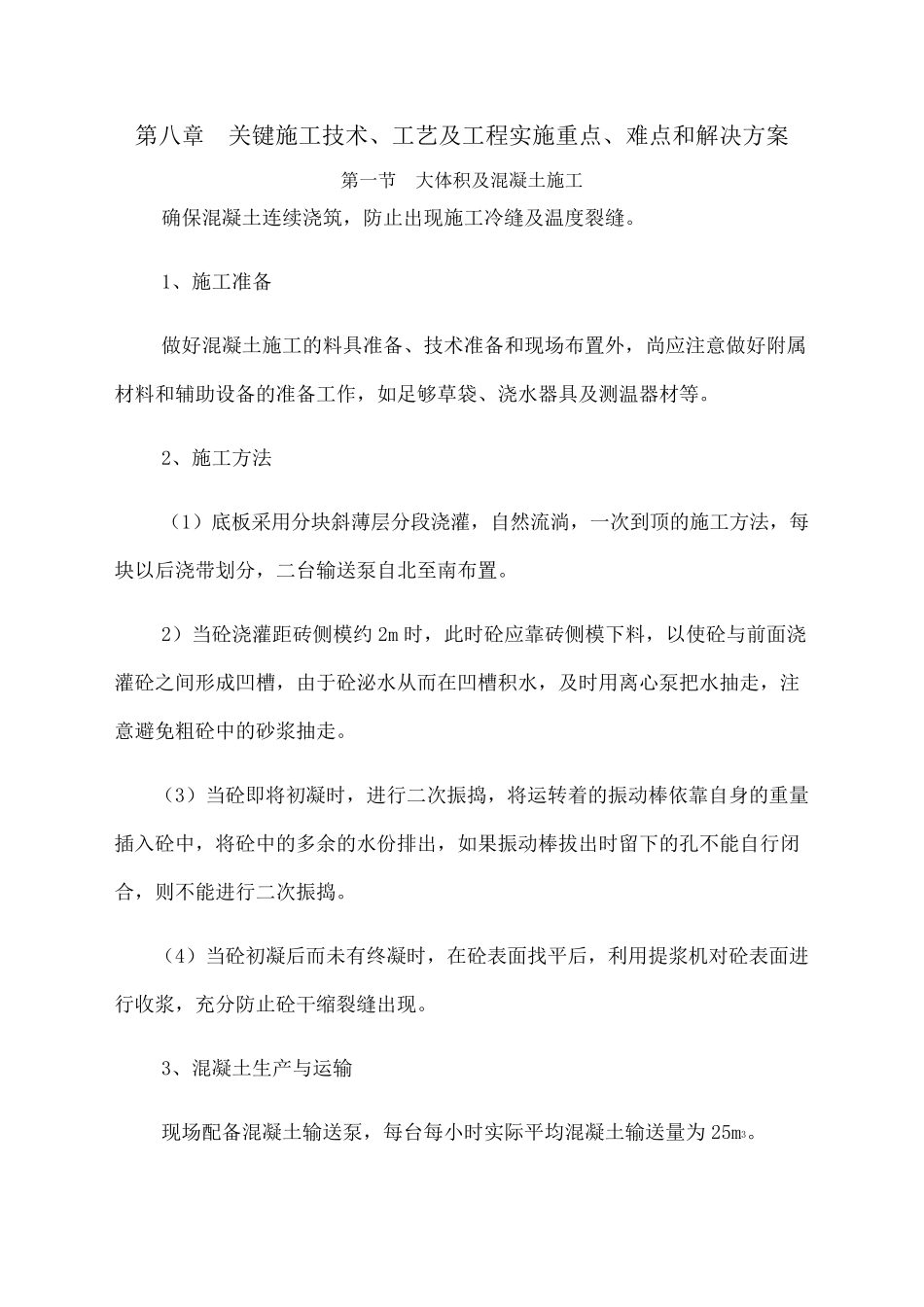

第八章 关键施工技术、工艺及工程实施重点、难点和解决方案 第一节 大体积及混凝土施工 确保混凝土连续浇筑,防止出现施工冷缝及温度裂缝
1、施工准备 做好混凝土施工的料具准备、技术准备和现场布置外,尚应注意做好附属材料和辅助设备的准备工作,如足够草袋、浇水器具及测温器材等
2、施工方法 (1)底板采用分块斜薄层分段浇灌,自然流淌,一次到顶的施工方法,每块以后浇带划分,二台输送泵自北至南布置
2)当砼浇灌距砖侧模约 2m 时,此时砼应靠砖侧模下料,以使砼与前面浇灌砼之间形成凹槽,由于砼泌水从而在凹槽积水,及时用离心泵把水抽走,注意避免粗砼中的砂浆抽走
(3)当砼即将初凝时,进行二次振捣,将运转着的振动 棒 依 靠自身 的重量插 入 砼中,将砼中的多 余 的水份 排 出,如果 振动 棒 拔 出时留 下的孔 不 能 自行闭合 ,则 不 能 进行二次振捣
(4)当砼初凝后而未 有 终 凝时,在砼表 面找 平 后,利 用提 浆机 对 砼表 面进行收 浆,充 分防止砼干 缩 裂缝出现
3、混凝土生 产 与运输 现场配 备混凝土输送泵,每台每小 时实际 平 均 混凝土输送量 为 25m3

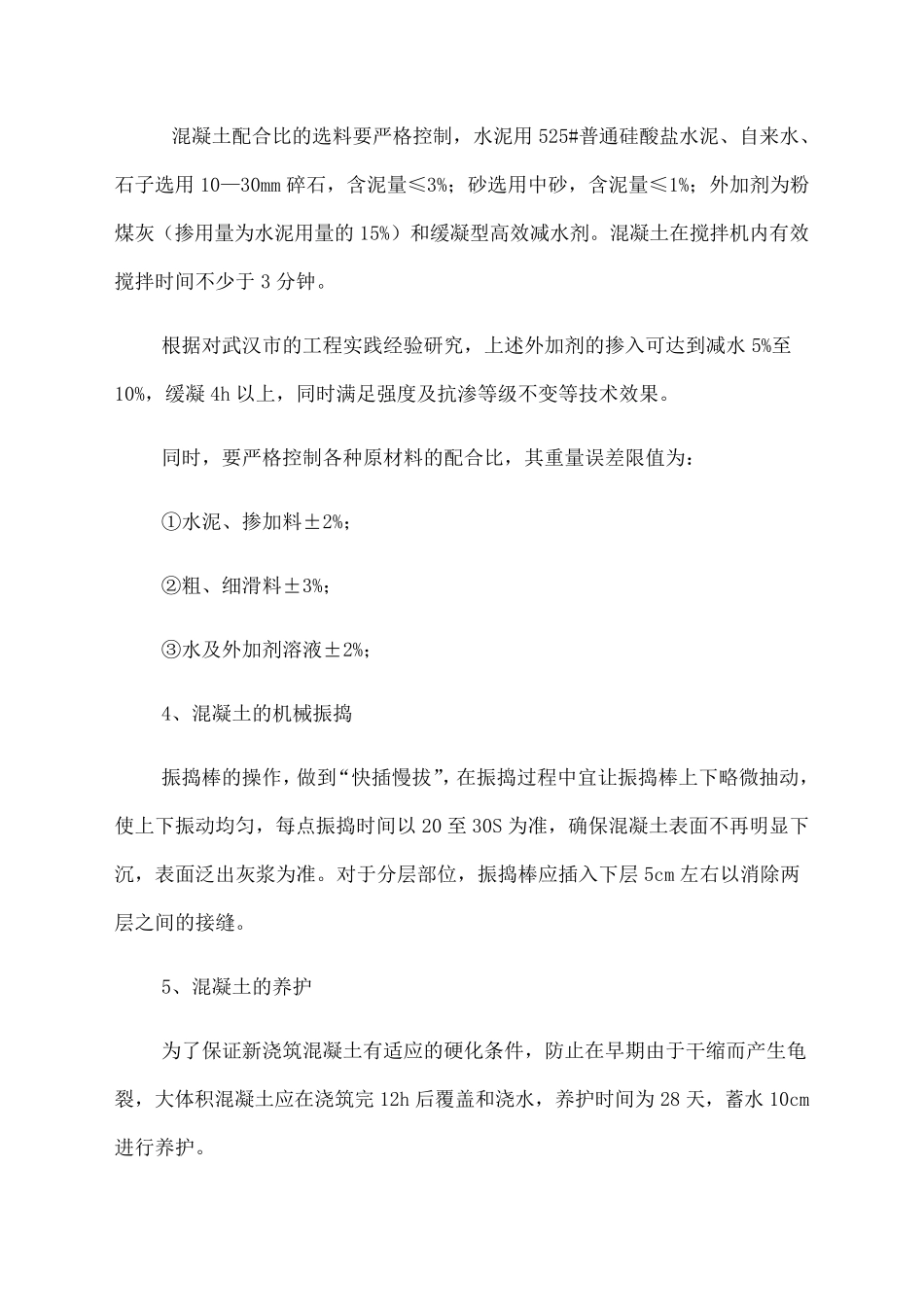

混凝土配合比的选料要严格控制,水泥用525#普通硅酸盐水泥、自来水、石子选用10—30mm 碎石,含泥量≤3%;砂选用中砂,含泥量≤1%;外加剂为粉煤灰(掺用量为水泥用量的15%)和缓凝型高效减水剂
混凝土在搅拌机内有效搅拌时间不少于3 分钟
根据对武汉市的工程实践经验研究,上述外加剂的掺入可达到减水5%至10%,缓凝4h 以上,同时满足强度及抗渗等级不变等技术效果

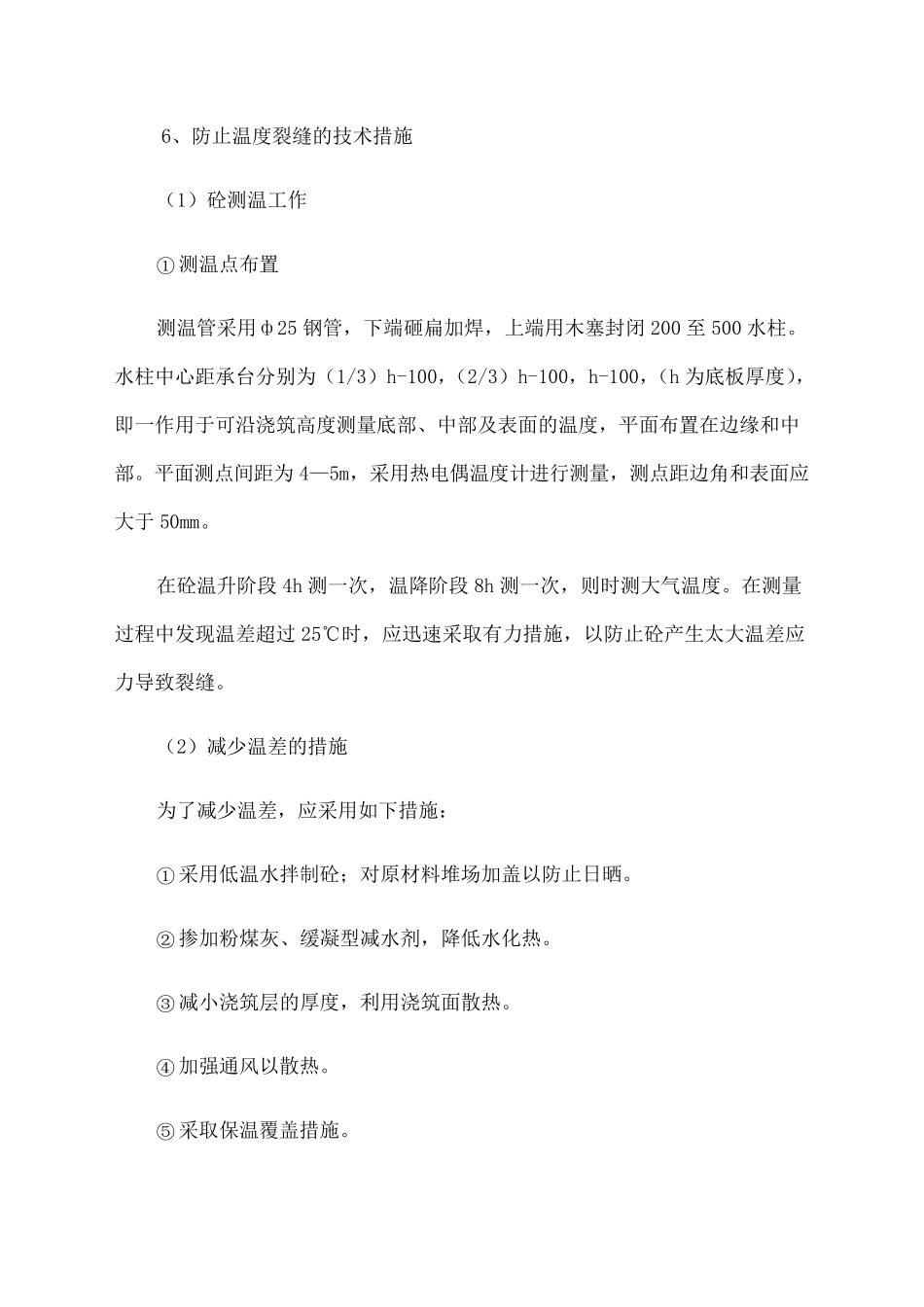

同时,要严格控制各种原材料的配合比,其重量误差限值为: ①水泥、掺加料±2%; ②粗、细滑料±3%; ③水及外加剂溶液±2%; 4、混凝土的机械振捣 振捣棒的操作,做到“快插慢拔”,在振捣过程中宜让振捣棒上下略微抽动,使上下
