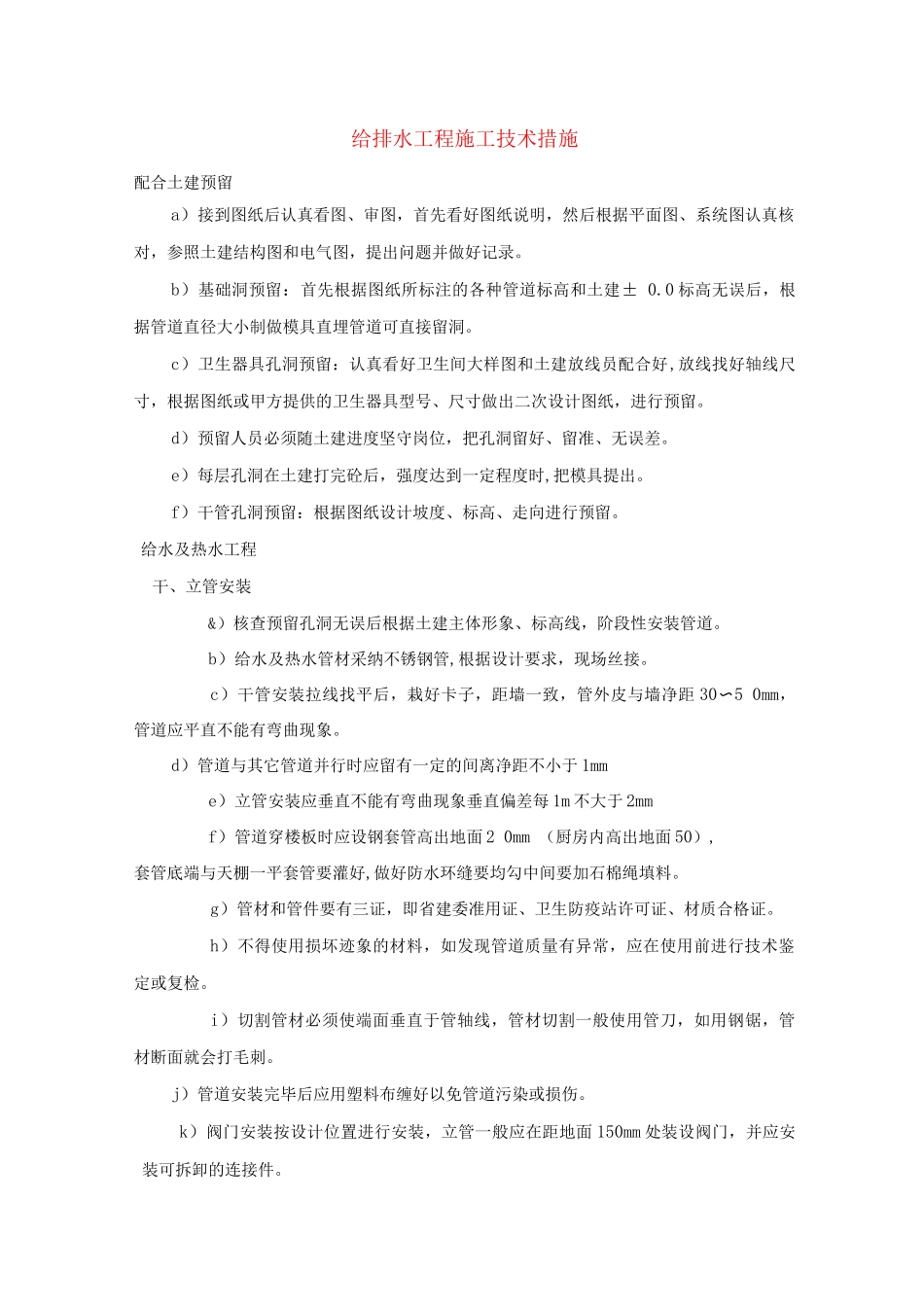

给排水工程施工技术措施配合土建预留a)接到图纸后认真看图、审图,首先看好图纸说明,然后根据平面图、系统图认真核对,参照土建结构图和电气图,提出问题并做好记录
b)基础洞预留:首先根据图纸所标注的各种管道标高和土建± 0
0 标高无误后,根据管道直径大小制做模具直埋管道可直接留洞
c)卫生器具孔洞预留:认真看好卫生间大样图和土建放线员配合好,放线找好轴线尺寸,根据图纸或甲方提供的卫生器具型号、尺寸做出二次设计图纸,进行预留
d)预留人员必须随土建进度坚守岗位,把孔洞留好、留准、无误差
e)每层孔洞在土建打完砼后,强度达到一定程度时,把模具提出
f)干管孔洞预留:根据图纸设计坡度、标高、走向进行预留
给水及热水工程干、立管安装&)核查预留孔洞无误后根据土建主体形象、标高线,阶段性安装管道
b)给水及热水管材采纳不锈钢管,根据设计要求,现场丝接
c)干管安装拉线找平后,栽好卡子,距墙一致,管外皮与墙净距 30〜5 0mm,管道应平直不能有弯曲现象
d)管道与其它管道并行时应留有一定的间离净距不小于 1mme)立管安装应垂直不能有弯曲现象垂直偏差每 1m 不大于 2mmf)管道穿楼板时应设钢套管高出地面 2 0mm (厨房内高出地面 50),套管底端与天棚一平套管要灌好,做好防水环缝要均勾中间要加石棉绳填料
g)管材和管件要有三证,即省建委准用证、卫生防疫站许可证、材质合格证
h)不得使用损坏迹象的材料,如发现管道质量有异常,应在使用前进行技术鉴定或复检
i)切割管材必须使端面垂直于管轴线,管材切割一般使用管刀,如用钢锯,管材断面就会打毛刺
j)管道安装完毕后应用塑料布缠好以免管道污染或损伤
k)阀门安装按设计位置进行安装,立管一般应在距地面 150mm 处装设阀门,并应安装可拆卸的连接件

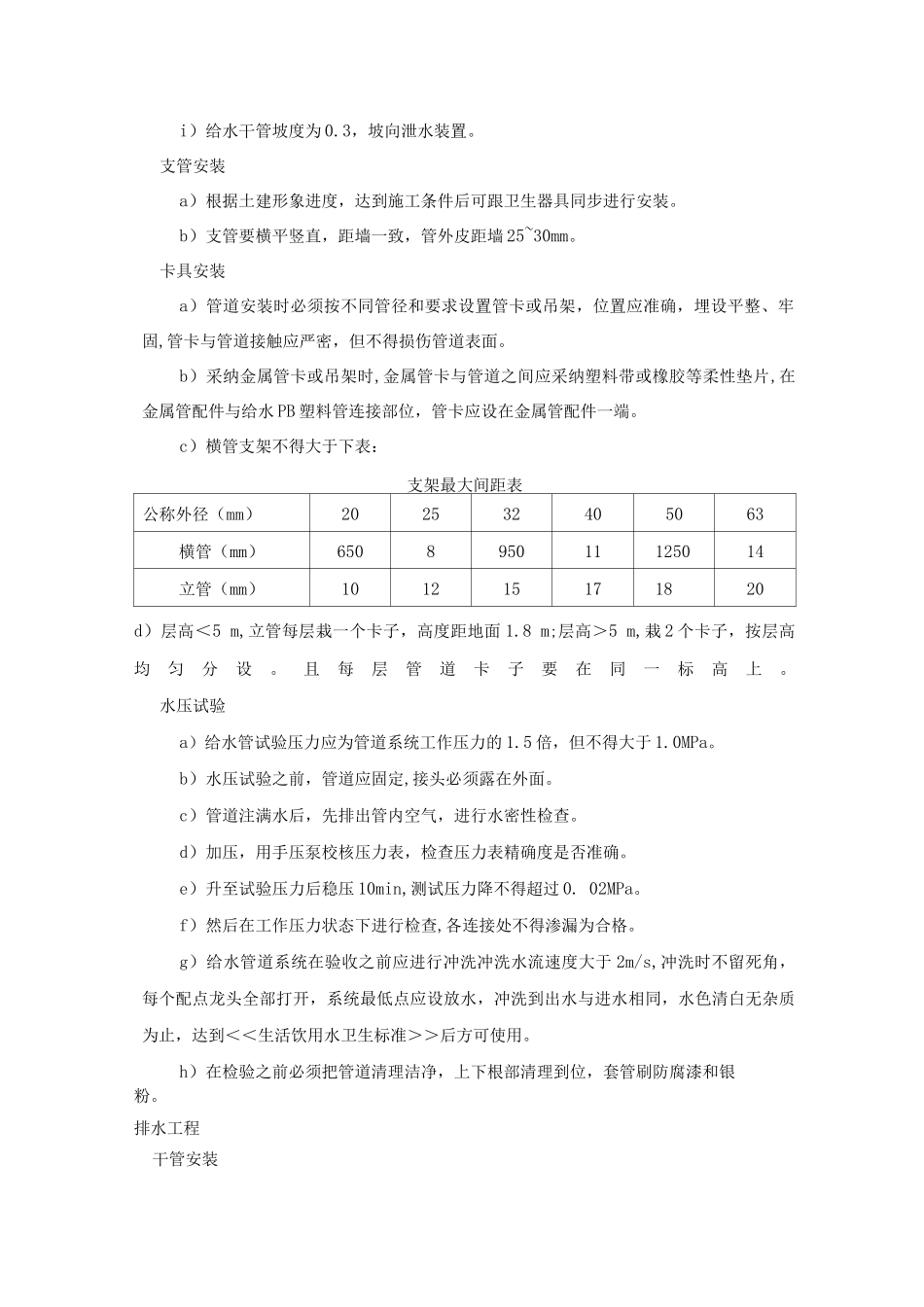

i)给水干管坡度为 0
3,坡向泄水装置
支管安装a)根据土建形象进度,达到施工条件后可跟卫
