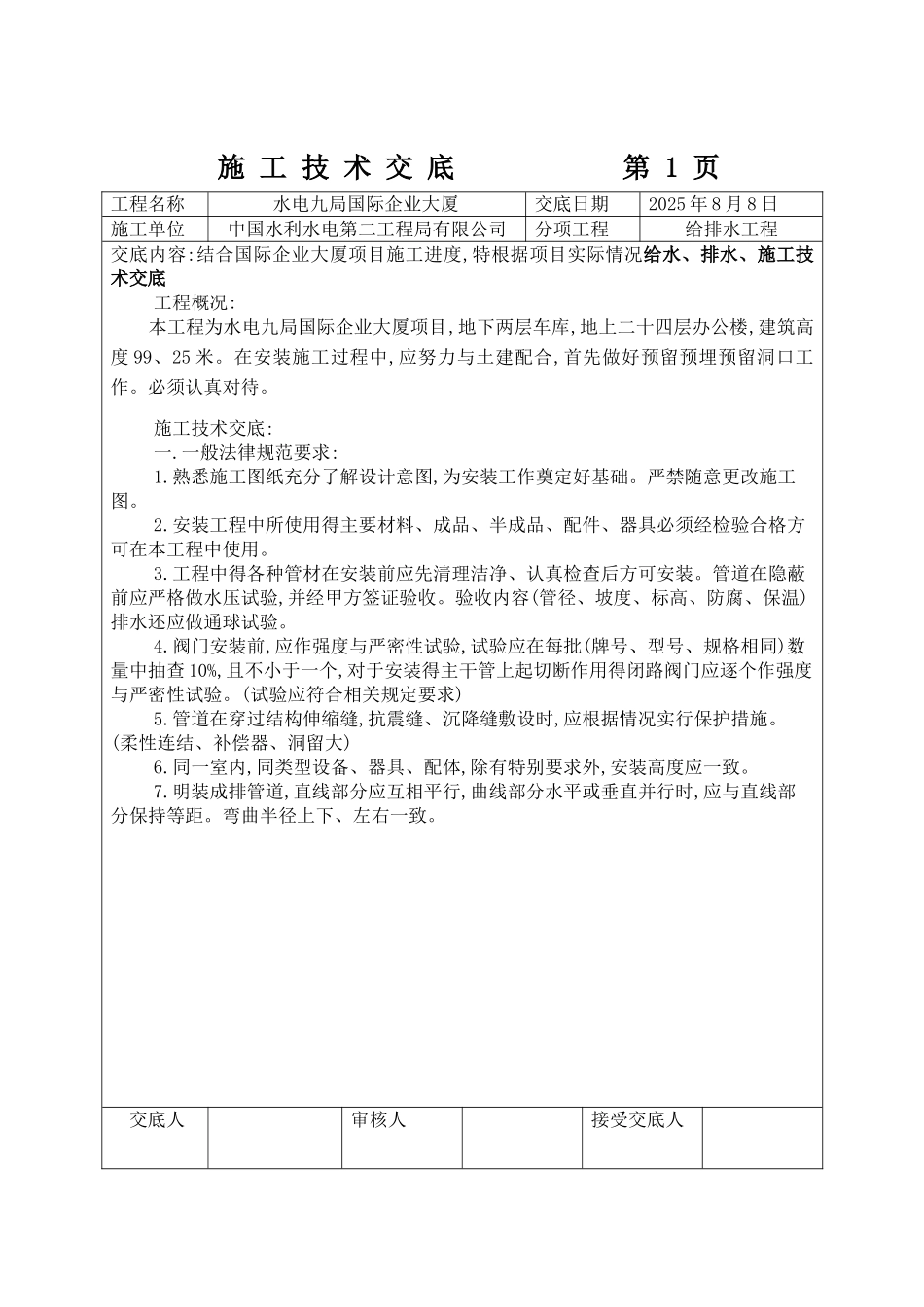

施 工 技 术 交 底 第 1 页工程名称水电九局国际企业大厦 交底日期2025 年 8 月 8 日施工单位中国水利水电第二工程局有限公司分项工程给排水工程交底内容:结合国际企业大厦项目施工进度,特根据项目实际情况给水、排水、施工技术交底工程概况: 本工程为水电九局国际企业大厦项目,地下两层车库,地上二十四层办公楼,建筑高度 99、25 米
在安装施工过程中,应努力与土建配合,首先做好预留预埋预留洞口工作
必须认真对待
施工技术交底:一
一般法律规范要求:1
熟悉施工图纸充分了解设计意图,为安装工作奠定好基础
严禁随意更改施工图
安装工程中所使用得主要材料、成品、半成品、配件、器具必须经检验合格方可在本工程中使用
工程中得各种管材在安装前应先清理洁净、认真检查后方可安装
管道在隐蔽前应严格做水压试验,并经甲方签证验收
验收内容(管径、坡度、标高、防腐、保温)排水还应做通球试验
阀门安装前,应作强度与严密性试验,试验应在每批(牌号、型号、规格相同)数量中抽查 10%,且不小于一个,对于安装得主干管上起切断作用得闭路阀门应逐个作强度与严密性试验
(试验应符合相关规定要求)5
管道在穿过结构伸缩缝,抗震缝、沉降缝敷设时,应根据情况实行保护措施
(柔性连结、补偿器、洞留大)6
同一室内,同类型设备、器具、配体,除有特别要求外,安装高度应一致
明装成排管道,直线部分应互相平行,曲线部分水平或垂直并行时,应与直线部分保持等距
弯曲半径上下、左右一致

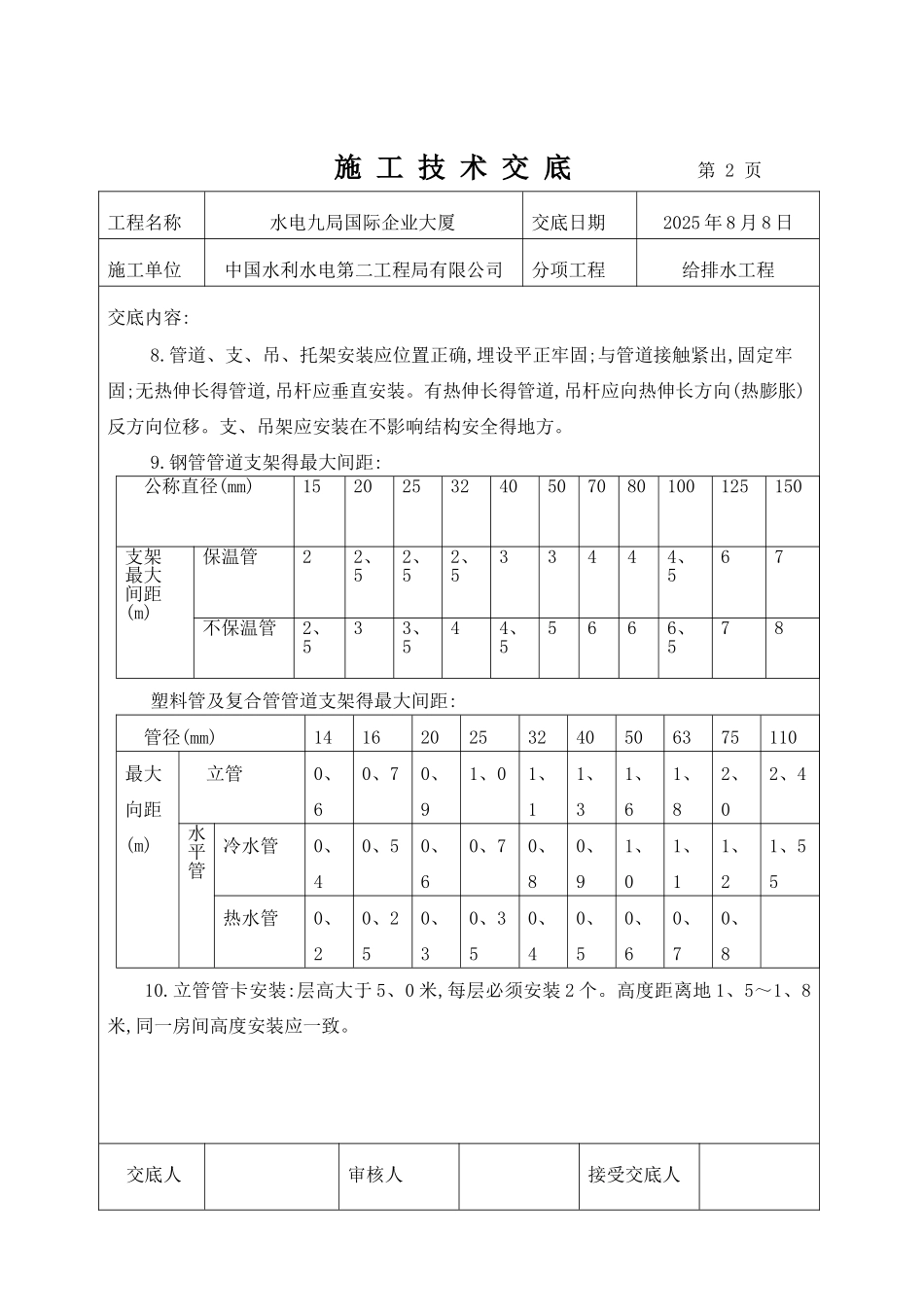

交底人审核人接受交底人施 工 技 术 交 底 第 2 页工程名称水电九局国际企业大厦 交底日期2025 年 8 月 8 日施工单位中国水利水电第二工程局有限公司分项工程给排水工程交底内容:8
管道、支、吊、托架安装应位置正确,埋设平正牢固;与管道接触紧出,固定牢固;无热伸长得管道,吊杆应垂直安装
有热伸长得管道,吊杆应向热伸
