1、ES:最早开始时间(earliest start time)是指某项活动能够开始的最早时间
2、EF:最早结束时间(earliest finish time)是指某项活动能够完成的最早时间
EF=ES+工期估计 规则:某项活动的最早开始时间=直接指向这项活动的最早结束时间中的最晚时间
正向推出取最大值
3、LF:最迟结束时间(latest finish time)是指为了使项目在要求完工时间内完成,某项活动必须完成的最迟时间
4、LS:最迟开始时间(latest start time)是指为了使项目在要求完工时间内完成,某项活动必须开始的最迟时间
LS=LF-工期估计 规则:某项活动的最迟结束时间=该活动直接指向的所有活动(紧后活动)最迟开始时间的最早(小)时间
(LS 和 LF 通过反向推出取最小值) 3、TF:总时差(用 TFi-j 表示),双代号网络图时间计算参数,指一项工作在不影响总工期的前提下所具有的机动时间
用工作的最迟开始时间 LSi-j 与最早开始时间 ESi-j 之差表示
也等于工作的最迟完成时间 LFi-j - 工作的最早完成时间 EFi-j(当前节点,本工作) 总时差 TF=最迟开始时间 LS-最早开始时间 ES(开始-开始) 总时差 TF=最迟完成时间 LF-最早完成时间 EF(完成-完成) 延误小于总时差不会影响工期 TF=LS-ES=LF-EF 4、FF:自由时差,指一项工作在不影响后续工作的情况下所拥有的机动时间
是研究本工作与紧后工作的关系

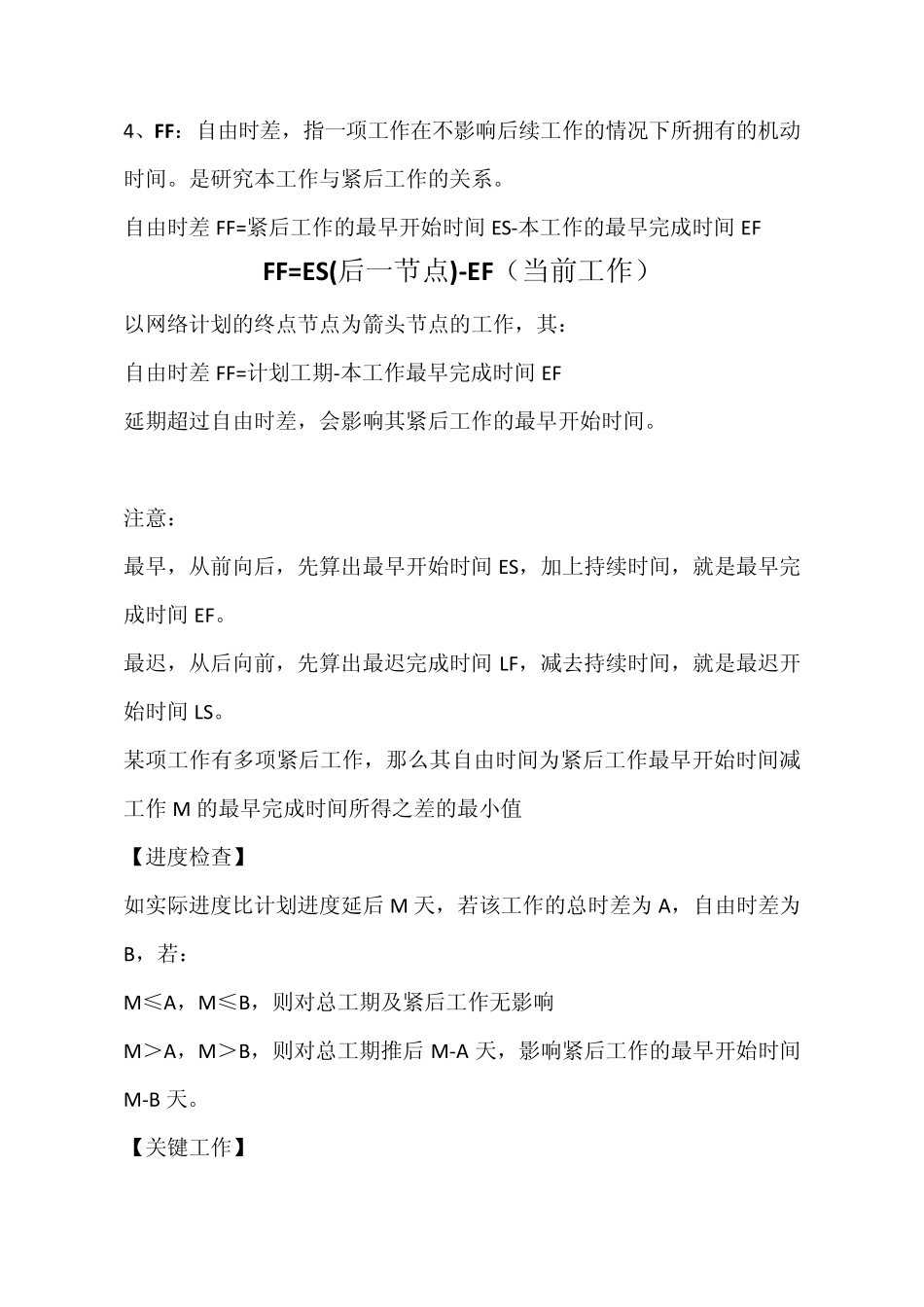

自由时差FF=紧后工作的最早开始时间ES-本工作的最早完成时间EF FF=ES(后一节点)-EF(当前工作) 以网络计划的终点节点为箭头节点的工作,其: 自由时差FF=计划工期-本工作最早完成时间EF 延期超过自由时差,会影响其紧后工作的最早开始时间
注意: 最早,从前向后,先算出最早
