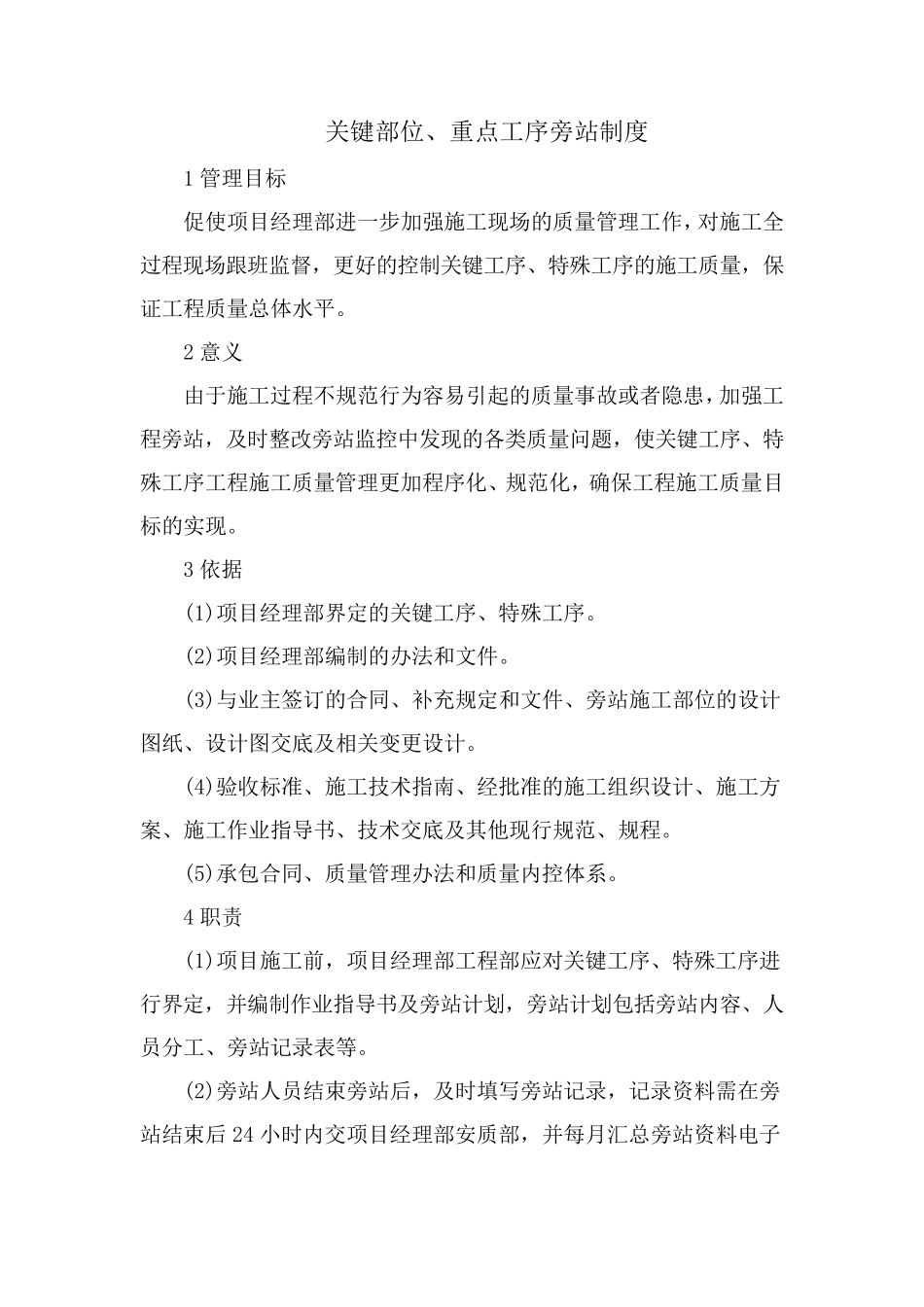

关键部位、重点工序旁站制度 1 管理目标 促使项目经理部进一步加强施工现场的质量管理工作,对施工全过程现场跟班监督,更好的控制关键工序、特殊工序的施工质量,保证工程质量总体水平
2 意义 由于施工过程不规范行为容易引起的质量事故或者隐患,加强工程旁站,及时整改旁站监控中发现的各类质量问题,使关键工序、特殊工序工程施工质量管理更加程序化、规范化,确保工程施工质量目标的实现
3 依据 (1)项目经理部界定的关键工序、特殊工序
(2)项目经理部编制的办法和文件
(3)与业主签订的合同、补充规定和文件、旁站施工部位的设计图纸、设计图交底及相关变更设计
(4)验收标准、施工技术指南、经批准的施工组织设计、施工方案、施工作业指导书、技术交底及其他现行规范、规程
(5)承包合同、质量管理办法和质量内控体系
4 职责 (1)项目施工前,项目经理部工程部应对关键工序、特殊工序进行界定,并编制作业指导书及旁站计划,旁站计划包括旁站内容、人员分工、旁站记录表等

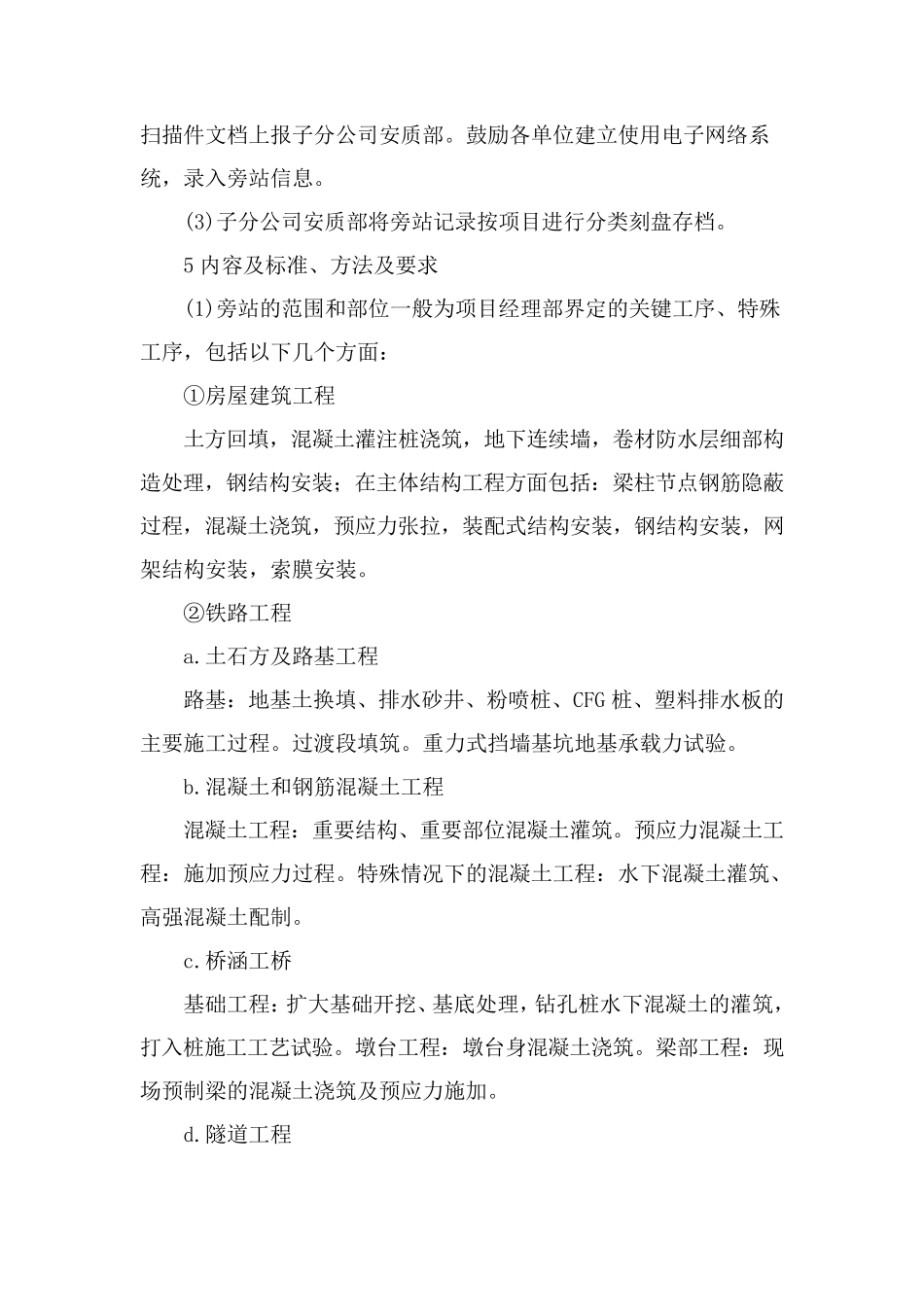

(2)旁站人员结束旁站后,及时填写旁站记录,记录资料需在旁站结束后24 小时内交项目经理部安质部,并每月汇 总旁站资料电 子扫描件文档上报子分公司安质部
鼓励各单位建立使用电子网络系统,录入旁站信息
(3)子分公司安质部将旁站记录按项目进行分类刻盘存档
5 内容及标准、方法及要求 (1)旁站的范围和部位一般为项目经理部界定的关键工序、特殊工序,包括以下几个方面: ①房屋建筑工程 土方回填,混凝土灌注桩浇筑,地下连续墙,卷材防水层细部构造处理,钢结构安装;在主体结构工程方面包括:梁柱节点钢筋隐蔽过程,混凝土浇筑,预应力张拉,装配式结构安装,钢结构安装,网架结构安装,索膜安装

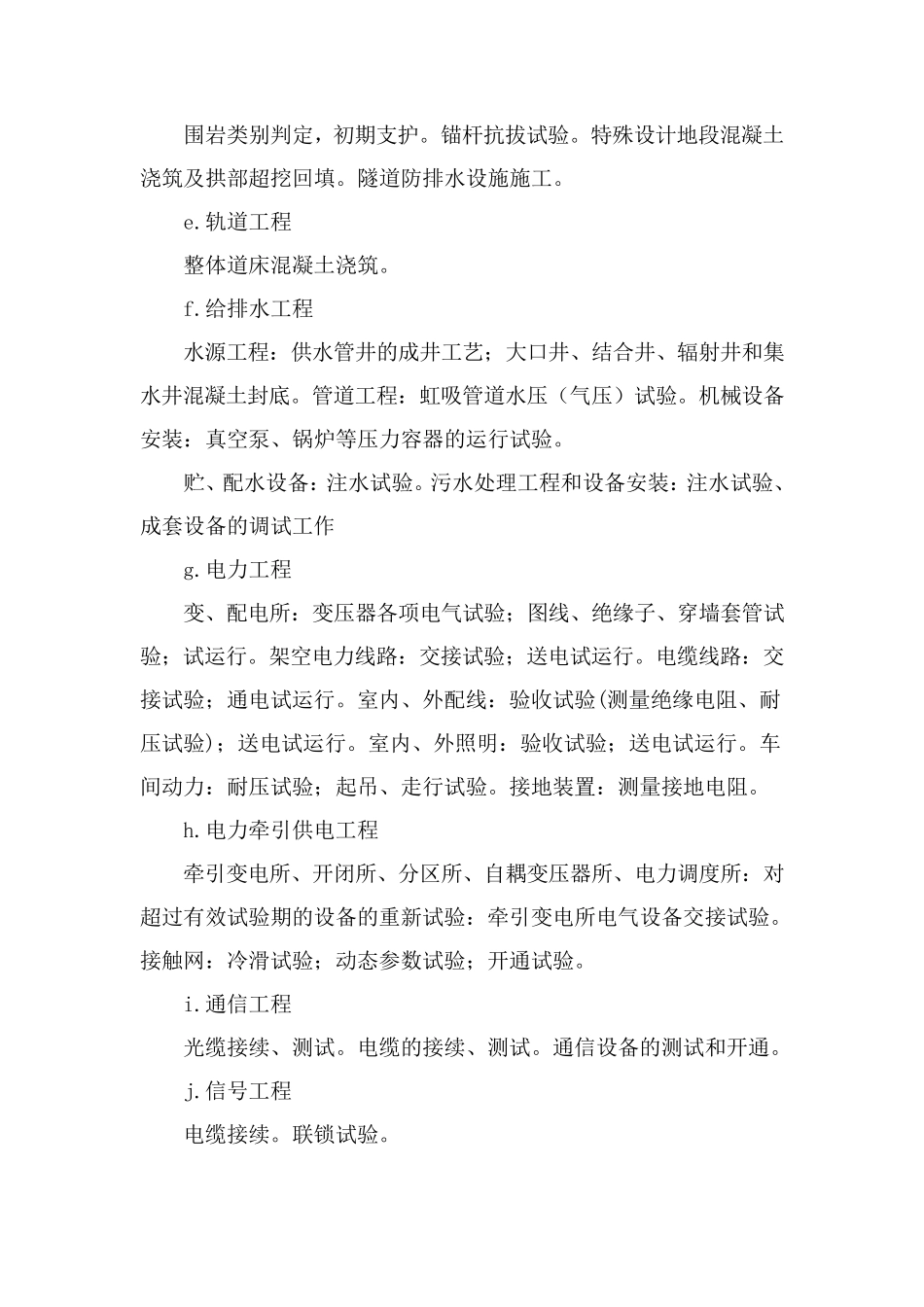

②铁路工程 a
土石方及路基工程 路基:地基土换填、排水砂井、粉喷桩、CFG 桩、塑料排水板的主要施工过程
重力式挡墙基坑地基承载力试
