x x x x x x x x x x x x x x x x x 楼 剪 力 墙 涨 模 处 理 方 案 x x x x x x x x x x x 楼项目部 2 0 1 4 年7 月2 1 日 一、施工部署: 剪力墙角柱位移及涨模逐项分析产生原因,确定处理方案,项目部落实相关责任人; 1 二、原因分析 (一)、管理因素: 1 、施工中一味盲目的追求进度,对质量管理有所松懈
2 、管理人员在过程质量检查时,走马观花、敷衍了事,缺乏责任心
3 、对质量管理中的质量验收程序执行不彻底,甚至未执行就开始了下道工序施工
(二)、技术因素 1 、模板支设时未按照或未完全按照既定施工方案进行施工
2 、混凝土浇筑时分层厚度过大、过振
三、处理措施 (一)、管理措施 1 、在思想上加强所有施工参建人员的质量意识,让所有班组及工人时时刻刻都牢记施工质量的重要性
2 、加强管理人员在过程检查时的责任心,切实的履行自己岗位职责
采取经济奖惩措施,功必奖过必罚
3 、整顿并坚持报验程序,坚持自检、互检及交接检的三检制度
三检完后按程序进行报验,严禁未经报验程序进入下道工序
4 、针对质量意识不强的班组及工人项目部进行更换调整
(二)、技术措施 1 、技术人员重新对施工专项方案进行审核,结合工程中出现的质量问题改进施工方案和施工工艺,重新制定最适合本工程特点施工方案和施工工艺

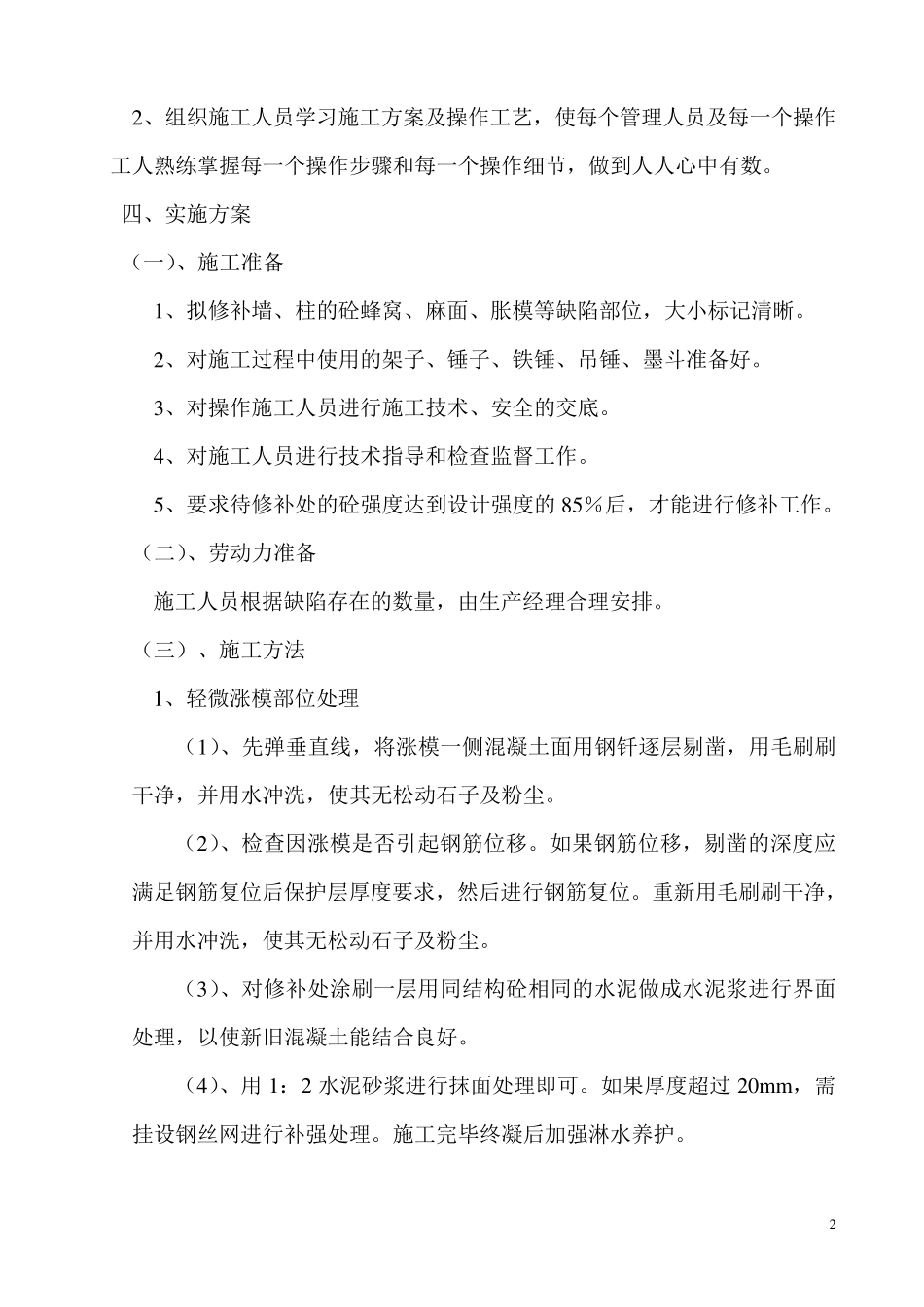

2 2、组织施工人员学习施工方案及操作工艺,使每个管理人员及每一个操作工人熟练掌握每一个操作步骤和每一个操作细节,做到人人心中有数
四、实施方案 (一)、施工准备 1、拟修补墙、柱的砼蜂窝、麻面、胀模等缺陷部位,大小标记清晰
2、对施工过程中使用的架子、锤子、铁锤、吊锤、墨斗准备好
3、对操作施工人员进行施工技术、安全的交底
4、对施工人员进行技术指导和检查监督工作
5、要求待修补处的砼强度达
