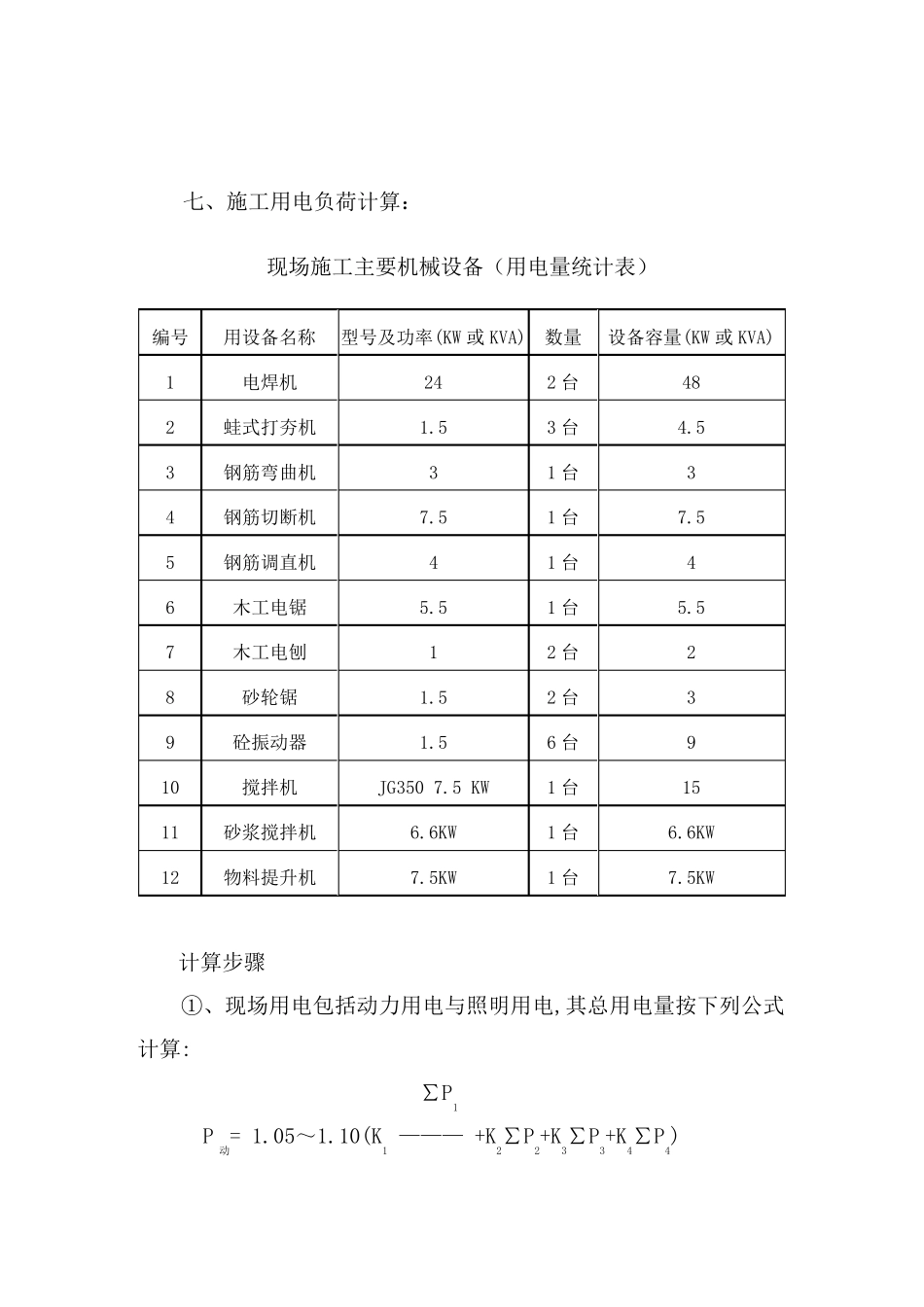

甘肃省甘南供电公司送变电工区生产运行楼工程 施工现场临时用电施工组织设计 一、工程概况: 本工程为甘南州合作市电力公司送变电工区生产运行楼,甘南州合作市电力公司院内。工程质量标准达到“合格”。总工期为3 4 2 日历天。该项目建设单位为甘南供电公司 ,由甘肃轻纺工业设计院承担设计任务,甘肃光明电力工程咨询监理有限责任公司监理,八冶建设集团有限公司第八建设公司施工。 该工程临时用电设备主要有塔吊、搅拌机、电焊机、钢筋加工机械、木工机械、水电机械、小型电动工具、照明用电等。 二、供配电方式: 由甲方现场提供变压器处配电室引一路电源至施工现场总配电柜。再由总配电柜分配给各分配电箱,总配电柜处设电度表,以计量施工总电量。供电方式采用三相五线制TN-S 系统。在总配电箱及末端箱做重复接地,并与保护零线可靠联接。工作零线和保护零线要严格区分,不得混用。所 有机电设备的 金 属 外 壳 必 须 与保护零线做可靠联接。根 据 现场情 况总配电柜出 线采用放 射 式和树 干 式相结 合的 配电方式。对 负 荷 比 较 大 的 用电器采用单独 回 路配电,对 负 荷 较 远 或 较 小的 木工机械、钢筋机械及楼内装 修 电源可采用树 干 式配电方式,同 时每 台 用电设备配备符 合要求 的 开 关 箱。 三、施工现场配电线路: 施工现场主要干线采用 YC 橡套电缆埋地敷设,木工机械、钢筋加工机械电源采用橡套电缆埋地穿管敷设,办公室照明采用做 PVC 管穿线或塑料线槽配线。移动式配电箱和开关箱的进、出线必须用橡皮绝缘电缆。 四、施工现场配电箱和开关箱: 现场临时配电箱采用统一铁制配电箱加工定做,固定式配电箱、开关箱设置地点应平坦,固定式配电箱、开关箱的下底与地面的距离1.4m,并且周围设置围栏及搭设防雨防砸棚。并在围栏上悬挂安全标志。配电箱内设置两级漏电保护,在总配电箱装设总漏电保护器,分配电箱应设在用电设备负荷相对集中的区域,开关箱与控制的用电设备水平距离在 3M 以内。在开关箱的负荷侧装设漏电保护器,以便实现两级漏电保护。 五、现场照明: 在现场南北两端设两台碘钨灯供结构施工照明,现场模板区、加工棚、砂石料场采用碘钨灯或汞灯做照明。基础井桩施工时照明采用36V 低压照明。 六、现场防雷保护: 利用建筑工程的防雷接地与施工现场和临时办公区连接一体做好防雷保护。 七、施工用电负荷计算: 现场施工主要机械设...
