电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

办公楼外墙铝塑板施工方案

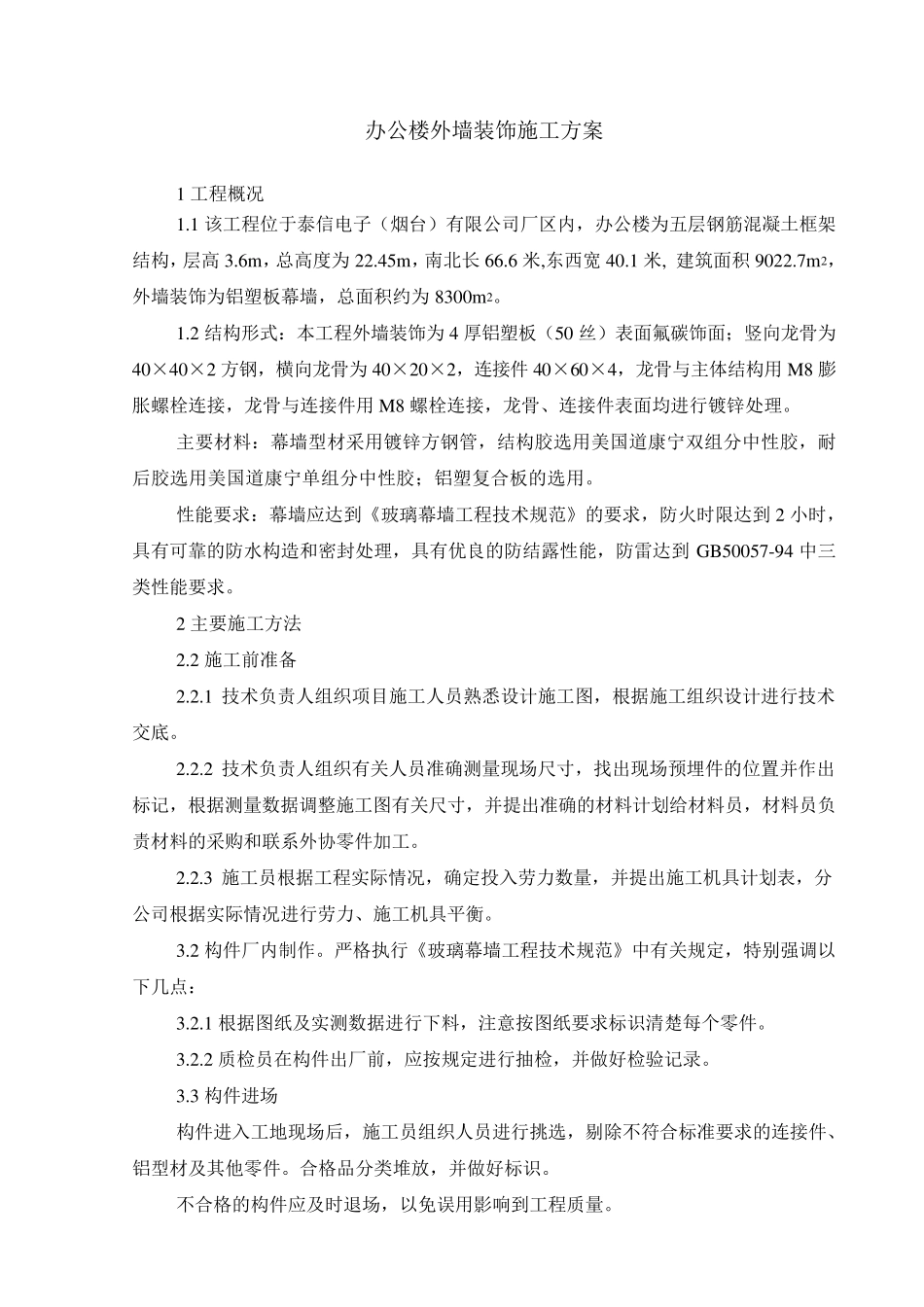

办公楼外墙铝塑板施工方案_第1页
1/6

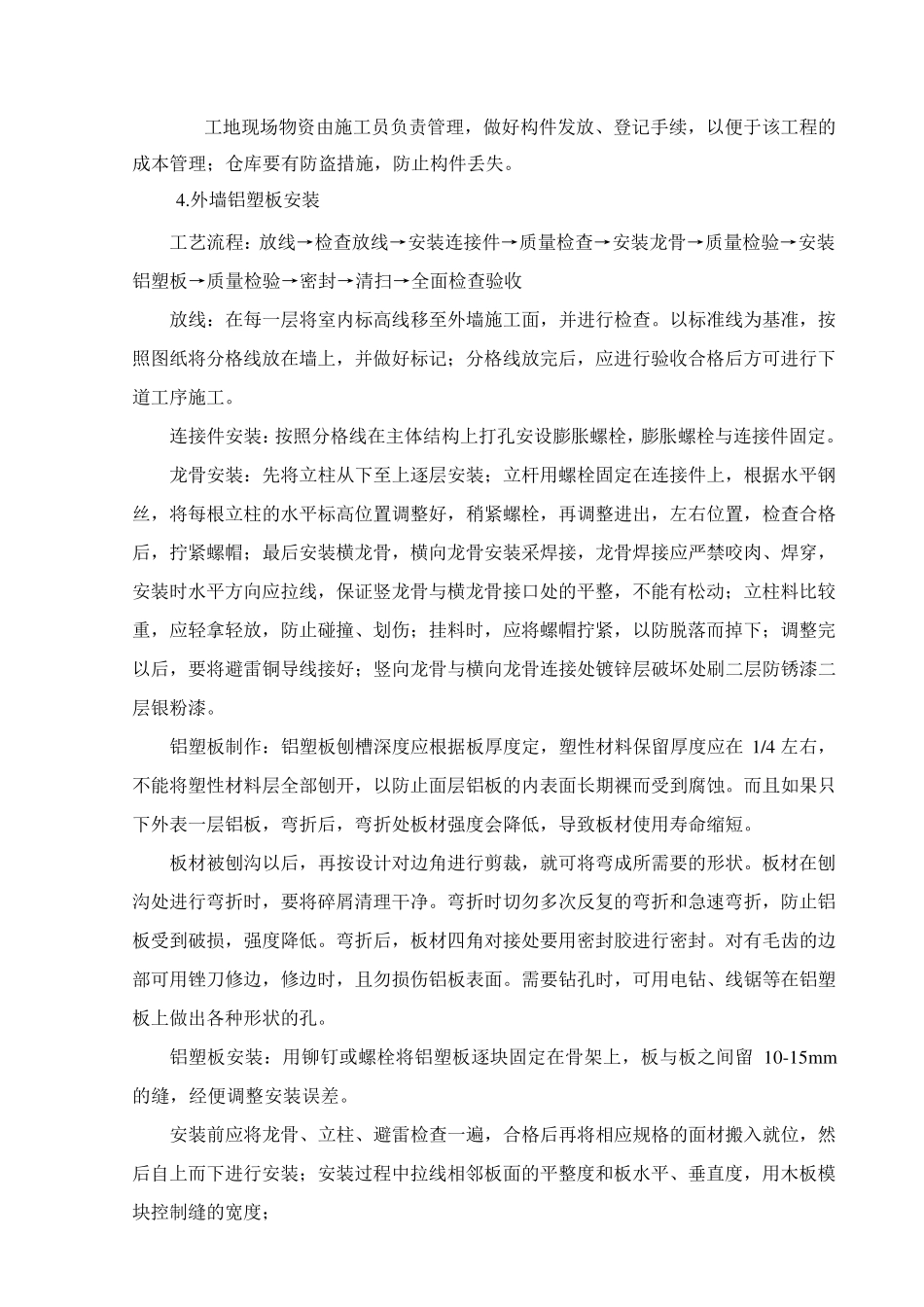

办公楼外墙铝塑板施工方案_第2页
2/6

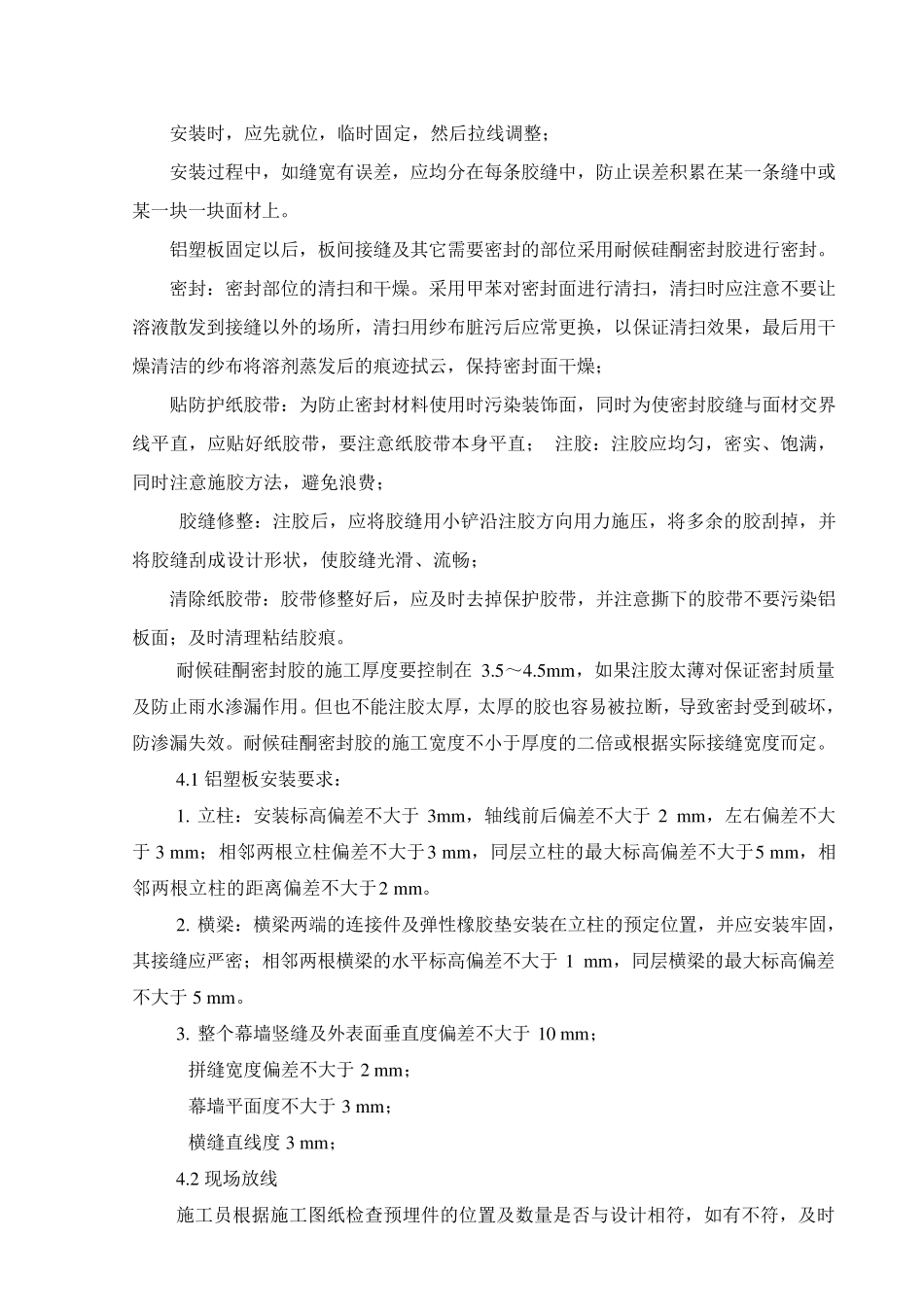

办公楼外墙铝塑板施工方案_第3页
3/6
办公楼外墙装饰施工方案 1 工程概况 1.1 该工程位于泰信电子(烟台)有限公司厂区内,办公楼为五层钢筋混凝土框架结构,层高3.6m,总高度为22.45m,南北长66.6 米,东西宽40.1 米, 建筑面积9022.7m2,外墙装饰为铝塑板幕墙,总面积约为8300m2。 1.2 结构形式:本工程外墙装饰为4 厚铝塑板(50 丝)表面氟碳饰面;竖向龙骨为40×40×2 方钢,横向龙骨为40×20×2,连接件 40×60×4,龙骨与主体结构用 M8 膨胀螺栓连接,龙骨与连接件用 M8 螺栓连接,龙骨、连接件表面均进行镀锌处理。 主要材料:幕墙型材采用镀锌方钢管,结构胶选用美国道康宁双组分中性胶,耐后胶选用美国道康宁单组分中性胶;铝塑复合板的选用。 性能要求:幕墙应达到《玻璃幕墙工程技术规范》的要求,防火时限达到 2 小时,具有可靠的防水构造和密封处理,具有优良的防结露性能,防雷达到 GB50057-94 中三类性能要求。 2 主要施工方法 2.2 施工前准备 2.2.1 技术负责人组织项目施工人员熟悉设计施工图,根据施工组织设计进行技术交底。 2.2.2 技术负责人组织有关人员准确测量现场尺寸,找出现场预埋件的位置并作出标记,根据测量数据调整施工图有关尺寸,并提出准确的材料计划给材料员,材料员负责材料的采购和联系外协零件加工。 2.2.3 施工员根据工程实际情况,确定投入劳力数量,并提出施工机具计划表,分公司根据实际情况进行劳力、施工机具平衡。 3.2 构件厂内制作。严格执行《玻璃幕墙工程技术规范》中有关规定,特别强调以下几点: 3.2.1 根据图纸及实测数据进行下料,注意按图纸要求标识清楚每个零件。 3.2.2 质检员在构件出厂前,应按规定进行抽检,并做好检验记录。 3.3 构件进场 构件进入工地现场后,施工员组织人员进行挑选,剔除不符合标准要求的连接件、铝型材及其他零件。合格品分类堆放,并做好标识。 不合格的构件应及时退场,以免误用影响到工程质量。 工地现场物资由施工员负责管理,做好构件发放、登记手续,以便于该工程的成本管理;仓库要有防盗措施,防止构件丢失。 4.外墙铝塑板安装 工艺流程:放线→检查放线→安装连接件→质量检查→安装龙骨→质量检验→安装铝塑板→质量检验→密封→清扫→全面检查验收 放线:在每一层将室内标高线移至外墙施工面,并进行检查。以标准线为基准,按照图纸将分格线放在墙上,并做好标记;分格线放完后,应进行验收合格后方可进行下道工序施工。 连接件安装:按照分格...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

办公楼外墙铝塑板施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
