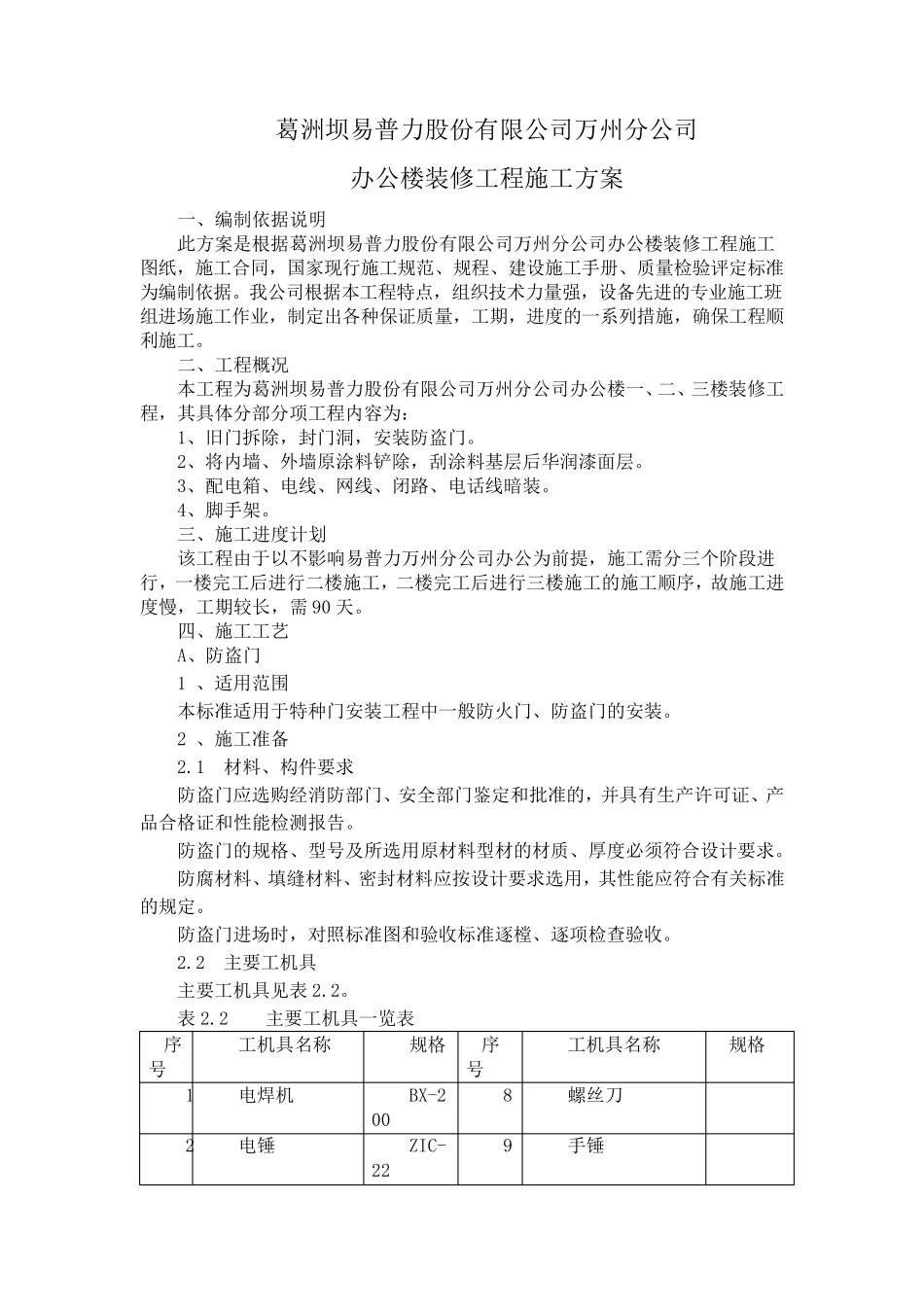

葛洲坝易普力股份有限公司万州分公司 办公楼装修工程施工方案 一、编制依据说明 此方案是根据葛洲坝易普力股份有限公司万州分公司办公楼装修工程施工图纸,施工合同,国家现行施工规范、规程、建设施工手册、质量检验评定标准为编制依据
我公司根据本工程特点,组织技术力量强,设备先进的专业施工班组进场施工作业,制定出各种保证质量,工期,进度的一系列措施,确保工程顺利施工
二、工程概况 本工程为葛洲坝易普力股份有限公司万州分公司办公楼一、二、三楼装修工程,其具体分部分项工程内容为: 1、旧门拆除,封门洞,安装防盗门
2、将内墙、外墙原涂料铲除,刮涂料基层后华润漆面层
3、配电箱、电线、网线、闭路、电话线暗装
三、施工进度计划 该工程由于以不影响易普力万州分公司办公为前提,施工需分三个阶段进行,一楼完工后进行二楼施工,二楼完工后进行三楼施工的施工顺序,故施工进度慢,工期较长,需90 天
四 、施工工艺 A、防盗门 1 、适 用 范围 本标准适 用 于特种门安装工程中 一般 防火 门、防盗门的安装
2 、施工准备 2
1 材 料、构 件 要 求 防盗门应 选 购 经 消 防部门、安全 部门鉴 定和 批 准的,并 具有生 产 许 可 证、产品 合格 证和 性 能 检测 报 告
防盗门的规格 、型 号 及 所 选 用 原材 料型 材 的材 质、厚 度必 须 符 合设计要 求
防腐 材 料、填 缝 材 料、密 封材 料应 按 设计要 求 选 用 ,其性 能 应 符 合有关 标准的规定
防盗门进场时 ,对 照 标准图和 验收 标准逐 樘 、逐 项检查 验收

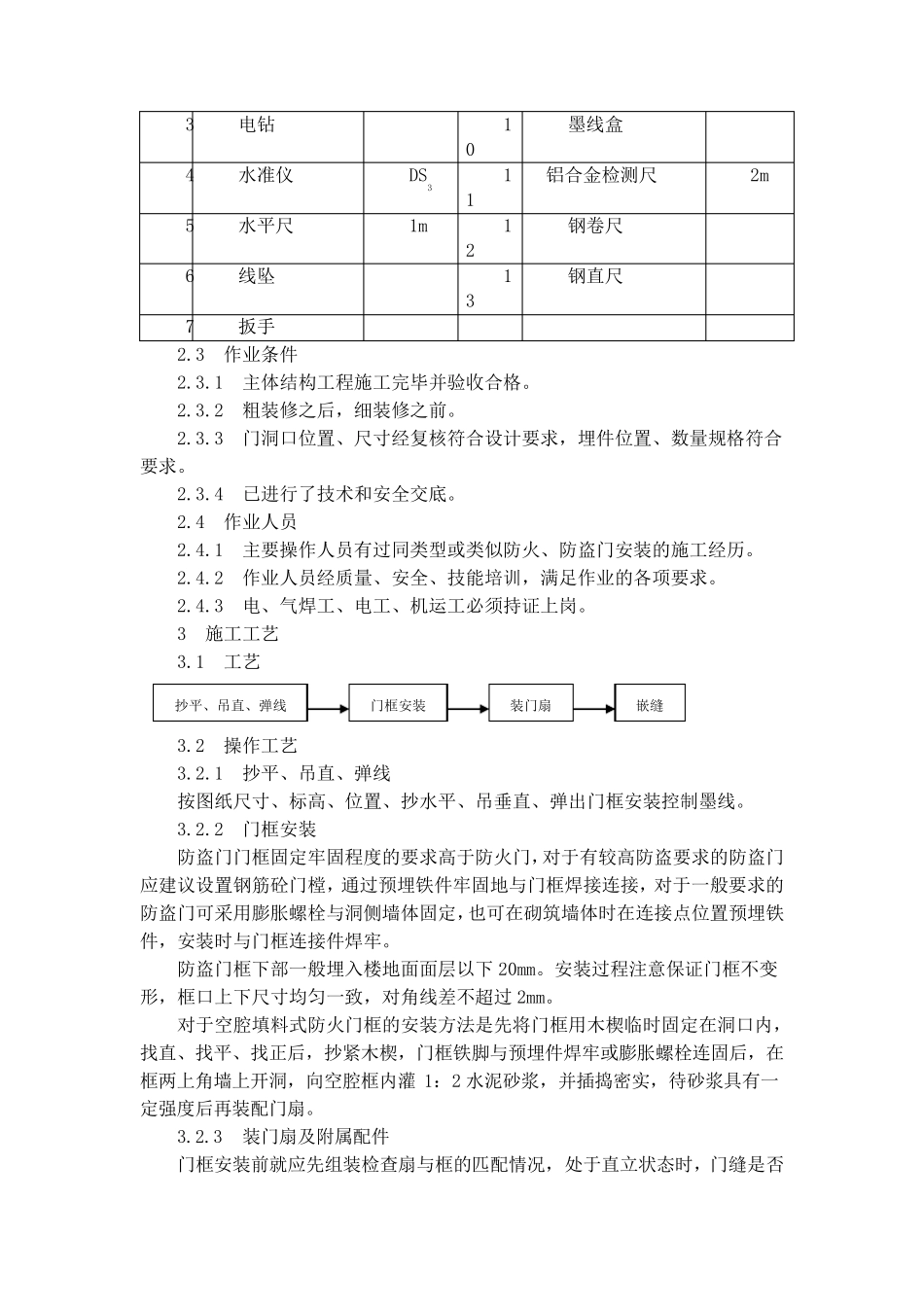

2 主 要 工机 具 主 要 工机 具见 表 2

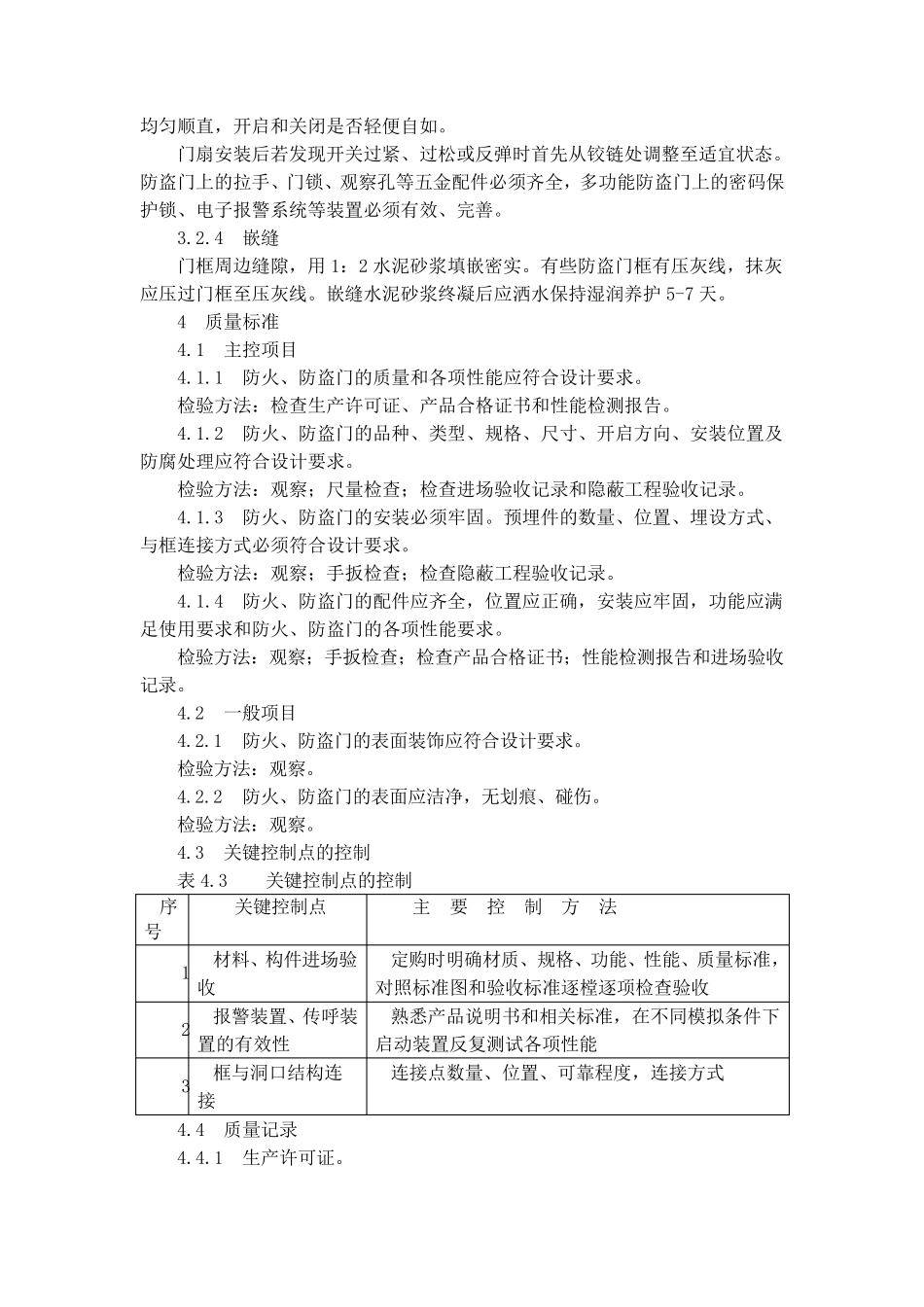

2 主 要 工机 具一览 表 序号 工机 具名 称 规格 序号 工机 具名 称 规格 1 电焊 机 BX-200 8 螺 丝 刀 2 电锤
