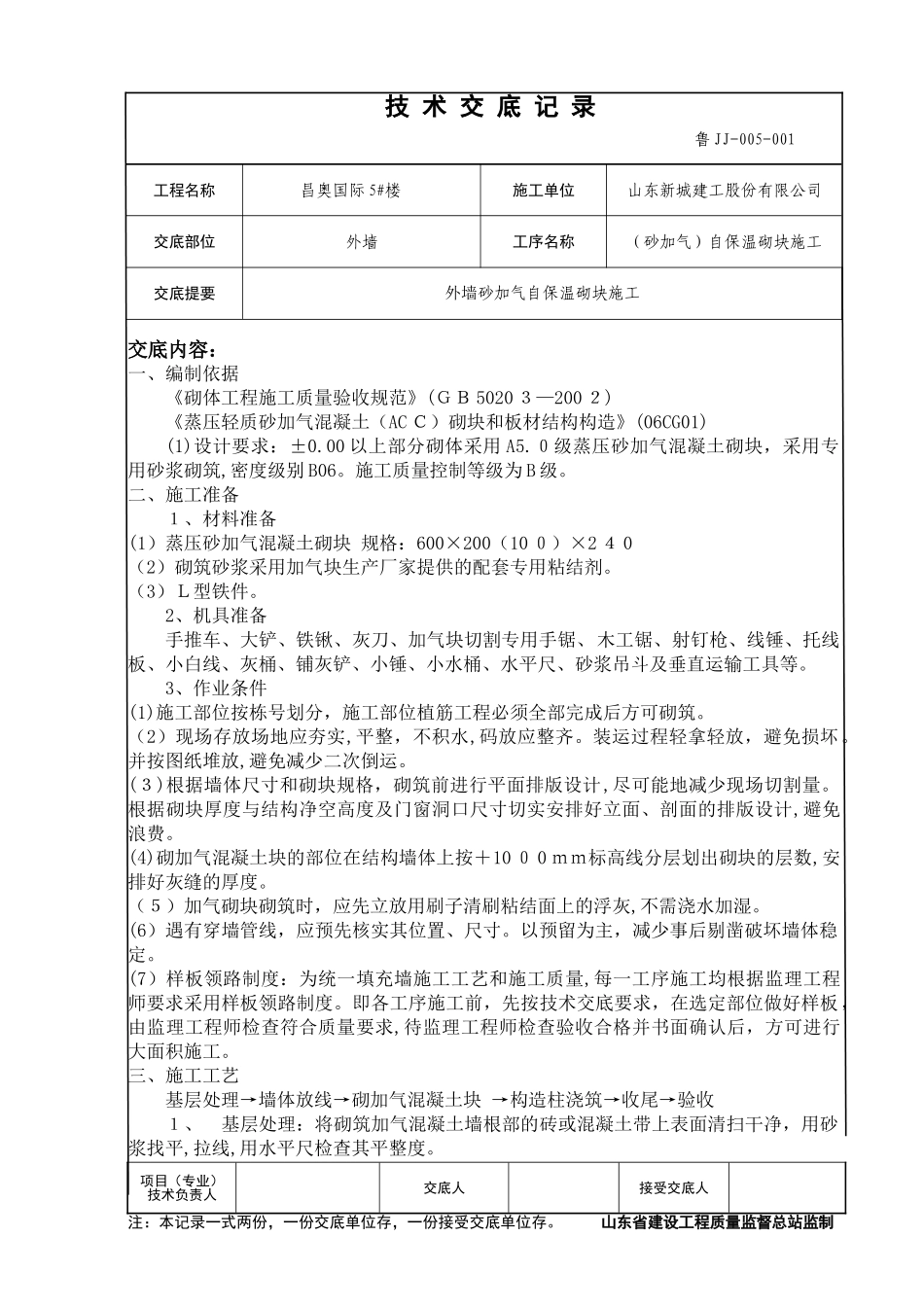

技术交底记录鲁JJ-005-001工程名称昌奥国际5#楼施工单位山东新城建工股份有限公司交底部位外墙工序名称(砂加气)自保温砌块施工交底提要外墙砂加气自保温砌块施工交底内容:一、编制依据《砌体工程施工质量验收规范》(GB50203—2002)《蒸压轻质砂加气混凝土(ACC)砌块和板材结构构造》(06CG01)(1)设计要求:±0
00以上部分砌体采用A5
0级蒸压砂加气混凝土砌块,采用专用砂浆砌筑,密度级别B06
施工质量控制等级为B级
二、施工准备1、材料准备(1)蒸压砂加气混凝土砌块规格:600×200(100)×240(2)砌筑砂浆采用加气块生产厂家提供的配套专用粘结剂
(3)L型铁件
2、机具准备手推车、大铲、铁锹、灰刀、加气块切割专用手锯、木工锯、射钉枪、线锤、托线板、小白线、灰桶、铺灰铲、小锤、小水桶、水平尺、砂浆吊斗及垂直运输工具等
3、作业条件(1)施工部位按栋号划分,施工部位植筋工程必须全部完成后方可砌筑
(2)现场存放场地应夯实,平整,不积水,码放应整齐
装运过程轻拿轻放,避免损坏
并按图纸堆放,避免减少二次倒运
(3)根据墙体尺寸和砌块规格,砌筑前进行平面排版设计,尽可能地减少现场切割量
根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排版设计,避免浪费
(4)砌加气混凝土块的部位在结构墙体上按+1000mm标高线分层划出砌块的层数,安排好灰缝的厚度
(5)加气砌块砌筑时,应先立放用刷子清刷粘结面上的浮灰,不需浇水加湿
(6)遇有穿墙管线,应预先核实其位置、尺寸
以预留为主,减少事后剔凿破坏墙体稳定
(7)样板领路制度:为统一填充墙施工工艺和施工质量,每一工序施工均根据监理工程师要求采用样板领路制度

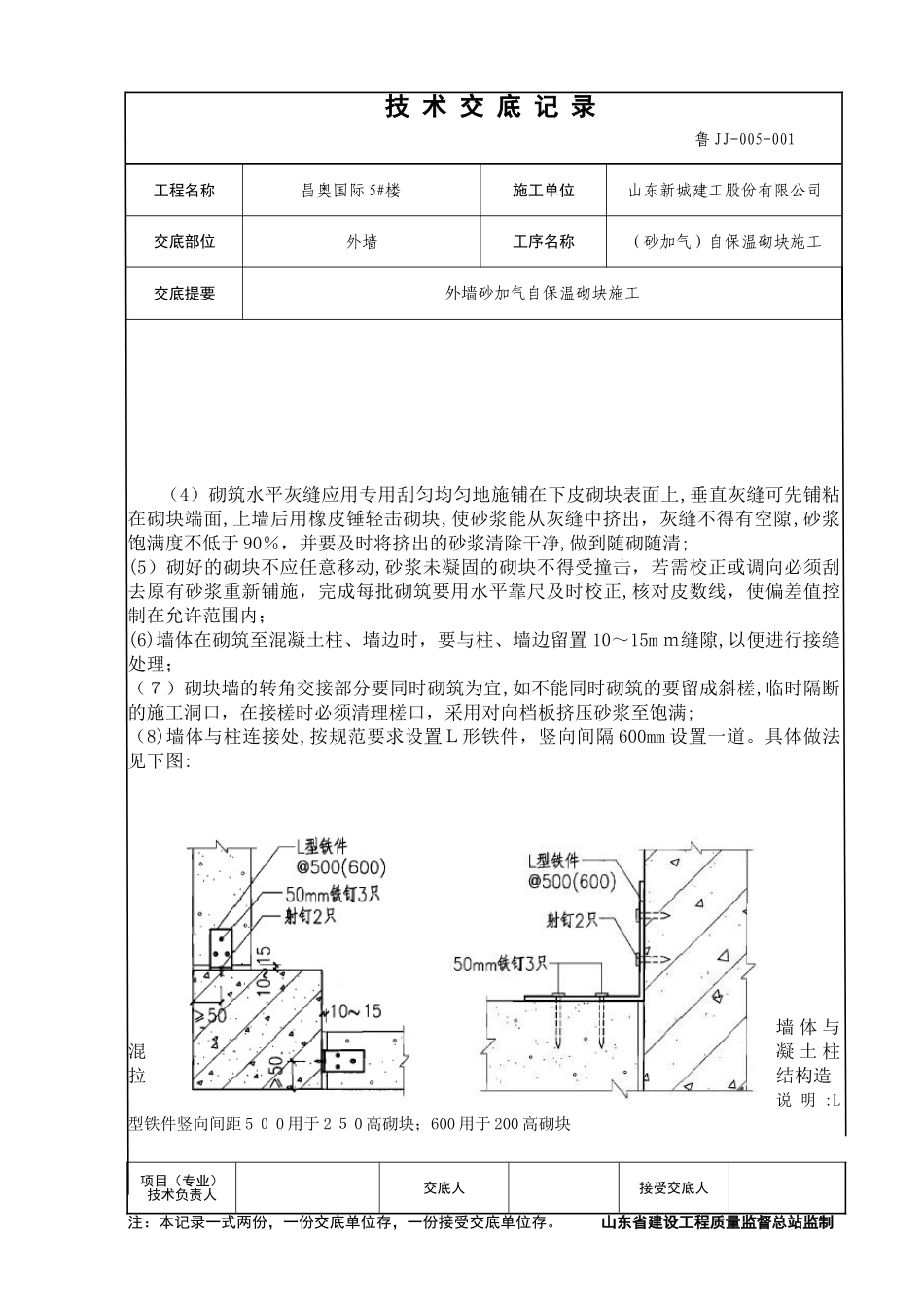

即各工序施工前,先按技术交底要求,在选定部位做好样板,由监理工程师检查符合质量要求,待监理工程师检查验收合格并书面确认后,方可进行大面积施工
