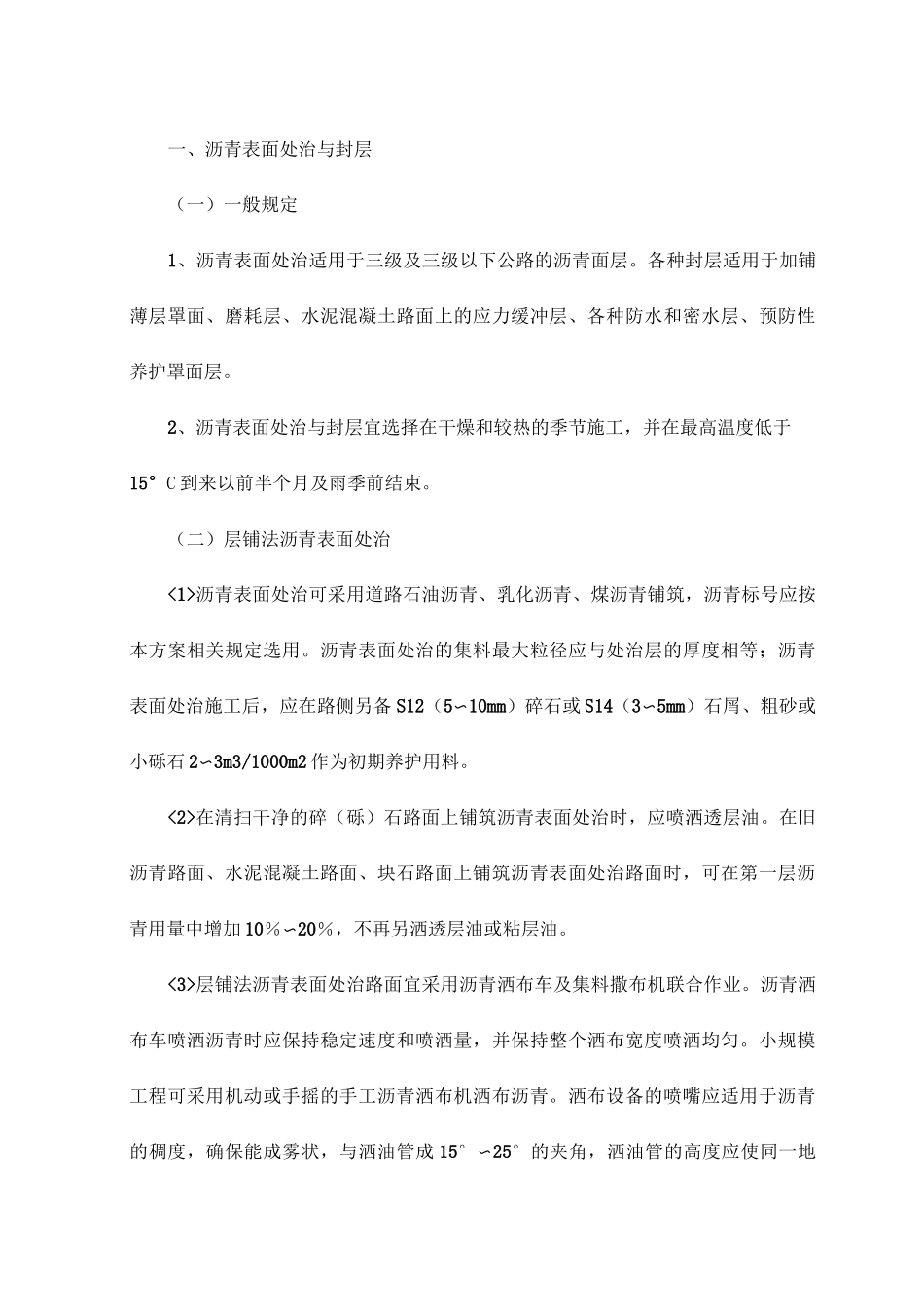

一、沥青表面处治与封层(一)一般规定1、沥青表面处治适用于三级及三级以下公路的沥青面层
各种封层适用于加铺薄层罩面、磨耗层、水泥混凝土路面上的应力缓冲层、各种防水和密水层、预防性养护罩面层
2、沥青表面处治与封层宜选择在干燥和较热的季节施工,并在最高温度低于15°C 到来以前半个月及雨季前结束
(二)层铺法沥青表面处治沥青表面处治可采用道路石油沥青、乳化沥青、煤沥青铺筑,沥青标号应按本方案相关规定选用
沥青表面处治的集料最大粒径应与处治层的厚度相等;沥青表面处治施工后,应在路侧另备 S12(5〜10mm)碎石或 S14(3〜5mm)石屑、粗砂或小砾石 2〜3m3/1000m2 作为初期养护用料
在清扫干净的碎(砾)石路面上铺筑沥青表面处治时,应喷洒透层油
在旧沥青路面、水泥混凝土路面、块石路面上铺筑沥青表面处治路面时,可在第一层沥青用量中增加 10%〜20%,不再另洒透层油或粘层油
层铺法沥青表面处治路面宜采用沥青洒布车及集料撒布机联合作业
沥青洒布车喷洒沥青时应保持稳定速度和喷洒量,并保持整个洒布宽度喷洒均匀
小规模工程可采用机动或手摇的手工沥青洒布机洒布沥青
洒布设备的喷嘴应适用于沥青的稠度,确保能成雾状,与洒油管成 15°〜25°的夹角,洒油管的高度应使同一地点接受 2〜3 个喷油嘴喷洒的沥青,不得出现花白条

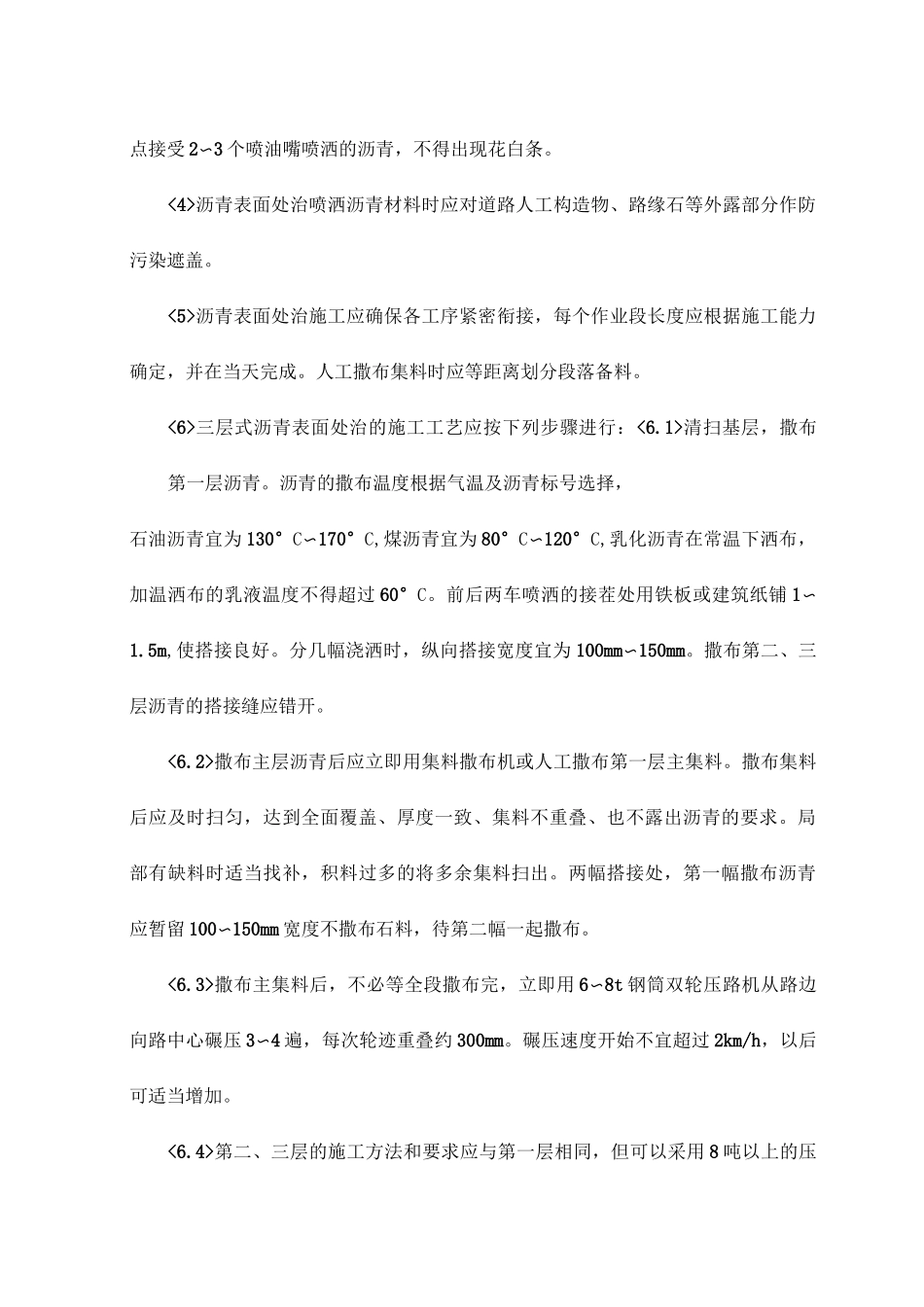

沥青表面处治喷洒沥青材料时应对道路人工构造物、路缘石等外露部分作防污染遮盖
沥青表面处治施工应确保各工序紧密衔接,每个作业段长度应根据施工能力确定,并在当天完成
人工撒布集料时应等距离划分段落备料
三层式沥青表面处治的施工工艺应按下列步骤进行:清扫基层,撒布第一层沥青
沥青的撒布温度根据气温及沥青标号选择,石油沥青宜为 130°C〜170°C,煤沥青宜为 80°C〜120°C,乳化沥青在常温下洒布,加温洒布的乳液温度不得超过 60°C
前后两车喷洒的接茬处用铁板
