第一章施工范围第二章主要施工方法第三章质量保证措施第四章安全保证措施第五章文明措施保证措施Aye 、
第八早雨季施工措施第七章成品保护措施第一章施工范围施工方案一地面一层、二层原水磨石地面清理干净
墙面、顶棚原有墙面、顶棚翻新:铲除原墙面面层;墙面贴防裂网,刮腻子找平两遍,刷白色涂料两遍
结构一层男、女更衣室隔断墙加高至顶棚;二层化验室加隔断墙分成两个房间
门窗拆除现有的窗户,新做成套的铝合金窗户;门重新刷漆见新
二层化验室新增两套门(同现有门一样)
窗台面贴瓷砖
楼门、楼梯楼门口混凝土斜面铲除,台阶瓷砖更新;楼梯贴瓷砖、做踢脚线
电力照明男、女更衣室改造成办公室每个房间新增:电话线部,网线部及配套的插线座;个电源插座箱个;空调插座个
一层北侧两个办公室各新增:电话线、网线各部
二层化验室分成两个房间后新增:电话线部,网线部及配套的插线座;个电源插座箱个;空调插座个
重新置换所有灯具(换成日光灯和吸顶灯),开关更新
原明装电管改造成暗装
配电箱更换的空开块
室外及楼梯内的壁灯更新
给排水一层男、女更衣室外走廊新增暖气组;二层化验室新增组暖气;所有外露管道刷漆两遍;上下水管道全部拆除;厕所洗脸盆、水龙头、小便器更新
室外雨水管全部更新
其它拆除楼顶风机和所有风管,墙洞进行封堵并贴瓷砖;各室门口添加门牌
楼梯口暖气包不锈钢
二层空调移装
第二章主要施工方法一、拆除工作拆除前将室内所有物品搬出并加以保护,施工完后再按原位置搬回
门窗剔除:不能使用大锤、风镐等工具,尽量使用噪音小的拆除工具;拆除时尽量不要破坏结构

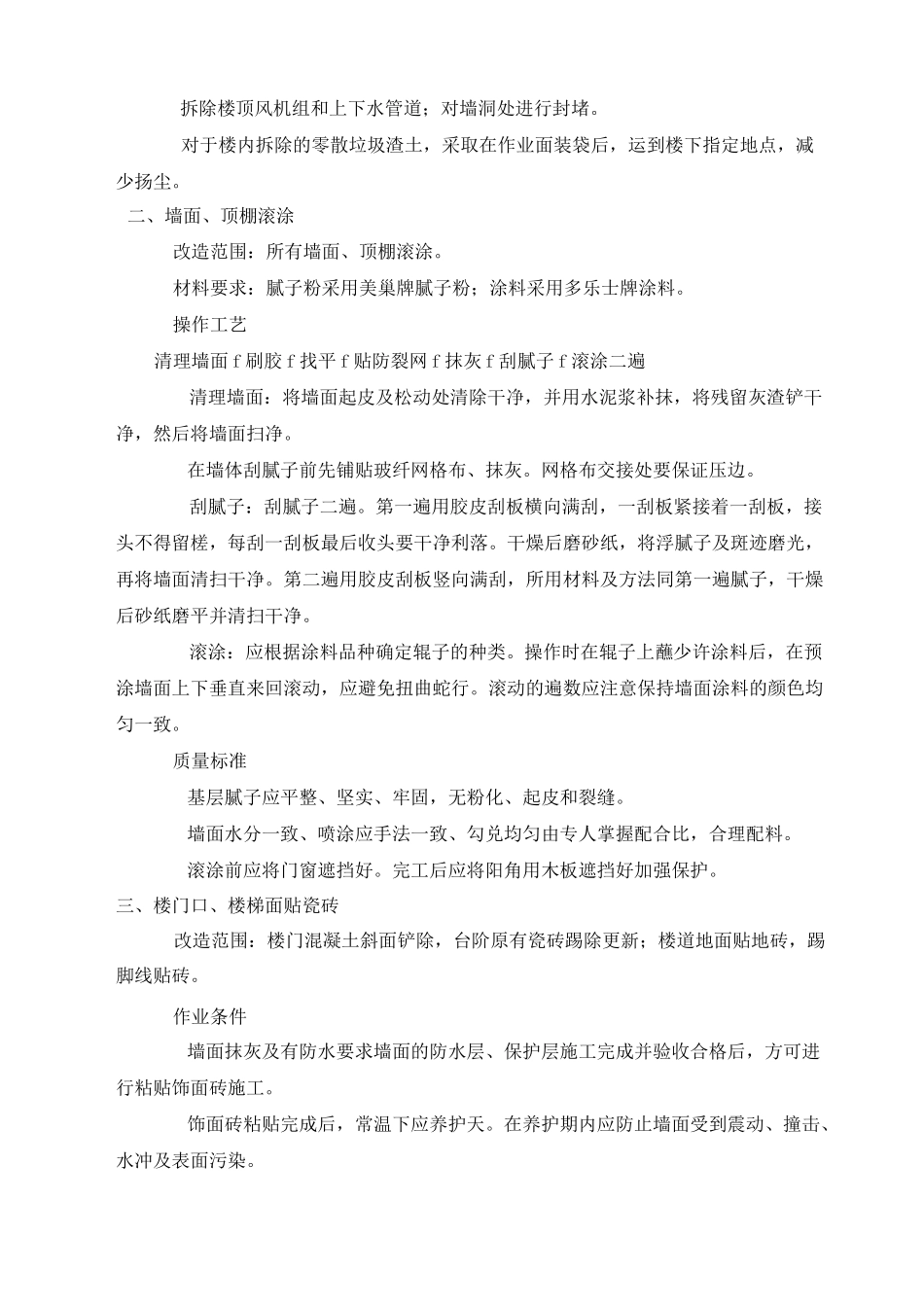

拆除楼顶风机组和上下水管道;对墙洞处进行封堵
对于楼内拆除的零散垃圾渣土,采取在作业面装袋后,运到楼下指定地点,减少扬尘
二、墙面、顶棚滚涂改造范围:所有墙面、顶棚滚涂
材料要求:腻子粉采用美巢牌腻子粉;涂料采用多乐士牌涂料
操作工艺清理墙面 f 刷胶 f 找平
