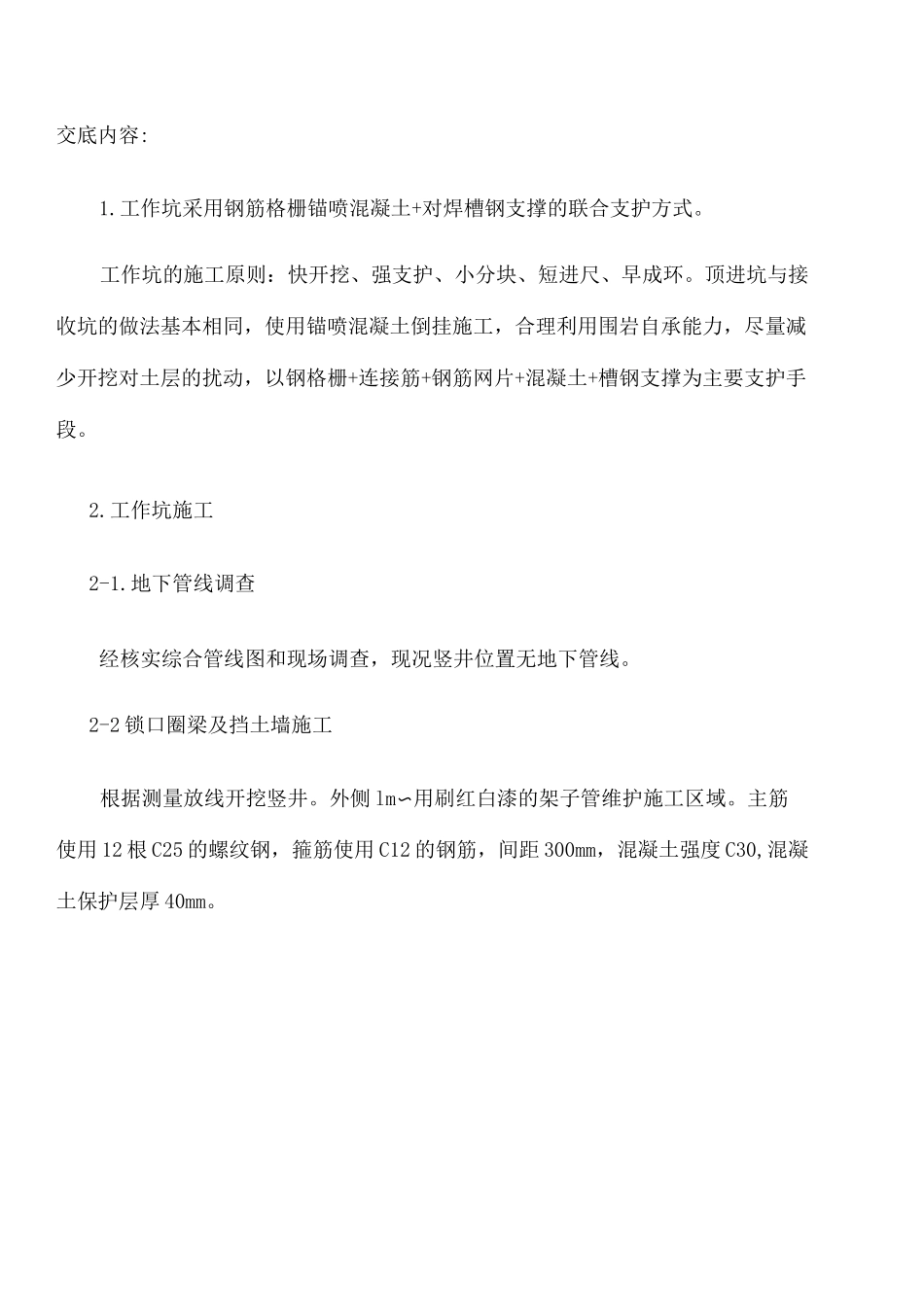

技术交底记录编号(表式 C2-5)工程名称海淀北部地区核心区东侧边界路(京密引水渠北侧路〜翠湖南路)道路工程第二标段热力管网工程部位名称竖井工序名称竖井施工施工单位北京城建道桥建设集团有限公司交底日期2015 年 7 月 13 日交底内容:1
工作坑采用钢筋格栅锚喷混凝土+对焊槽钢支撑的联合支护方式
工作坑的施工原则:快开挖、强支护、小分块、短进尺、早成环
顶进坑与接收坑的做法基本相同,使用锚喷混凝土倒挂施工,合理利用围岩自承能力,尽量减少开挖对土层的扰动,以钢格栅+连接筋+钢筋网片+混凝土+槽钢支撑为主要支护手段
工作坑施工2-1
地下管线调查经核实综合管线图和现场调查,现况竖井位置无地下管线

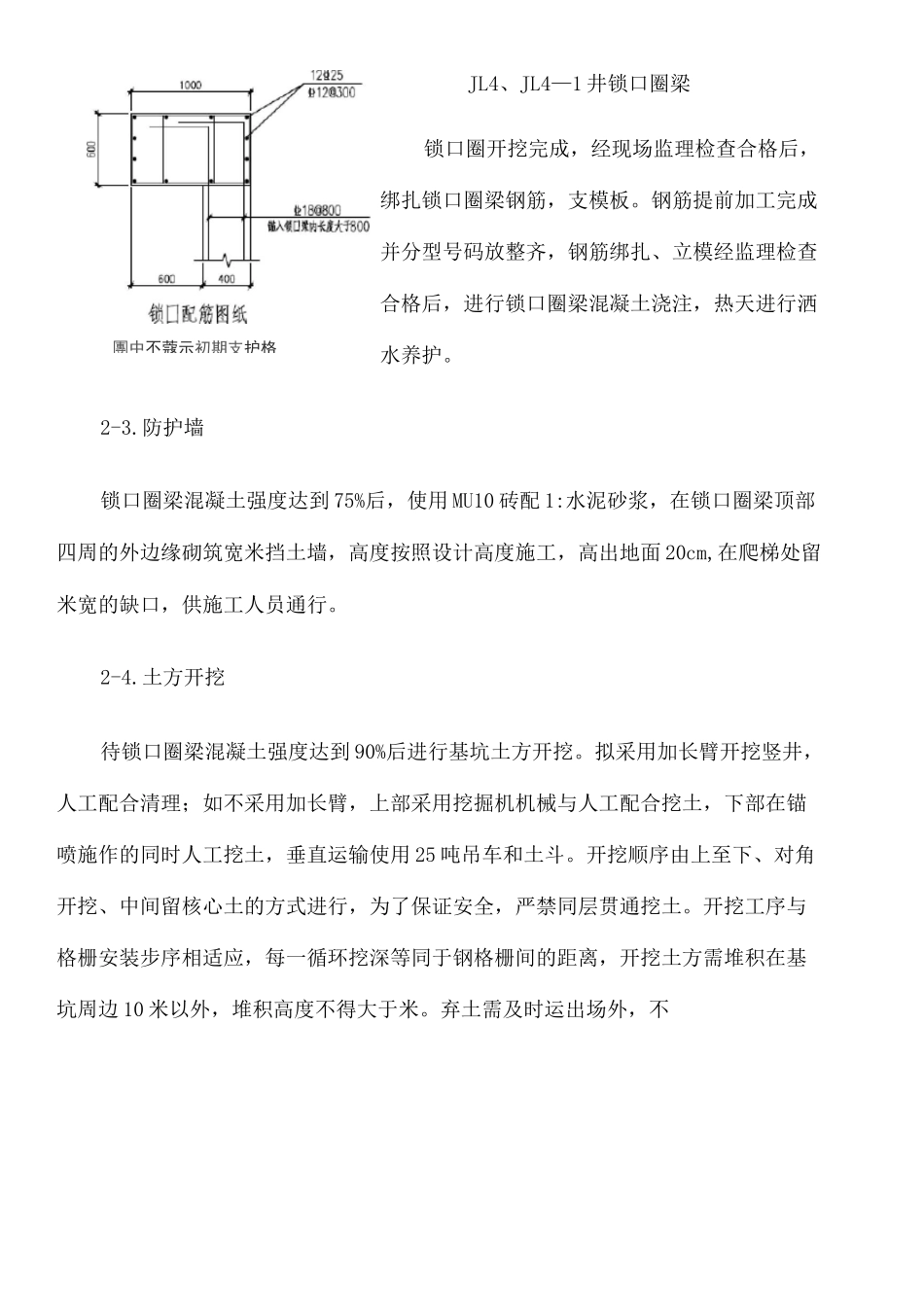

2-2 锁口圈梁及挡土墙施工根据测量放线开挖竖井
外侧 lm〜用刷红白漆的架子管维护施工区域
主筋使用 12 根 C25 的螺纹钢,箍筋使用 C12 的钢筋,间距 300mm,混凝土强度 C30,混凝土保护层厚 40mm
JL4、JL4—1 井锁口圈梁锁口圈开挖完成,经现场监理检查合格后,绑扎锁口圈梁钢筋,支模板
钢筋提前加工完成并分型号码放整齐,钢筋绑扎、立模经监理检查合格后,进行锁口圈梁混凝土浇注,热天进行洒水养护
防护墙锁口圈梁混凝土强度达到 75%后,使用 MU10 砖配 1:水泥砂浆,在锁口圈梁顶部四周的外边缘砌筑宽米挡土墙,高度按照设计高度施工,高出地面 20cm,在爬梯处留米宽的缺口,供施工人员通行
土方开挖待锁口圈梁混凝土强度达到 90%后进行基坑土方开挖
拟采用加长臂开挖竖井,人工配合清理;如不采用加长臂,上部采用挖掘机机械与人工配合挖土,下部在锚喷施作的同时人工挖土,垂直运输使用 25 吨吊车和土斗
开挖顺序由上至下、对角开挖、中间留核心土的方式进行,为了保证安全,严禁同层贯通挖土
开挖工序与格栅安装步序相适应,每一循环挖深等同于钢格栅间的距
