xx 水库变更处清淤工程专项施工方案1 编制依据钦州市扬帆大道南延长线工程四标段工程施工图设计文件
《公路桥涵施工技术规范》 (JTJ 041-2000 )变更设计通知书第【路变02 】号2 工程概况xx 工程中, xx 水库段范围( K8+436
570 ~K8+563
430 )原设计为桥梁跨越,现变更为路基形式穿越
此处路基范围内原地面情况经业主及我部相关人员初步勘察,发现原有水位平均深约6 米,水下砂质淤泥平均深约4 米
结合第二标段沙坡水库路段淤泥情况,发现此淤泥呈流塑状,稳定性极差,极难按照正常施工方法施工,故制定本专项清淤方案
参照有关规范要求及经验做法,初步制定清淤方案如下 :围堰完成排干水后,采取拌干土清除法进行清淤(干土与淤泥比例为 1:1),由于淤泥不能直接装车,需进行二次搬运
若淤泥层太厚,按此方法未能正常施工时,需另考虑特殊施工方法
工程量暂按变更图纸:清淤约11307立方米,拌干土约11307 立方米,回填约11307 立方米
具体工程量以实际发生量为准
3 清淤施工方案由于此段范围内淤泥层较深(约4 米),呈流塑状,稳定性极差,难以按正常施工
针对此难点,经我部相关人员研究讨论,决定采取拌干土法清淤方案:先进行排水;待水充分排干后,从一侧倒干土与淤泥进行拌合(比例为1:1),使流塑状淤泥变为塑状,便于机械施工;清完一段淤泥后,及时回填山皮土,压实,形成一条临时便道,以利于后续施工;逐段向前推进,完成清淤;回填山皮土
此方案关键在于把流塑状淤泥变为塑状,因此若按1:1 比例未能达到要求时,需适当增大干土比例
1 清淤施工工艺清淤施工工艺图3
2 清淤施工方法1、进行现场勘察,查看现场水文地质情况,选择、准备好合适的材料、机械
2、根据图纸进行测量放样,定出清淤范围

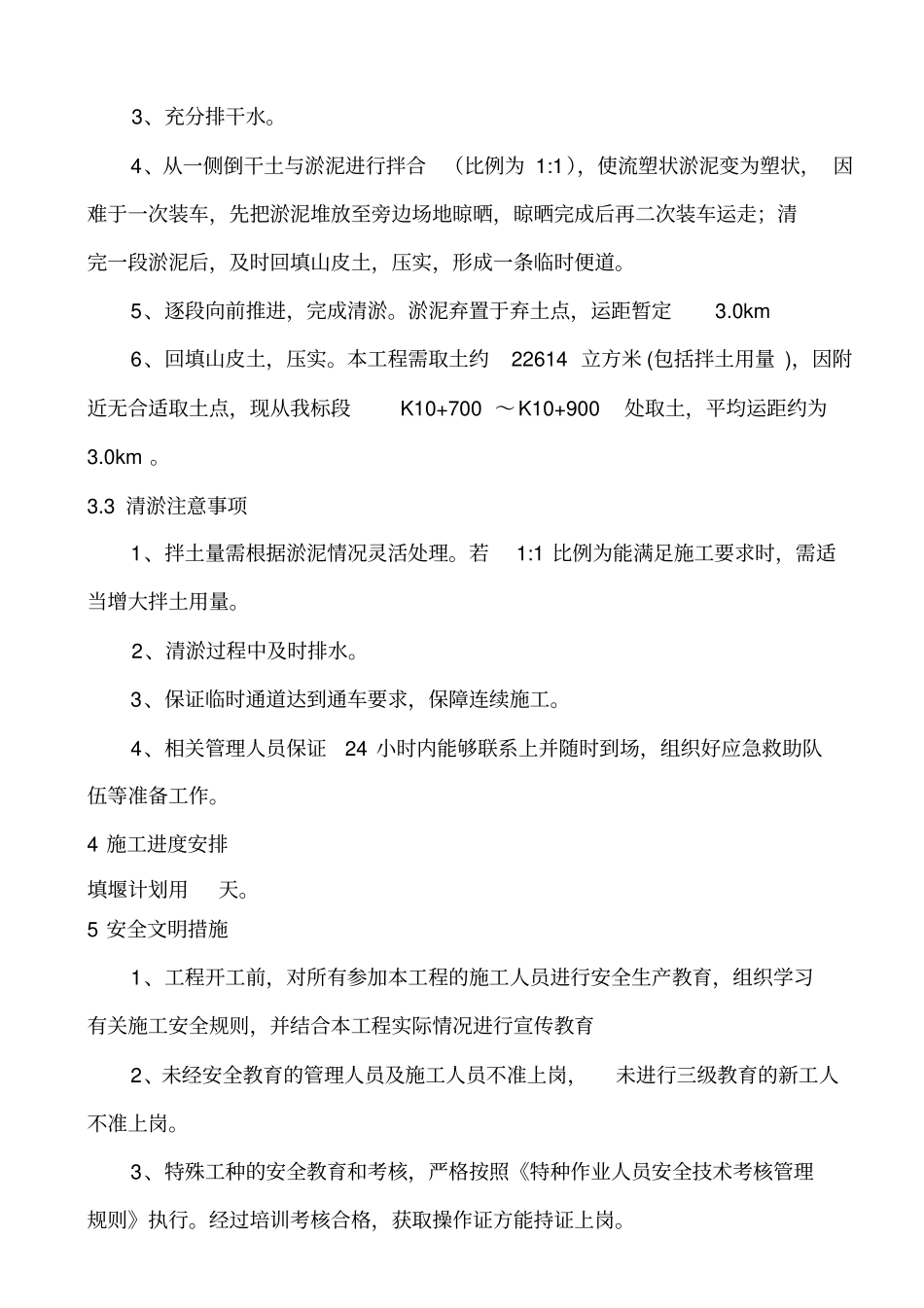

现场勘察材料、机械准备测量放样排 水拌土清淤逐段推进清淤完成回填土3、充分排干
