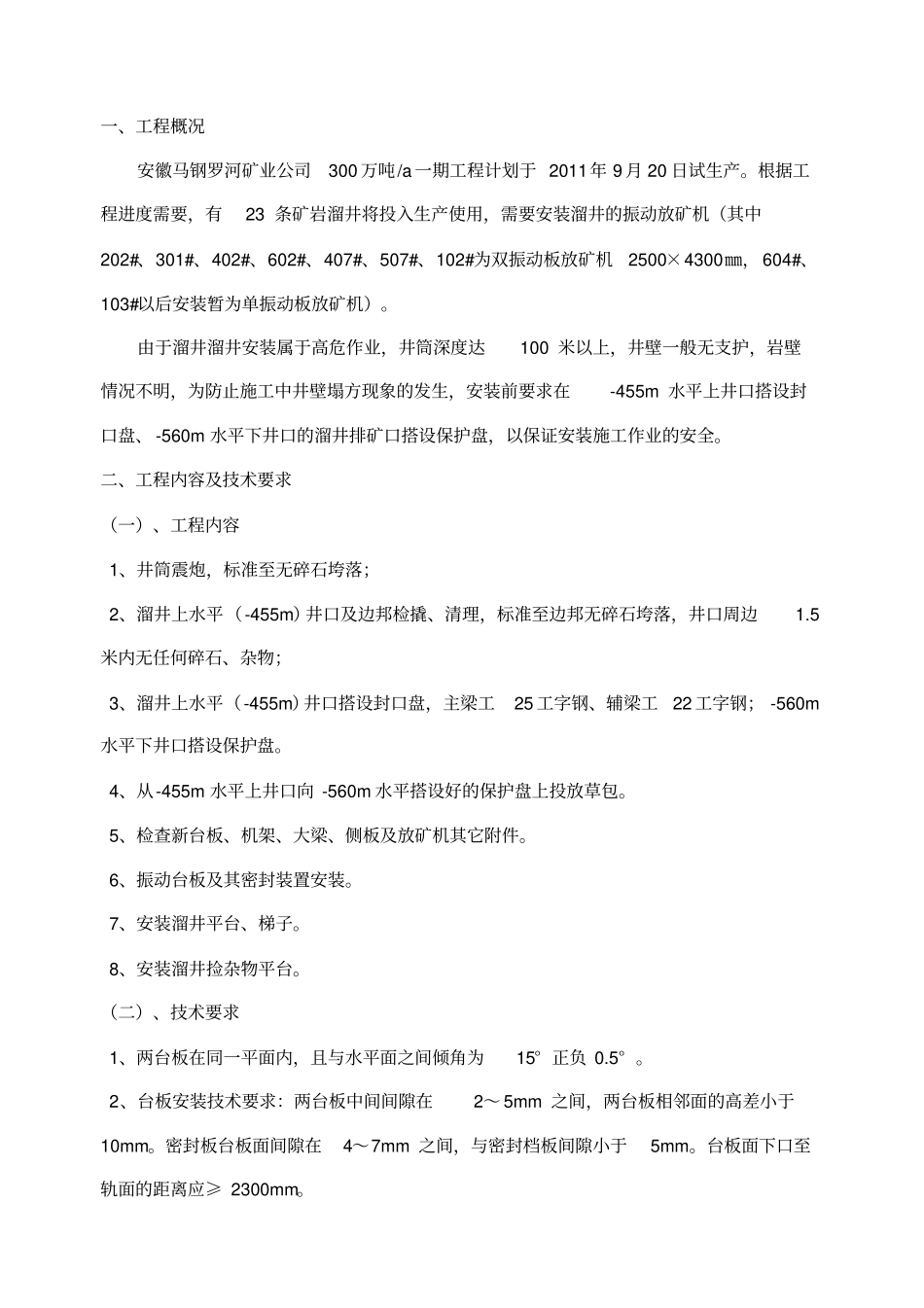

溜井双(单)振动板放矿机安装工程作业指导书编制: 何晓文审核:批准:安徽马钢罗河矿业公司二〇一 一年二月十八日一、工程概况安徽马钢罗河矿业公司300 万吨/a 一期工程计划于 2011年 9 月 20 日试生产
根据工程进度需要,有23 条矿岩溜井将投入生产使用,需要安装溜井的振动放矿机(其中202#、301#、402#、602#、407#、507#、102#为双振动板放矿机2500×4300㎜, 604#、103#以后安装暂为单振动板放矿机)
由于溜井溜井安装属于高危作业,井筒深度达100 米以上,井壁一般无支护,岩壁情况不明,为防止施工中井壁塌方现象的发生,安装前要求在-455m 水平上井口搭设封口盘、 -560m 水平下井口的溜井排矿口搭设保护盘,以保证安装施工作业的安全
二、工程内容及技术要求(一)、工程内容1、井筒震炮,标准至无碎石垮落;2、溜井上水平(-455m)井口及边邦检撬、清理,标准至边邦无碎石垮落,井口周边1
5米内无任何碎石、杂物;3、溜井上水平(-455m)井口搭设封口盘,主梁工25 工字钢、辅梁工22 工字钢; -560m水平下井口搭设保护盘
4、从-455m 水平上井口向 -560m 水平搭设好的保护盘上投放草包
5、检查新台板、机架、大梁、侧板及放矿机其它附件
6、振动台板及其密封装置安装
7、安装溜井平台、梯子
8、安装溜井捡杂物平台
(二)、技术要求1、两台板在同一平面内,且与水平面之间倾角为15° 正负 0
2、台板安装技术要求:两台板中间间隙在2~ 5mm 之间,两台板相邻面的高差小于10mm
密封板台板面间隙在4~7mm 之间,与密封档板间隙小于5mm
台板面下口至轨面的距离应≥ 2300mm

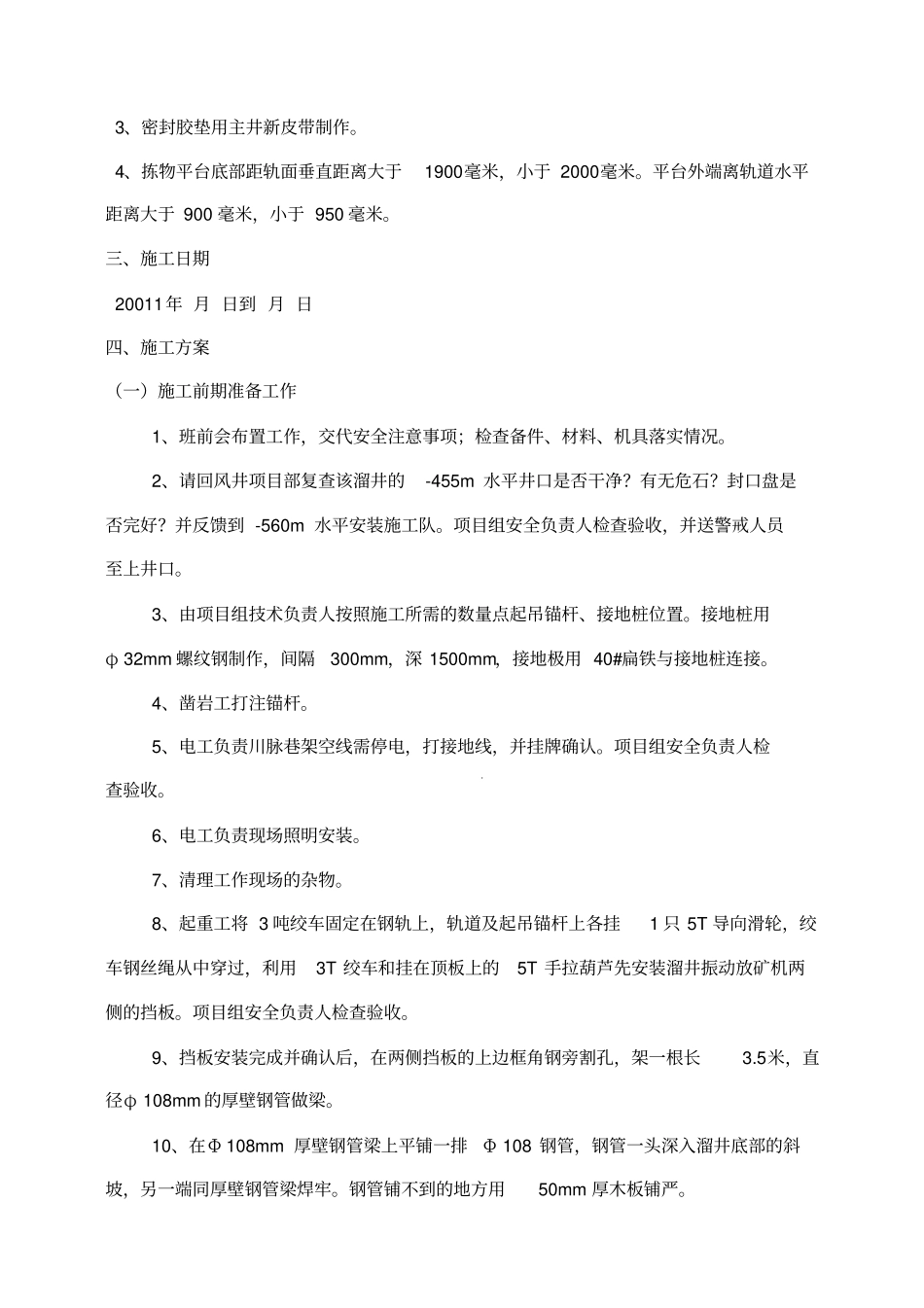

3、密封胶垫用主井新皮带制作
4、拣物平台底部距轨面垂直距离大于1900毫米,小于 2000毫米
平台外端离轨道水平距离大于 900
