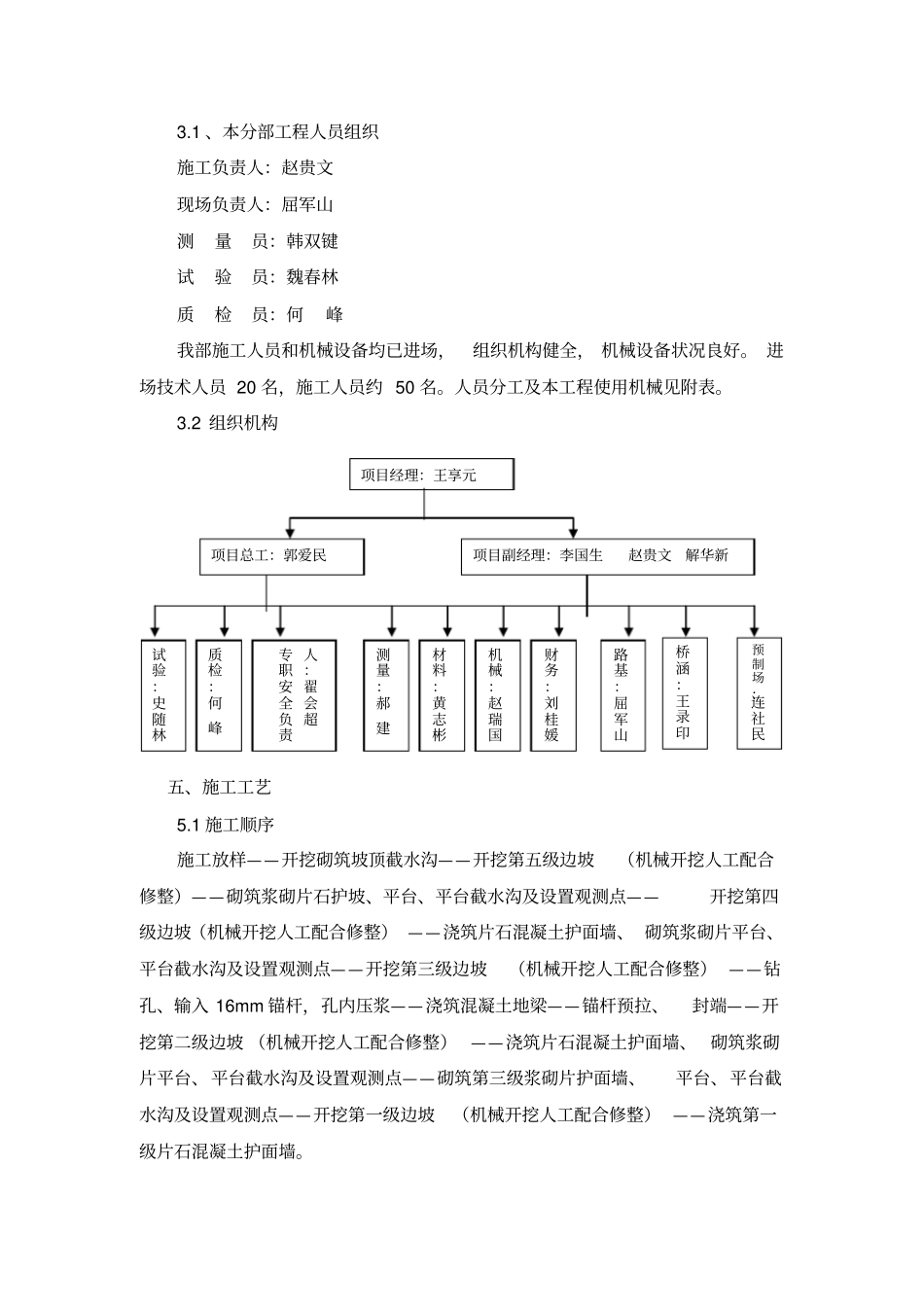

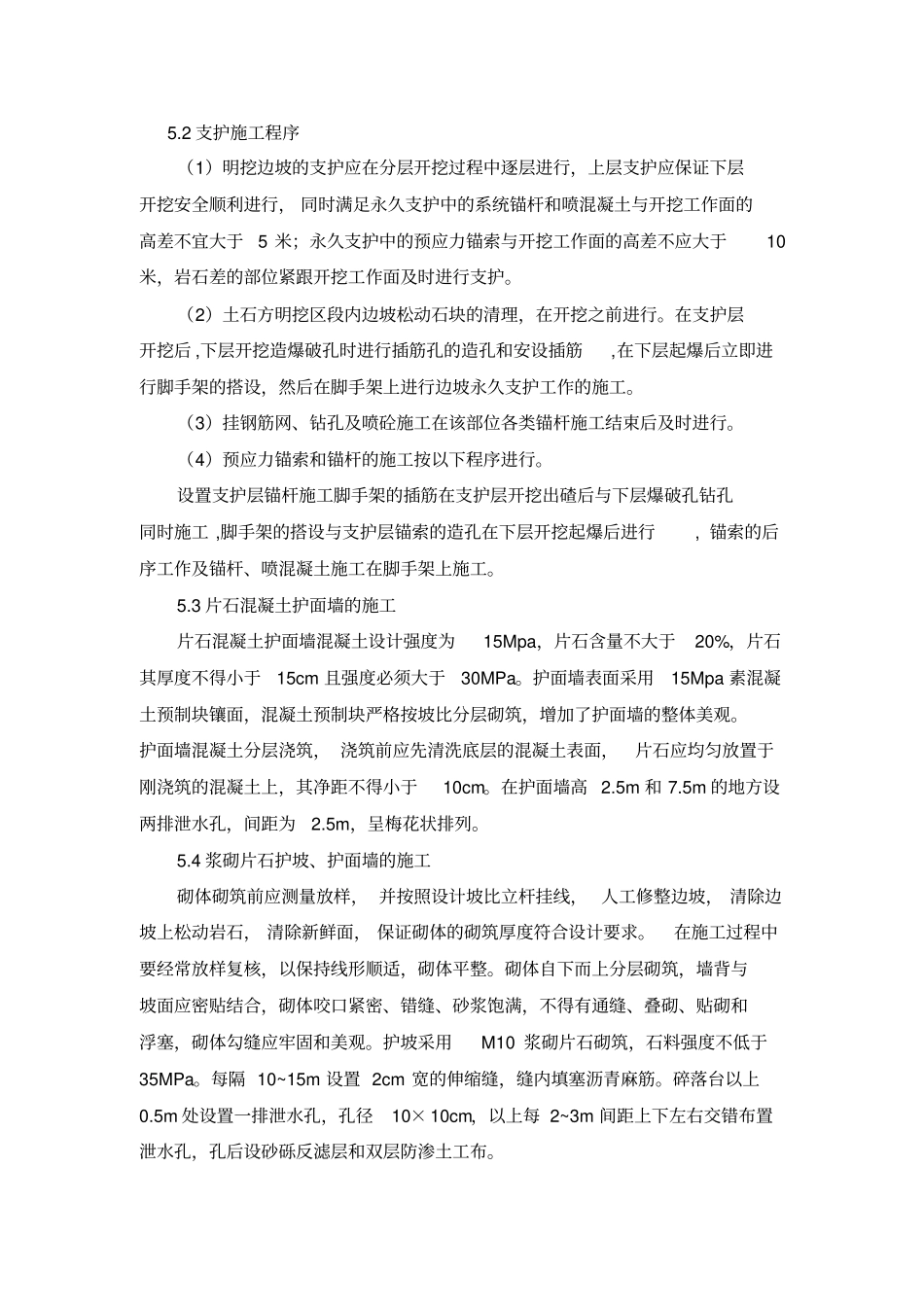

滑坡和高边坡施工方案一、编制说明太佳高速公路第十六合同段位于静乐县境内,由河北路桥集团有限公司承建,合同工期 24 个月
为加快施工进度, 保证合同工期与全路段各标衔接起来,在着手进场各项准备工作的同时,开始路基填方、 挖方施工
为使本工程顺利实施和赶超进度,特组织人员编制本方案,并制定实施细则,以切实指导施工
二、 编制依据1、《太原至佳县高速公路东段两阶段施工图设计文件》2、《公路路基施工技术规范》(JTG F10-2006) 3、《公路工程施工安全技术规程》JTJ076— 95 三、 工程概况本合同段路基起讫桩号为EK65+500— EK70+680,总长为 5
本合同段路基挖方:土方1244384m3,石方 61629 m3;路基填方:土方720126 m3,石方 19123 m3;弃方:土方 423441 m3,石方 47864 m3;排水防护砌体工程 49104
本合同段地质为构造侵蚀地貌,黄土覆盖厚度大,岩石破碎
黄土结构松散,垂向节理发育,直立能力较强,抗冲刷能力差,经计算黄土单级直立高度在5~6m,因此才采用陡边坡、宽平台的方式进行处理
根据各工点处勘察资料显示,我段 5 处高边坡均为厚层黄土土质边坡
工程整治按作用型式可划分为支档与结构加固两种
由于受公路路堑断面的限制, 采用支档结构的抗滑挡墙和用预应力锚杆整治两种方法
高边坡施工要求边挖边防护,即开挖一级,防护一级,不得一次开挖到底
为加强对高边坡的防护强度,设计图纸中采用了抗滑桩+锚杆和锚索组合式框架形式
首先,在第三级边坡开挖完成后, 先施工边坡抗滑桩,然后进行第三级边坡支护,随后依次循环施工第二级、第一级边坡
四、 施工准备1、场地建设已完成生活区及料场,拌合场,预制场、试验室的建设,并已完成场地的三通一平建设
2、技术准备工作已完成对施工人员的技术交底工作
