滑坡段施工方案一、工程概况滑坡段位于宁高新通道上行段K421+100 右侧,边坡长 206米,坡高 4~7 米
2016年汛期发生滑坡
滑坡长度为8 米,滑坡面积 50 平米

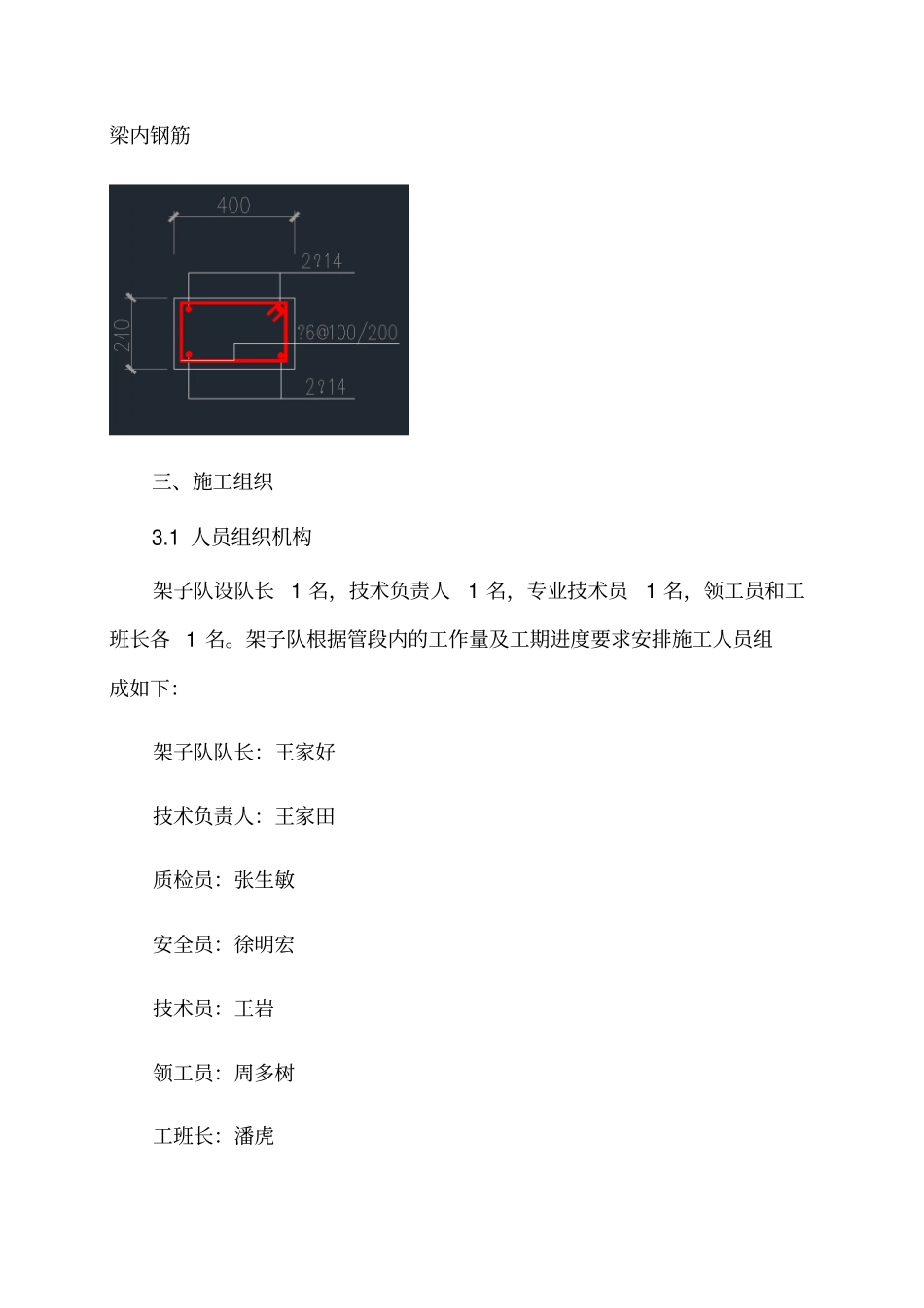

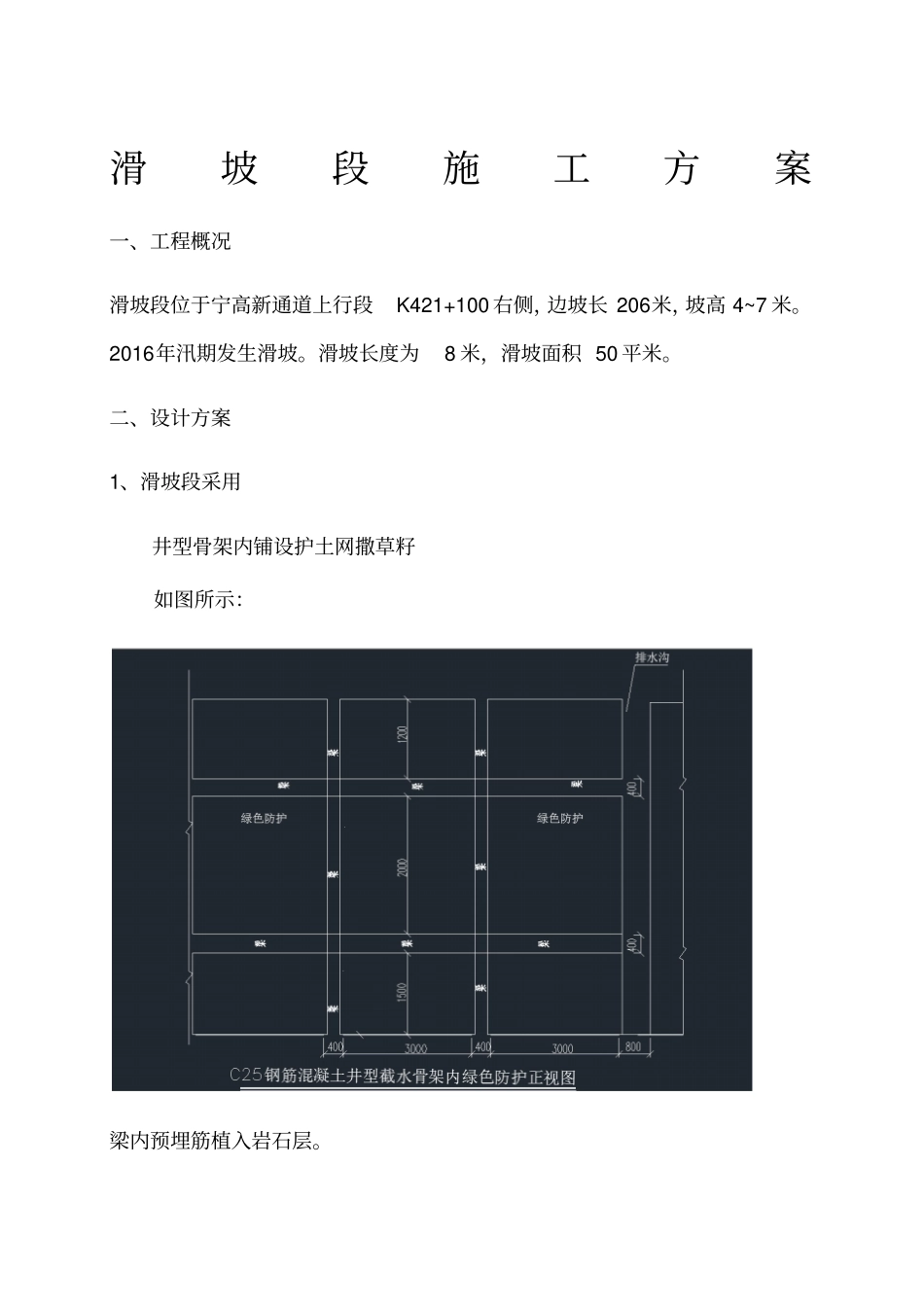

二、设计方案1、滑坡段采用井型骨架内铺设护土网撒草籽如图所示:梁内预埋筋植入岩石层
梁内钢筋三、施工组织3
1 人员组织机构架子队设队长1 名,技术负责人1 名,专业技术员1 名,领工员和工班长各 1 名
架子队根据管段内的工作量及工期进度要求安排施工人员组成如下:架子队队长:王家好技术负责人:王家田质检员:张生敏安全员:徐明宏技术员:王岩领工员:周多树工班长:潘虎3

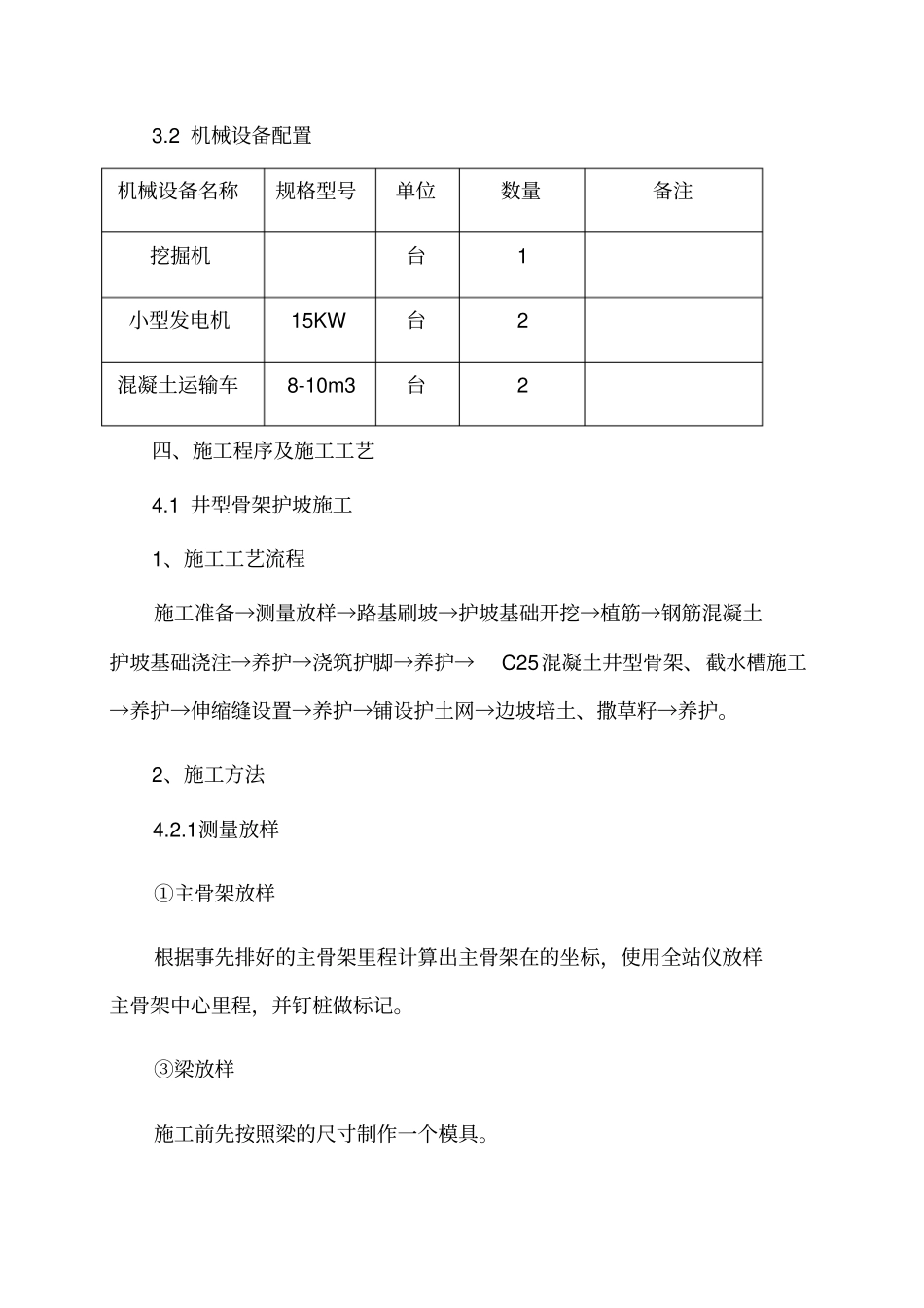

2 机械设备配置机械设备名称规格型号单位数量备注挖掘机台1 小型发电机15KW 台2 混凝土运输车8-10m3 台2 四、施工程序及施工工艺4
1 井型骨架护坡施工1、施工工艺流程施工准备→测量放样→路基刷坡→护坡基础开挖→植筋→钢筋混凝土护坡基础浇注→养护→浇筑护脚→养护→C25混凝土井型骨架、截水槽施工→养护→伸缩缝设置→养护→铺设护土网→边坡培土、撒草籽→养护
2、施工方法4
1测量放样①主骨架放样根据事先排好的主骨架里程计算出主骨架在的坐标,使用全站仪放样主骨架中心里程,并钉桩做标记
③梁放样施工前先按照梁的尺寸制作一个模具
待主骨架的放样完成后,使用钢尺(或卷尺)测量出主拱底脚所在位置,并将模具固定在坡面上,用白灰线撒出主拱的开挖范围
2路基刷坡边坡按设计坡度挂线进行人工修整,路堤段清除坡面浮土及松动石块,缺土部分挖台阶分层填筑;施工前对坡体进整平、夯实,达到路堤压实标准,经验收合格后再做防护
3梁施工①植筋:根据梁测量的结构形式放样,做出梁点,开孔注胶,有关的各部尺寸、变化点的高程要定在植入钢筋上,施工中可经常检查、核对,能较好地控制施工质量
模板:根据测量结果,进行立模板程序
②浇筑:混凝土在拌和站拌和
