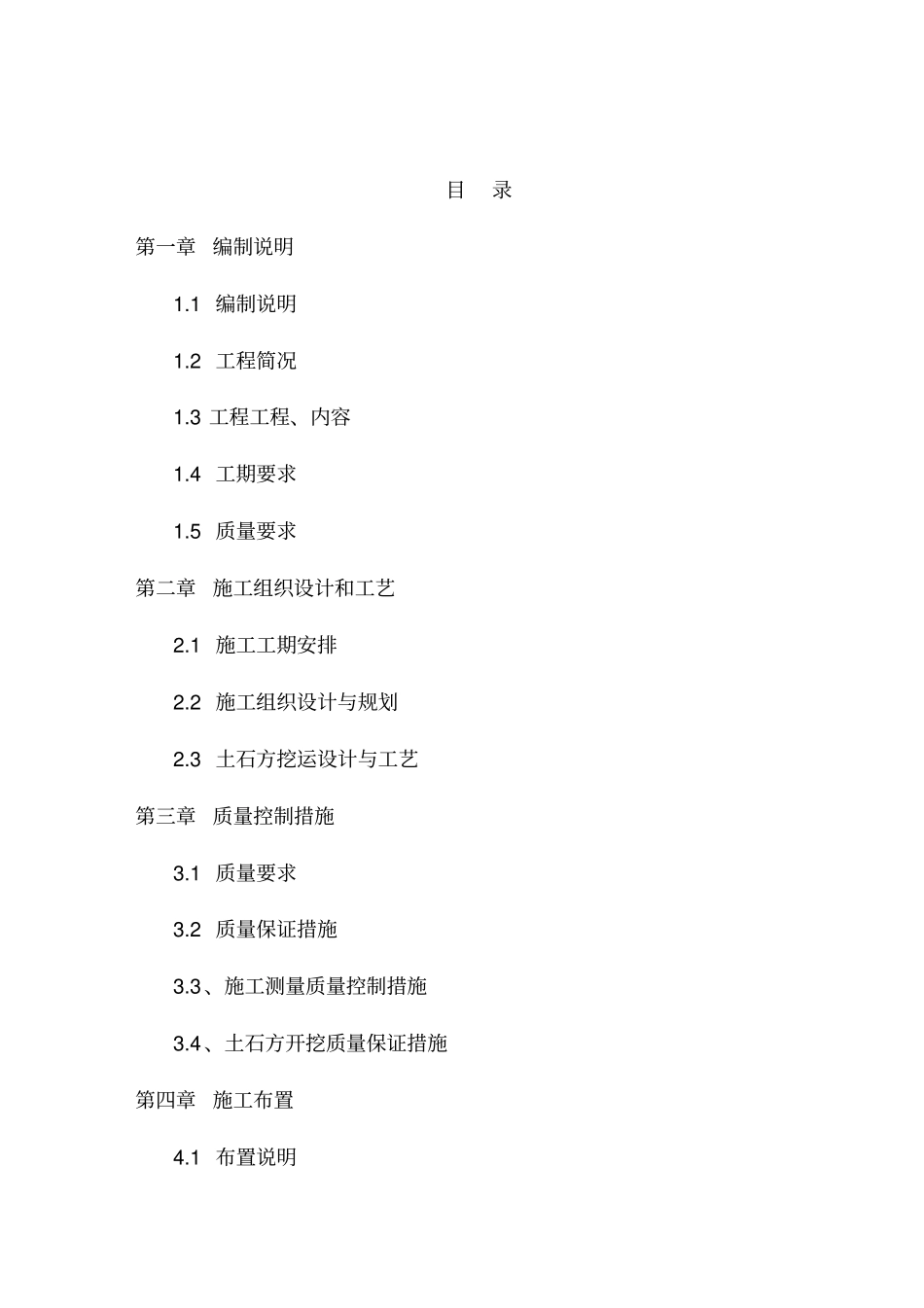

目录第一章编制说明1
1 编制说明1
2 工程简况1
3 工程工程、内容1
4 工期要求1
5 质量要求第二章施工组织设计和工艺2
1 施工工期安排2
2 施工组织设计与规划2
3 土石方挖运设计与工艺第三章质量控制措施3
1 质量要求3
2 质量保证措施3
3、施工测量质量控制措施3
4、土石方开挖质量保证措施第四章施工布置4

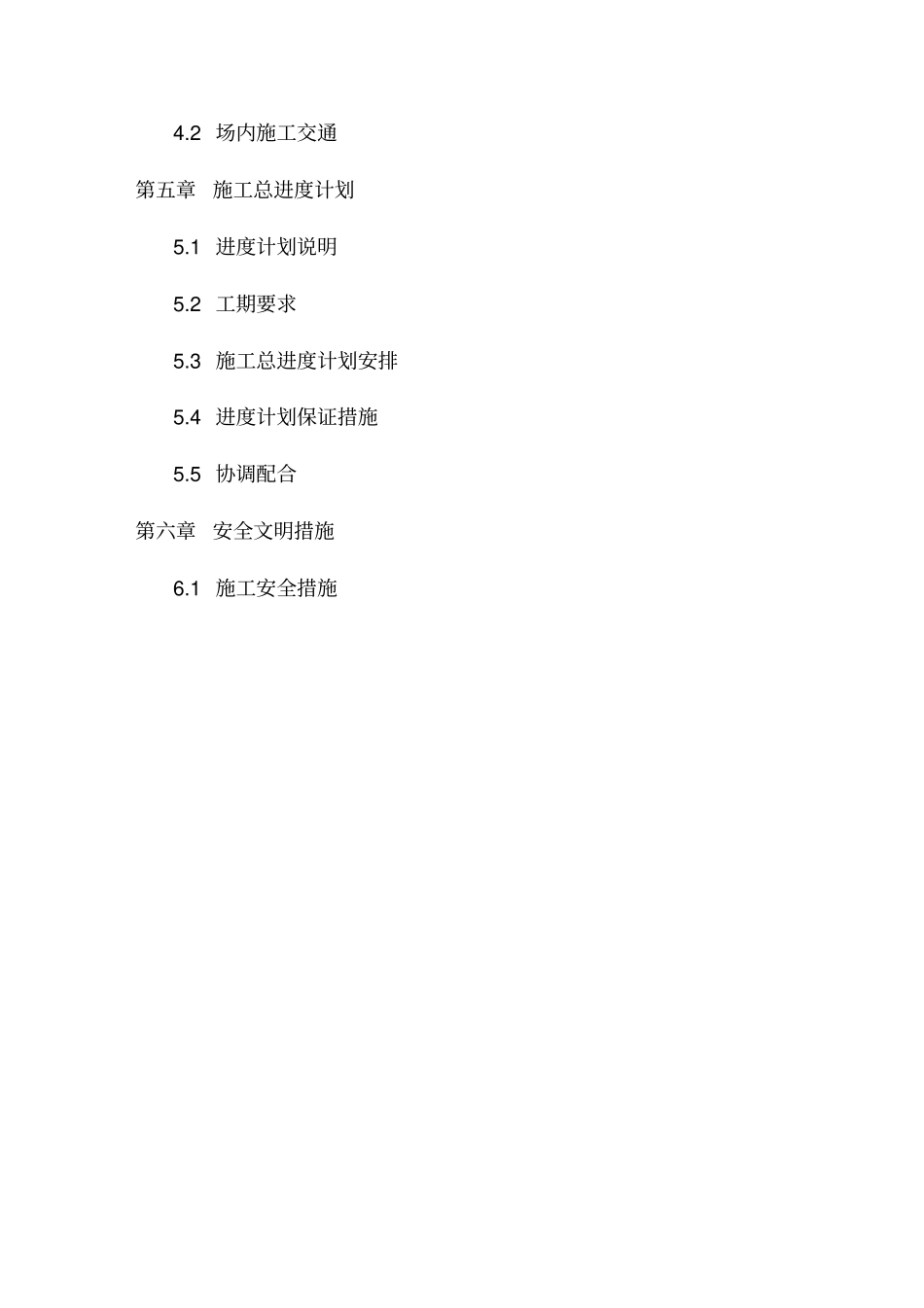

1 布置说明4
2 场内施工交通第五章施工总进度计划5
1 进度计划说明5
2 工期要求5
3 施工总进度计划安排5
4 进度计划保证措施5
5 协调配合第六章安全文明措施6

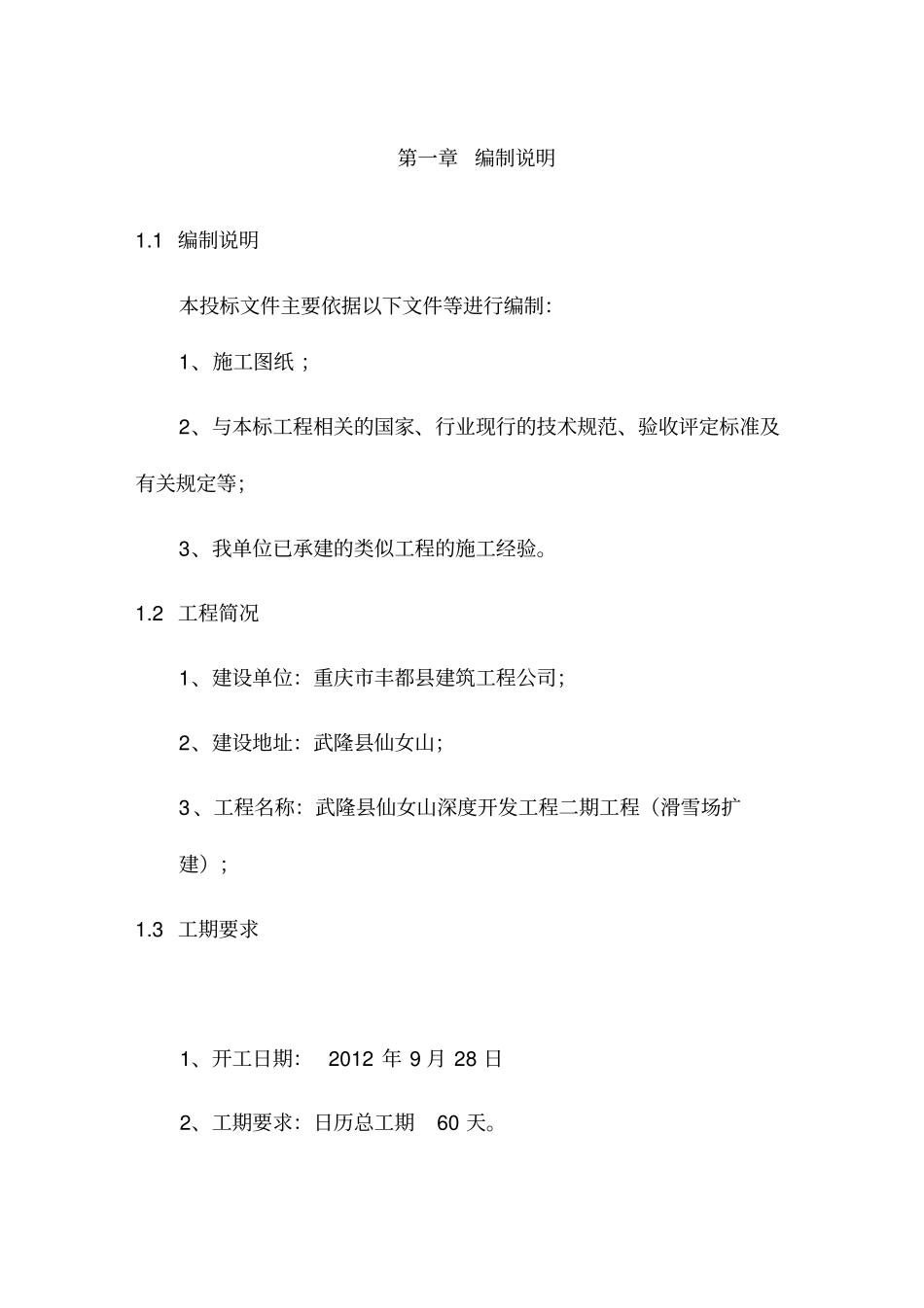

1 施工安全措施第一章编制说明1
1 编制说明本投标文件主要依据以下文件等进行编制:1、施工图纸 ;2、与本标工程相关的国家、行业现行的技术规范、验收评定标准及有关规定等;3、我单位已承建的类似工程的施工经验
2 工程简况1、建设单位:重庆市丰都县建筑工程公司;2、建设地址:武隆县仙女山;3 、工程名称:武隆县仙女山深度开发工程二期工程(滑雪场扩建);1
3 工期要求1、开工日期: 2012 年 9 月 28 日2、工期要求:日历总工期60 天
4 质量要求达到国家现行有关施工质量验收规范要求,并达到合格标准
第二章施工组织设计和工艺2
1 施工工期安排场地平整工程施工工期为60 天(日历天)完工
本施工组织设计按此工期要求安排和编制施工进度计划,详见施工总进度计划表
2 土石方挖运措施与工艺1、工程特性(1)本工程填方大约 7万立方 M,挖方大约 3万立方 M
(2)场内开挖的土石方可就近回填
缺方在业主指定施工现场外1公里处原石场取料回填
2、施工顺序根据本工程的规划,施工顺序如下:测量测定场地开挖边线→土方开挖及回填→转运→回填→修理边坡→测量复测场地开挖边线
3、土方开挖 1 ) 测量放样进场后我单位技术人员会同监理工程师测量人员接收控制点
