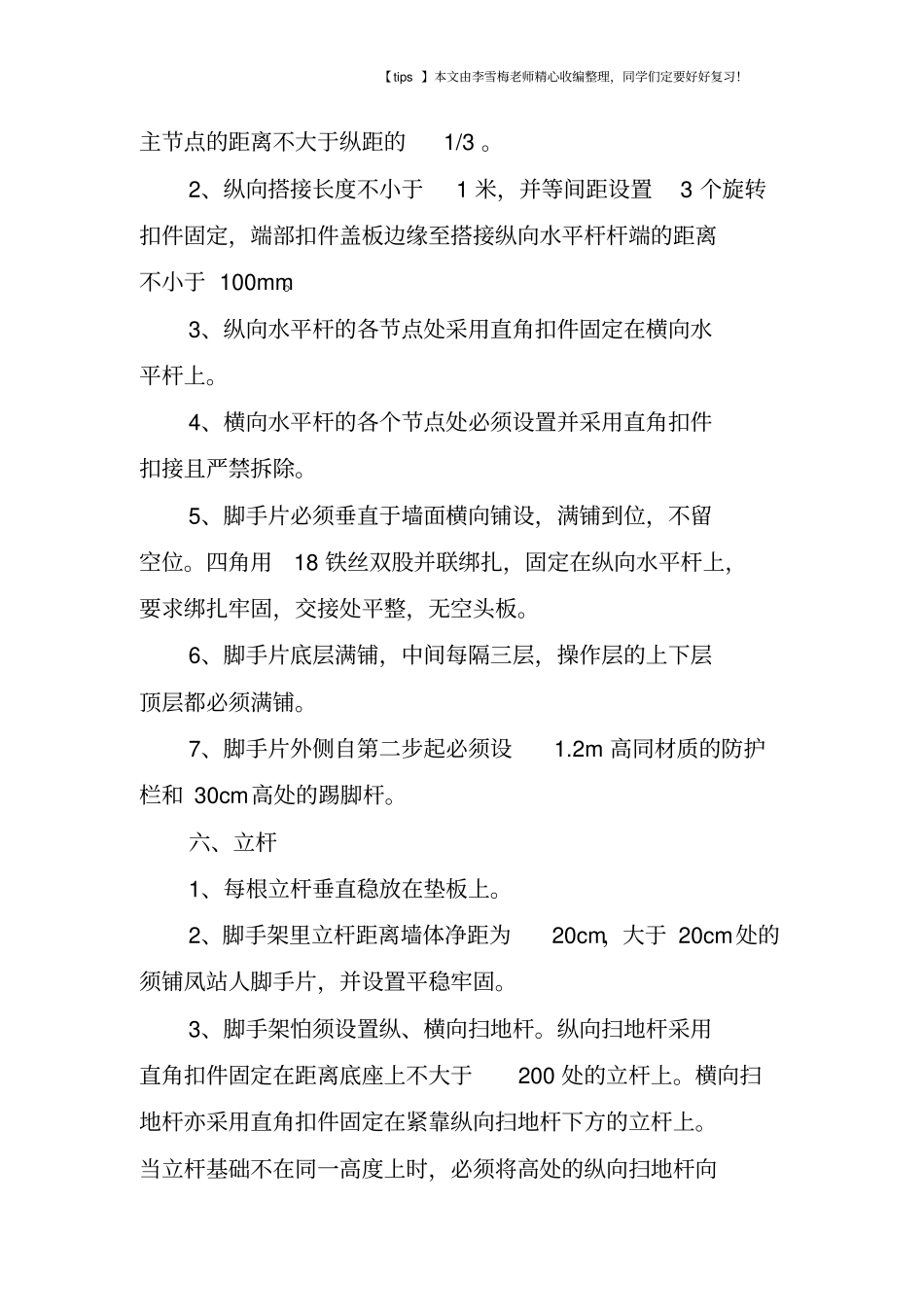

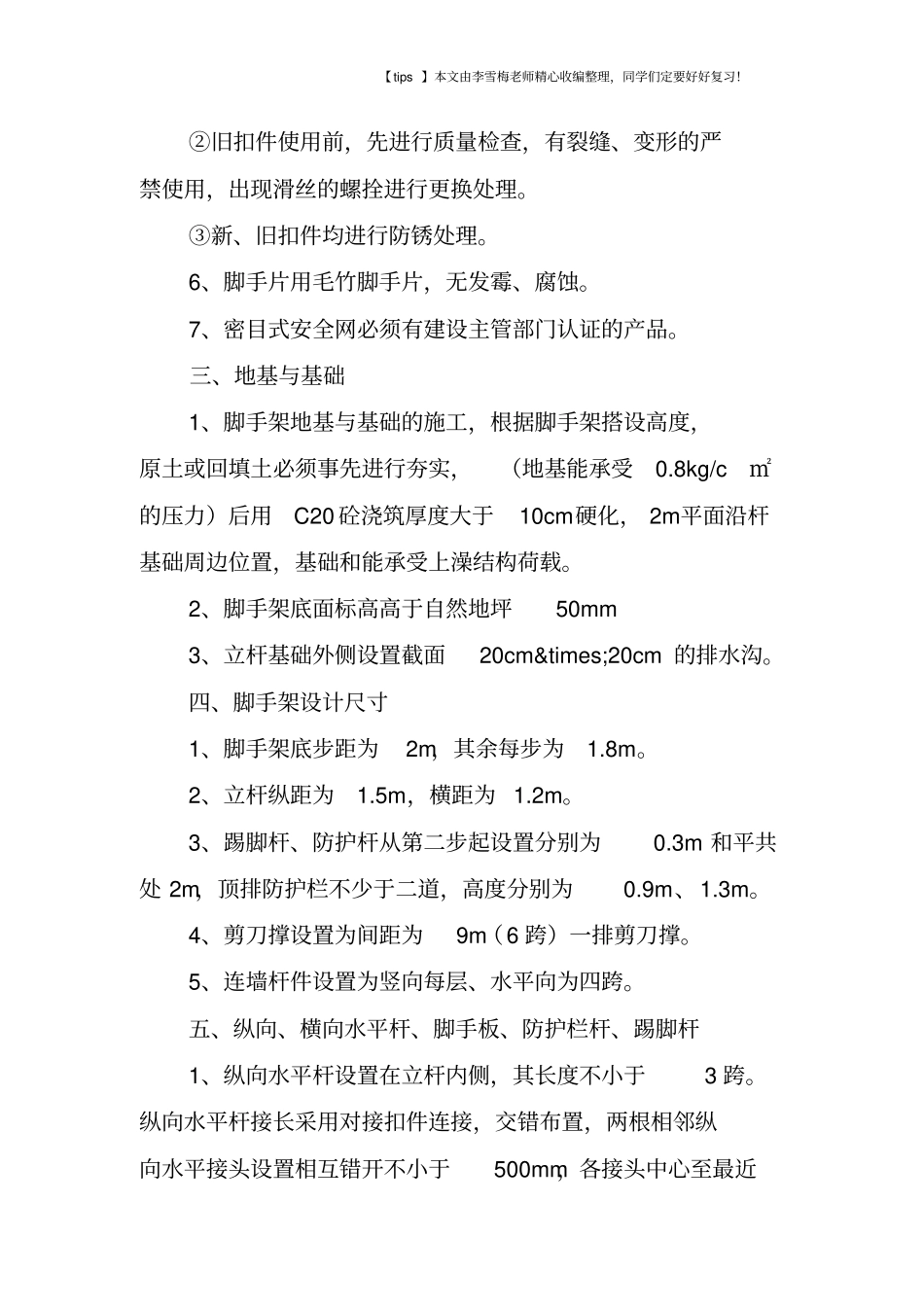

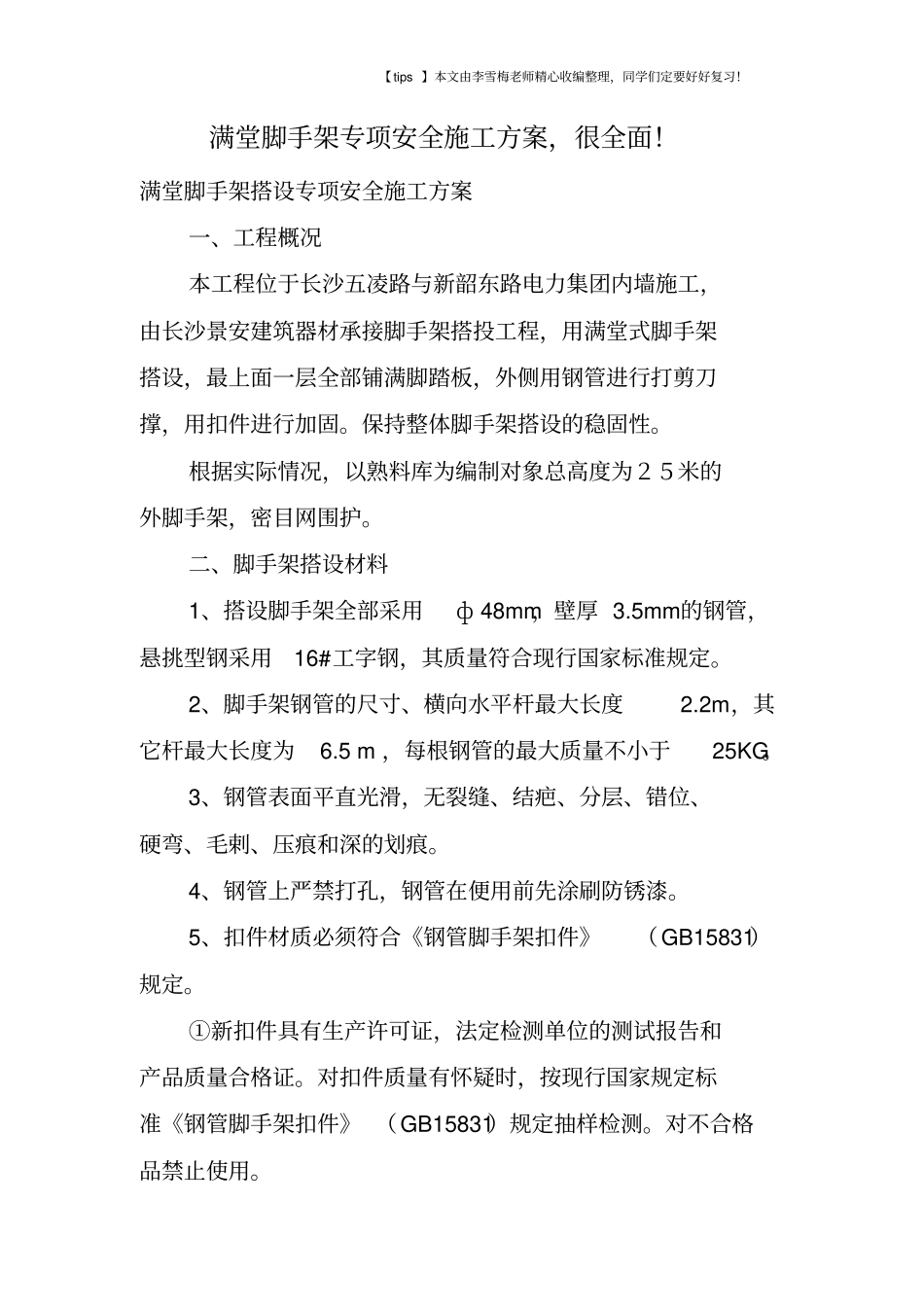

【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!满堂脚手架专项安全施工方案,很全面!满堂脚手架搭设专项安全施工方案一、工程概况本工程位于长沙五凌路与新韶东路电力集团内墙施工,由长沙景安建筑器材承接脚手架搭投工程,用满堂式脚手架搭设,最上面一层全部铺满脚踏板,外侧用钢管进行打剪刀撑,用扣件进行加固。保持整体脚手架搭设的稳固性。根据实际情况,以熟料库为编制对象总高度为25米的外脚手架,密目网围护。二、脚手架搭设材料1、搭设脚手架全部采用ф 48mm,壁厚 3.5mm的钢管,悬挑型钢采用16#工字钢,其质量符合现行国家标准规定。2、脚手架钢管的尺寸、横向水平杆最大长度2.2m,其它杆最大长度为6.5 m ,每根钢管的最大质量不小于25KG。3、钢管表面平直光滑,无裂缝、结疤、分层、错位、硬弯、毛剌、压痕和深的划痕。4、钢管上严禁打孔,钢管在便用前先涂刷防锈漆。5、扣件材质必须符合《钢管脚手架扣件》(GB15831)规定。①新扣件具有生产许可证,法定检测单位的测试报告和产品质量合格证。对扣件质量有怀疑时,按现行国家规定标准《钢管脚手架扣件》 (GB15831)规定抽样检测。对不合格品禁止使用。【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!②旧扣件使用前,先进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺拴进行更换处理。③新、旧扣件均进行防锈处理。6、脚手片用毛竹脚手片,无发霉、腐蚀。7、密目式安全网必须有建设主管部门认证的产品。三、地基与基础1、脚手架地基与基础的施工,根据脚手架搭设高度,原土或回填土必须事先进行夯实,(地基能承受0.8kg/c㎡的压力)后用C20 砼浇筑厚度大于10cm硬化, 2m平面沿杆基础周边位置,基础和能承受上澡结构荷载。2、脚手架底面标高高于自然地坪50mm 3、立杆基础外侧设置截面20cm×20cm 的排水沟。四、脚手架设计尺寸1、脚手架底步距为2m,其余每步为1.8m。2、立杆纵距为1.5m,横距为 1.2m。3、踢脚杆、防护杆从第二步起设置分别为0.3m 和平共处 2m,顶排防护栏不少于二道,高度分别为0.9m、1.3m。4、剪刀撑设置为间距为9m(6 跨)一排剪刀撑。5、连墙杆件设置为竖向每层、水平向为四跨。五、纵向、横向水平杆、脚手板、防护栏杆、踢脚杆1、纵向水平杆设置在立杆内侧,其长度不小于3 跨。纵向水平杆接长采用对接扣件连接,交错布置,两根相邻纵向水平接头设置相互错开不小于500mm,各接头中心至最近【 tips...
