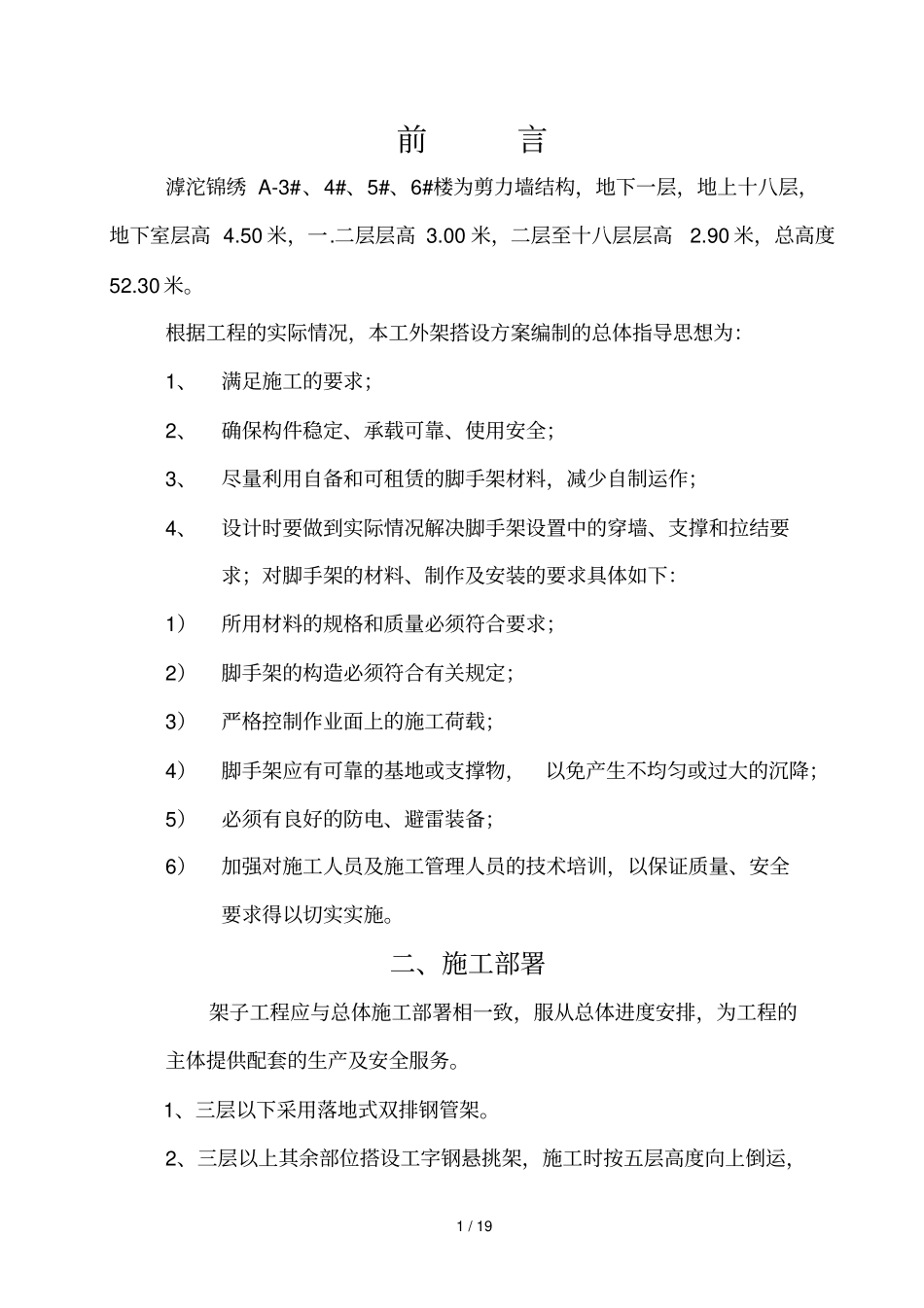

13 1 / 19 前言滹沱锦绣 A-3#、4#、5#、6#楼为剪力墙结构,地下一层,地上十八层,地下室层高 4
50 米,一
二层层高 3
00 米,二层至十八层层高2
90 米,总高度52
根据工程的实际情况,本工外架搭设方案编制的总体指导思想为:1、满足施工的要求;2、确保构件稳定、承载可靠、使用安全;3、尽量利用自备和可租赁的脚手架材料,减少自制运作;4、设计时要做到实际情况解决脚手架设置中的穿墙、支撑和拉结要求;对脚手架的材料、制作及安装的要求具体如下:1)所用材料的规格和质量必须符合要求;2)脚手架的构造必须符合有关规定;3)严格控制作业面上的施工荷载;4)脚手架应有可靠的基地或支撑物,以免产生不均匀或过大的沉降;5)必须有良好的防电、避雷装备;6)加强对施工人员及施工管理人员的技术培训,以保证质量、安全要求得以切实实施
二、施工部署架子工程应与总体施工部署相一致,服从总体进度安排,为工程的主体提供配套的生产及安全服务
1、三层以下采用落地式双排钢管架

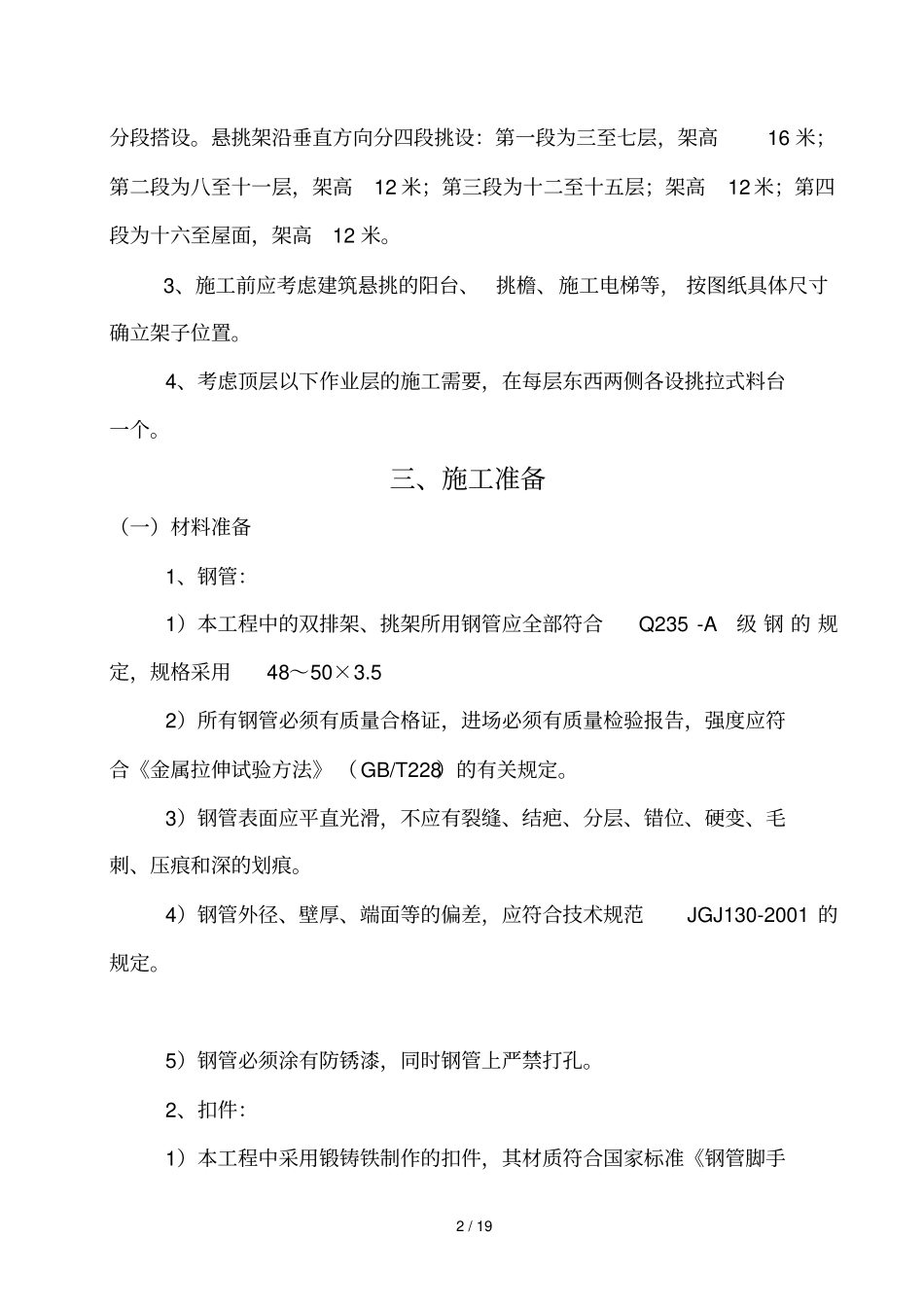

2、三层以上其余部位搭设工字钢悬挑架,施工时按五层高度向上倒运,2 / 19 分段搭设
悬挑架沿垂直方向分四段挑设:第一段为三至七层,架高16 米;第二段为八至十一层,
