1 概述管线连续翻越丘陵,地形起伏较大,施工采纳半自动焊机组沟上或沟下焊接管道,对于管线横切山坡施工,实行开挖修筑作业带,沟下焊接的施工方法;对于纵坡小于 10°的山区施工,实行吊管机在作业带内布管、焊接的施工方法;对于纵坡大于 10°小于20°的山区施工,实行吊管机在管沟内边布管边焊接的施工方法;对于纵坡坡度大于 20°的山区施工,实行开挖管沟后,沟下轻轨布管的施工方法
2 测量放线测量放线的原则同一般段施工工序,根据设计中线成果表、设计交桩的桩位进行测量,核准桩位是否准确
符合设计参数后,放出管道中心线,占地边界线
3 修筑施工便道管道在山区梁峁上下缘等处,需沿纵坡修筑施工便道,根据坡度的大小采纳不同的施工方法

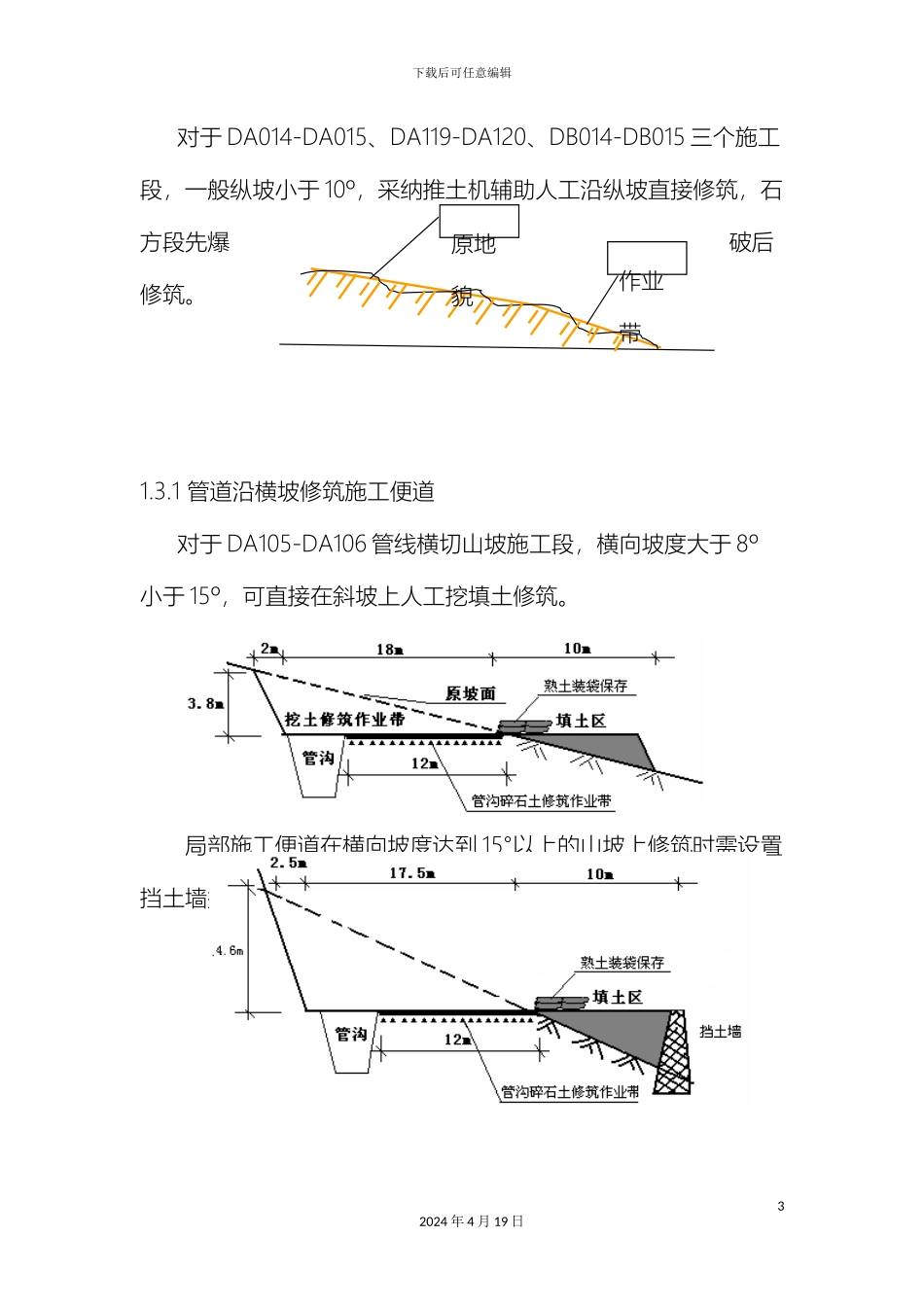

22024 年 4 月 19 日下载后可任意编辑对于 DA014-DA015、DA119-DA120、DB014-DB015 三个施工段,一般纵坡小于 10º,采纳推土机辅助人工沿纵坡直接修筑,石方段先爆破后修筑
1 管道沿横坡修筑施工便道对于 DA105-DA106 管线横切山坡施工段,横向坡度大于 8º小于 15º,可直接在斜坡上人工挖填土修筑
局部施工便道在横向坡度达到 15°以上的山坡上修筑时需设置挡土墙措施
32024 年 4 月 19 日原地貌作业带下载后可任意编辑1
2 施工便道修筑与不能断流的沟渠交叉时,修筑便道前预埋过水涵管
3 施工便道与公路连接处,采纳土袋或其它材料进行铺垫,保证便道与公路平缓过渡不至于损坏公路和路肩
当路边设有排水沟时,事先预埋过水涵管
4 在梯田、台地上修筑施工便道,按以下方法修筑,工程完毕后恢复地貌
5 利用山上人行路修筑施工便道42024 年 4 月 19 日下载后可任意编
