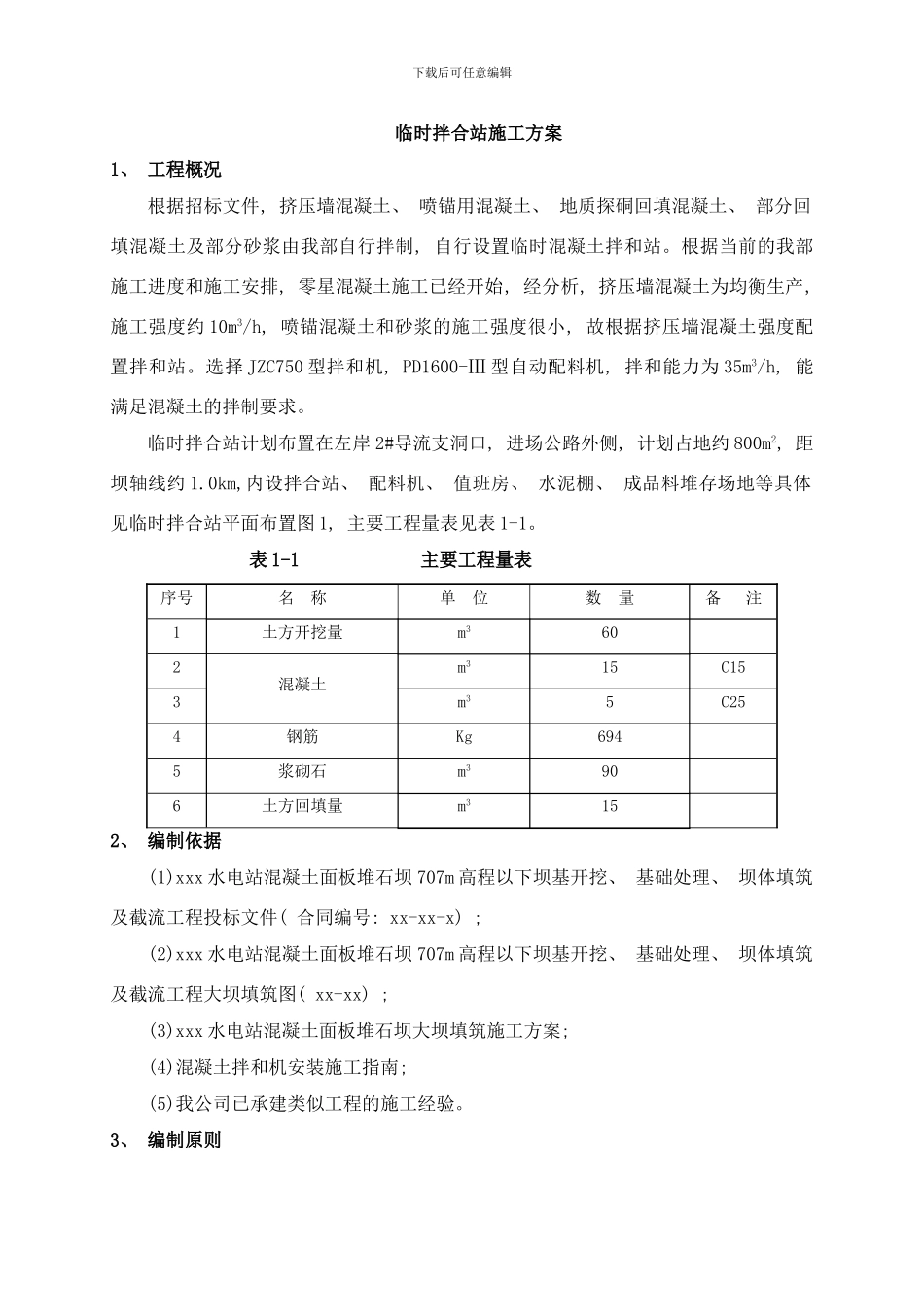

下载后可任意编辑临时拌合站施工方案1、 工程概况根据招标文件, 挤压墙混凝土、 喷锚用混凝土、 地质探硐回填混凝土、 部分回填混凝土及部分砂浆由我部自行拌制, 自行设置临时混凝土拌和站
根据当前的我部施工进度和施工安排, 零星混凝土施工已经开始, 经分析, 挤压墙混凝土为均衡生产, 施工强度约 10m3/h, 喷锚混凝土和砂浆的施工强度很小, 故根据挤压墙混凝土强度配置拌和站
选择 JZC750 型拌和机, PD1600-Ⅲ 型自动配料机, 拌和能力为 35m3/h, 能满足混凝土的拌制要求
临时拌合站计划布置在左岸 2#导流支洞口, 进场公路外侧, 计划占地约 800m2, 距坝轴线约 1
0km,内设拌合站、 配料机、 值班房、 水泥棚、 成品料堆存场地等具体见临时拌合站平面布置图 1, 主要工程量表见表 1-1
表 1-1 主要工程量表序号名 称单 位数 量备 注1土方开挖量m3602混凝土m315C153m35C254钢筋Kg6945浆砌石m3906土方回填量m3152、 编制依据(1)xxx 水电站混凝土面板堆石坝 707m 高程以下坝基开挖、 基础处理、 坝体填筑及截流工程投标文件( 合同编号: xx-xx-x) ; (2)xxx 水电站混凝土面板堆石坝 707m 高程以下坝基开挖、 基础处理、 坝体填筑及截流工程大坝填筑图( xx-xx) ; (3)xxx 水电站混凝土面板堆石坝大坝填筑施工方案; (4)混凝土拌和机安装施工指南; (5)我公司已承建类似工程的施工经验

3、 编制原则下载后可任意编辑(1)充分利用我公司现有的机械设备, 配备满足安装要求的设备; (2)总结我部在其它工程的实践经验, 选择先进合理的施工方案与工艺, 满足法律规范要求的质量标准; (3)配备满足现场工需求的设备, 配备相应资质的安装、 调试人员, 以满足临时拌和站在较短时间内安装
