下载后可任意编辑临时用水、 电施工方案第 1 节一、 工程概况工程现场临时用电系统, 根据 JGJ46-88 临时用电法律规范而设计
根据表内临时用电设备负荷统计, 安装容量( 待填) KW, 计算容量( 待填) KVA
( 将视在负荷换算到有功负荷, 功率因数取 0
7 后, 有功负荷为( 待填) KW
) 甲方宜提供 320 千瓦, 方可满足施工用电要求; 另自备 120KW 柴油发电机一台; 为确保施工用电可靠, 合理节约能源
在供电结构上合理安排
二、 负荷计算表用电设备名称数量(台)型号及名牌技术数据合计功率 Pe(KW)空压机5Ky-80 30KW 380V2×30=60KW混凝土喷射机5SSD80A 11KW 380V9×11=99KW基材搅拌机5250L 4KW 380V18×4=72KW电焊机5XD1-185 12KVA 单 380V 6×12=72KVA水 泵1Y112M-4 4KW 380V 1×5
5KW切割机62
8KW 380V8×2
8KW=22
4KW潜水泵52
2KW 380V40×2
2=88KW根据上表, 总计视在计算负荷( 总需要供电设备容量) SPe SP 大Sj=1
103( K1 + K2 + K3Se ) cosw cosw 357
4 220Sj=1
103( 0
4× + 0
65× + 0
3×135) 0

7下载后可任意编辑 =448
5KVA 为了简化计算照明用电取施工用电 10%, 则: Sj=1
5=493KVA 三、 电流计算 P·1000 493×1000 Ij= ————— = —————— = 749A ( 总开关选 800A) 3·U 1
732×380四、 导线选择采纳 2( BV-3×120+1×70) 架空敷设

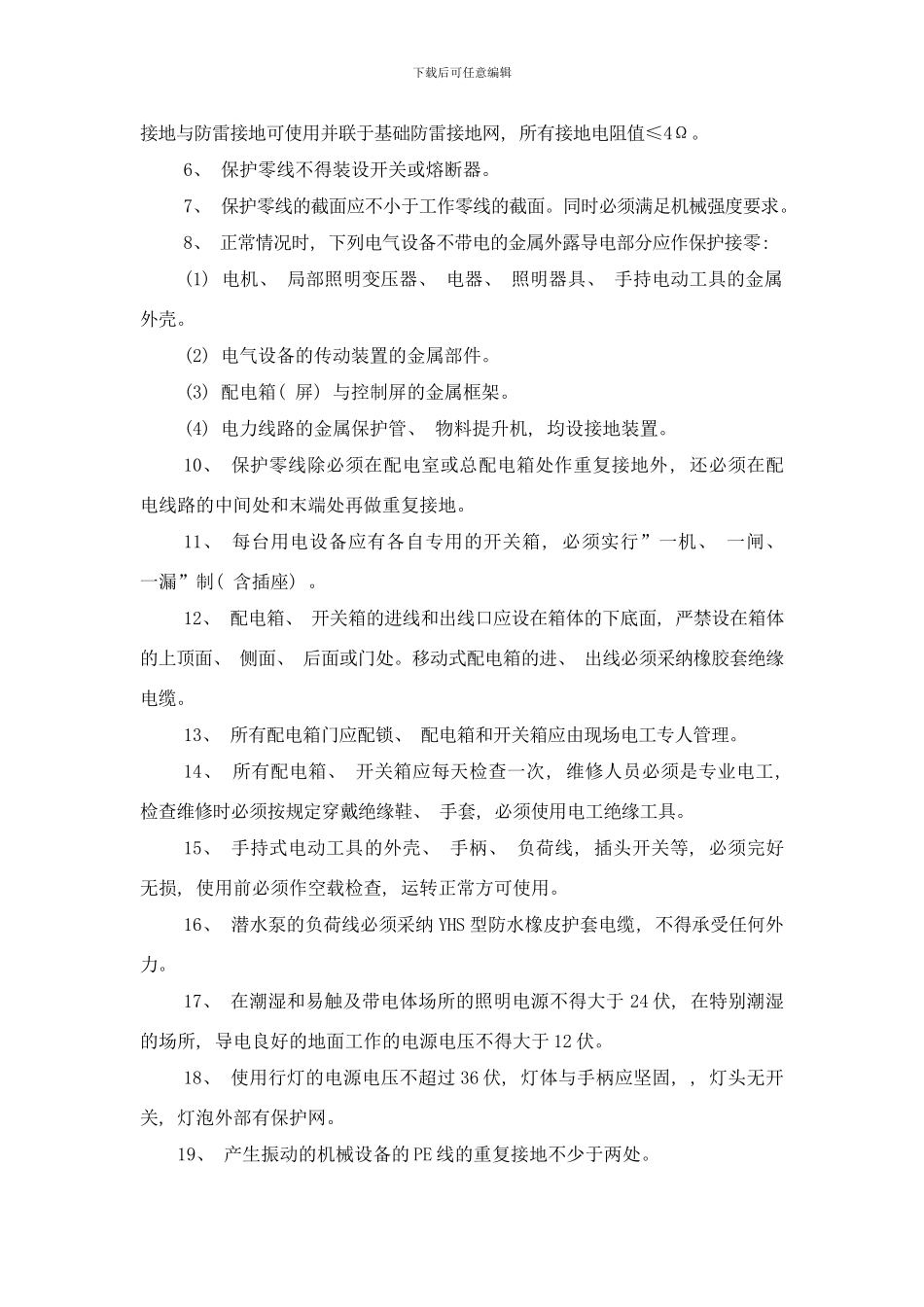

五、 安全用电技术措施1、 施工场地配电必须按 TN-S
