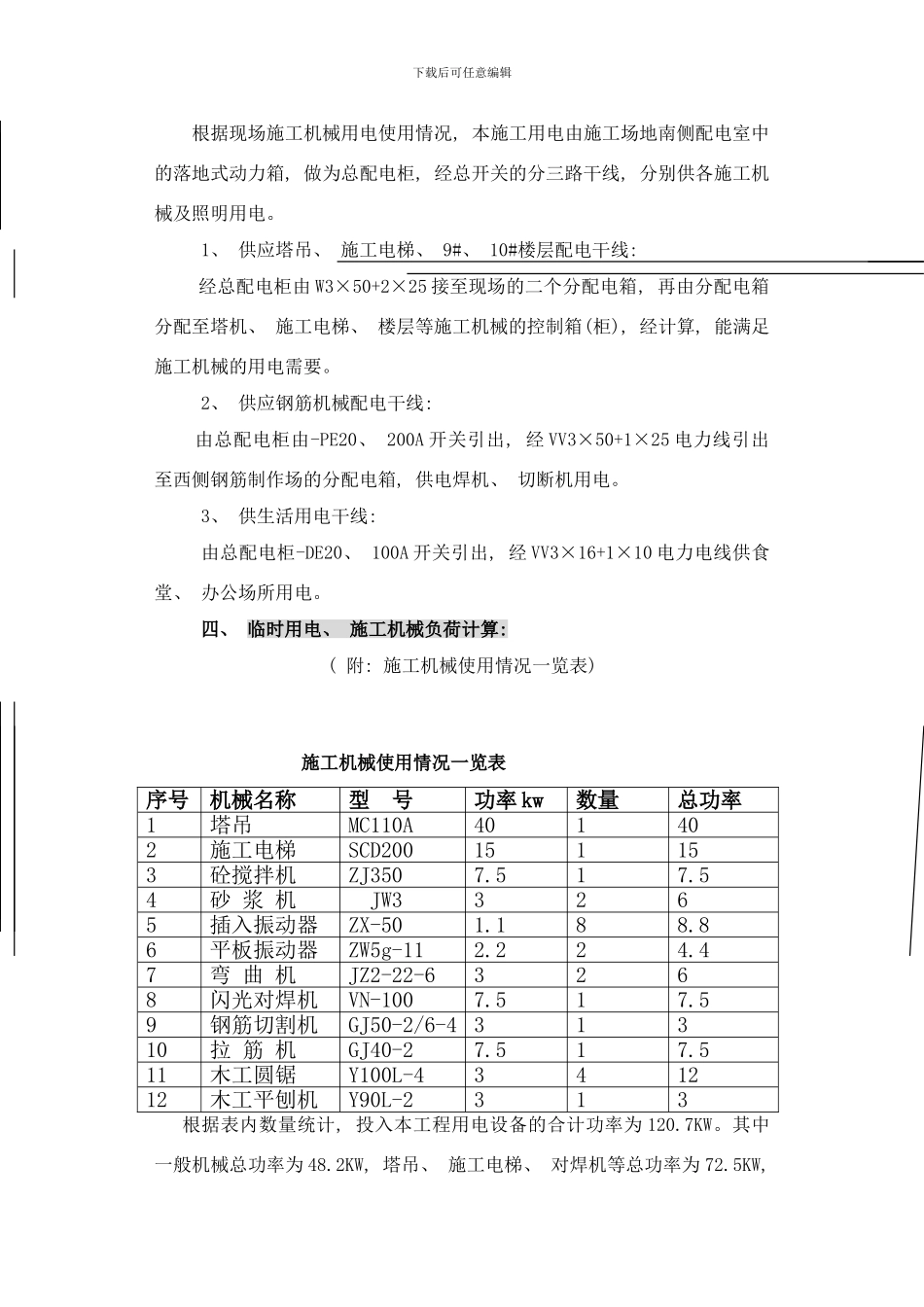

下载后可任意编辑泉舜海湾广场 A 地块 II 标段 临时用电施工方案厦门东科建设工程有限公司泉舜海湾广场项目部 12 月 01 日施工方案审批表工程名称: 泉舜海湾广场 A 地块 II 标段 部位: 临时用电 NO: 编制编制人: 年 月 日审核审核人: 年 月 日审下载后可任意编辑批审批人: 年 月 日泉舜海湾广场临时用电施工方案一、 工程概况: 泉舜海湾广场工程, 位于厦门市海沧新市区绿苑滨海居住区; 本工程为厦门泉舜房地产开发有限公司开发, 厦门大学建筑设计讨论院进行设计; 北京中宇工程建设咨询公司监理; 本工程共计二幢 26 层的住宅楼, 总建筑面积为 25620.5m2。该工程按七度二级抗震设防, 耐火等级为 I 级。二、 临时用电现场勘探: 工程配电室设置于 7#~8#楼中间, 根据本工程施工场地的特点, 场区内输配电线路框架拟作如下安排: 1.本工程供配电线路全部采纳电缆线路。2.各种大型设备采纳放射式电缆线路, 如塔吊、 对焊机、 卷扬机、 搅拌机、 钢筋弯曲机等。而区域用电采纳埋地式电缆线路, 如主体各层楼结构与装饰施工用电。3.电缆利用各掩体如贴墙, 埋地, 根据现场要求穿管敷设。三、 确定电源进线: 配电室、 总配电箱、 分配电箱、 末级配电箱的位置和线路的走向: 本工程施工用电电源由建设方提供, 由 7#、 8#楼中间的箱式变压器由VV223×50+2×25 电力电至西侧施工场地配电室内的总配电柜, 能满足施工现场用电总功率为 132RW/380V 的需要。经配电屏接线后, 三级漏电保护, 总配电箱的漏电保护器为 300mA; 工程根据建设部新标准《建筑施工安全检查标准》( JGJ59-99) , 采纳三相五线制配电, 实行”一机、 一闸、 一漏、 一箱”的原则。下载后可任意编辑 根据现场施工机械用电使用情况, 本施工用电由施工场地南侧配电室中的落地式动力箱, 做为总配电柜, 经总开关的分三路干线, 分别供各施工机械及照明用电。1、 供应塔吊、 施工电梯、 9#、 10#楼层配电干线: 经总配电柜由 W3×50+2×25 接至现场的二个分配电箱, 再由分配电箱分配至塔机、 施工电梯、 楼层等施工机械的控制箱(柜), 经计算, 能满足施工机械的用电需要。 2、 供应钢筋机械配电干线: 由总配电柜由-PE20、 200A 开关引出, 经 VV3×50+1×25 电力线引出至西侧钢筋制作场的分配电箱, 供电焊机、 切断机用电。 3、 供生活用电干线: 由总配电柜-DE20、 100A 开关引出, 经 VV...
