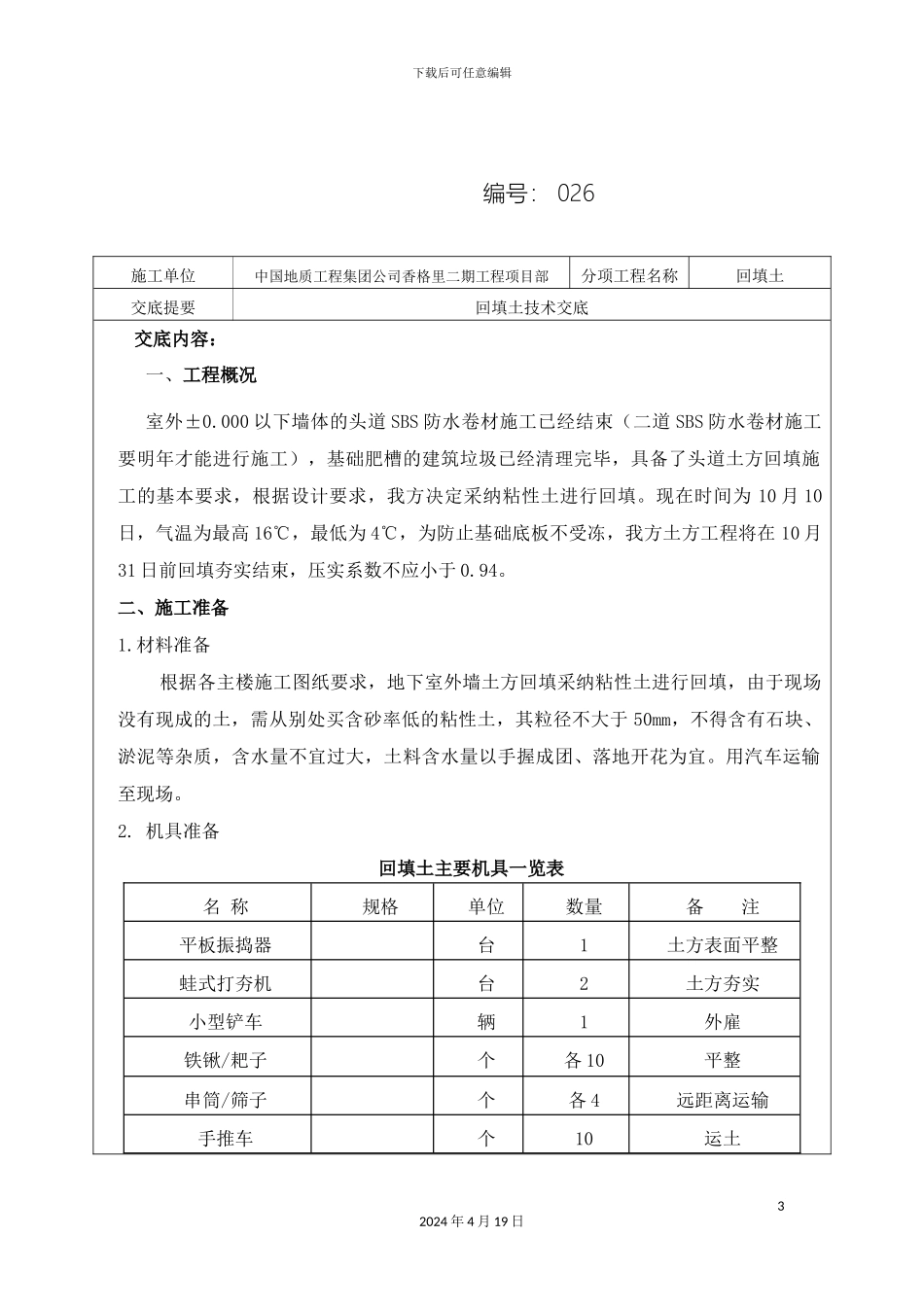

下载后可任意编辑亚游 ag 集团住宅小区地下室外墙回填土技术交底12024 年 4 月 19 日下载后可任意编辑亚游 ag 集团技术交底记录 22024 年 4 月 19 日下载后可任意编辑 编号: 02632024 年 4 月 19 日施工单位中国地质工程集团公司香格里二期工程项目部分项工程名称回填土交底提要回填土技术交底 交底内容: 一、工程概况 室外±0
000 以下墙体的头道 SBS 防水卷材施工已经结束(二道 SBS 防水卷材施工要明年才能进行施工),基础肥槽的建筑垃圾已经清理完毕,具备了头道土方回填施工的基本要求,根据设计要求,我方决定采纳粘性土进行回填
现在时间为 10 月 10日,气温为最高 16℃,最低为 4℃,为防止基础底板不受冻,我方土方工程将在 10 月31 日前回填夯实结束,压实系数不应小于 0
二、施工准备1
材料准备根据各主楼施工图纸要求,地下室外墙土方回填采纳粘性土进行回填,由于现场没有现成的土,需从别处买含砂率低的粘性土,其粒径不大于 50mm,不得含有石块、淤泥等杂质,含水量不宜过大,土料含水量以手握成团、落地开花为宜
用汽车运输至现场
机具准备 回填土主要机具一览表 名 称规格单位数量备 注平板振捣器台1土方表面平整蛙式打夯机台2土方夯实小型铲车辆1外雇铁锹/耙子个各 10平整串筒/筛子个各 4远距离运输手推车个10运土下载后可任意编辑42024 年 4 月 19 日冲击打夯机台3作业面较小地段人力夯个2自制二轮振动压路机台1外雇3
作业条件(1) SBS 防水卷材外侧采纳聚醋酸乙烯胶与 5㎝厚苯板(聚苯乙烯泡沫塑料板,22Kg/m³)进行粘结,聚醋酸乙烯胶一定要涂刷均匀,如天气气温在+5℃以上,也可采纳 20厚 1:3 水泥砂浆进行粘结
粘结一定要注意苯板缝隙,缝隙要均匀,且缝隙采纳高聚合物砂浆进行堵缝处理,确保苯板保温
