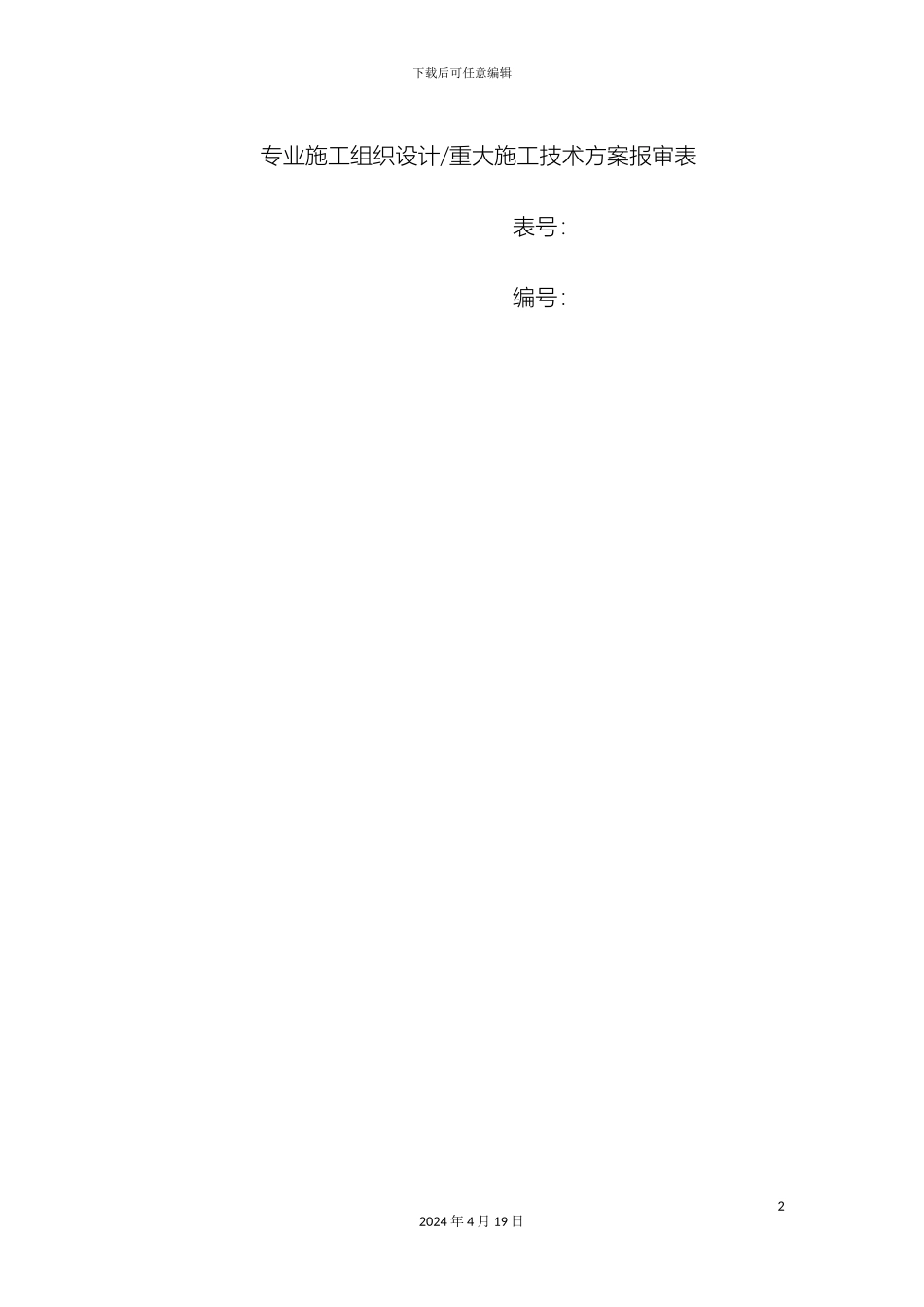

下载后可任意编辑人民路管道钢桁架拆除吊装施工方案12024 年 4 月 19 日下载后可任意编辑专业施工组织设计/重大施工技术方案报审表 表号: 编号:22024 年 4 月 19 日下载后可任意编辑江苏协联热电集团有限公司人民路热网管道钢桁架拆除32024 年 4 月 19 日工程名称江苏协联热电集团有限公司人民路管道钢桁架拆除吊装施工方案合同编号 致 江苏协联热电集团有限公司 生产技术部: 现提出 人民路管道钢桁架拆除吊装施工方案 专业施工组织设计/重大施工技术方案,请予审批。 承包商(章) 技术负责人: 7 月 26 日甲方审核意见: 审核: 年 月 日 批准: 年 月 日下载后可任意编辑施工方案 江苏天目建设集团有限公司 8 月42024 年 4 月 19 日下载后可任意编辑人民路管道钢桁架拆除吊装施工方案一、 工程概况及现场情况由于人民北路改造,路面进行翻修,同时为了使城市更漂亮,经讨论决定:将位于人民北路的架空管改造成为地埋管道,将原来旧管道及管道桁架拆除,桁架总长度为 26 米,长 1.8 米,宽 1.8米,桁架(含管道重量)总重为 20 吨,桁架地面距离地面高度为6 米。二、 施工人员配备 序号工种名称数量1施工负责人1 人2起重工2 人3电工1 人4焊工3 人5普工2 人6专职安全员1 人7质量员1 人8施工技术员1 人三、 施工机具一览序号名称数量序号名称数量150 吨吊车1 台9安全带5 根52024 年 4 月 19 日下载后可任意编辑210 吨货车1 辆10警戒围网10 张3千斤绳4 对11千斤顶1 个4电焊机(400A)1 台12枕木8 根5氧气2 瓶13线坠 0.5Kg1 个6乙炔2 瓶14手锤2 把7板手2 把15其它工具若干8大锤1 把四、施工组织机构:对组织网络图做下述说明:施工负责人:全面负责吊装工作专职安全员:为各班组提供施工安全方面的服务及监督质量员:负责安装工作的质量施工技术员:负责吊装工作技术保证等工作安装班组:负责安装、找正等项工作起重工班组:负责吊装、移位、搬迁等方面工作62024 年 4 月 19 日施工负责安装班组 安 全 员 质 量 员倒运桁架起 重防护、安全措施 吊 装 工 作 施工技术员下载后可任意编辑72024 年 4 月 19 日下载后可任意编辑五、 施工示意图(附图一)82024 年 4 月 19 日下载后可任意编辑92024 年 4 月 19 日下载后可任意编辑六、施工要求和施工前准备1、了解安装、吊装现场的平面布置。2、了解钢桁架的重量、外型尺寸...
