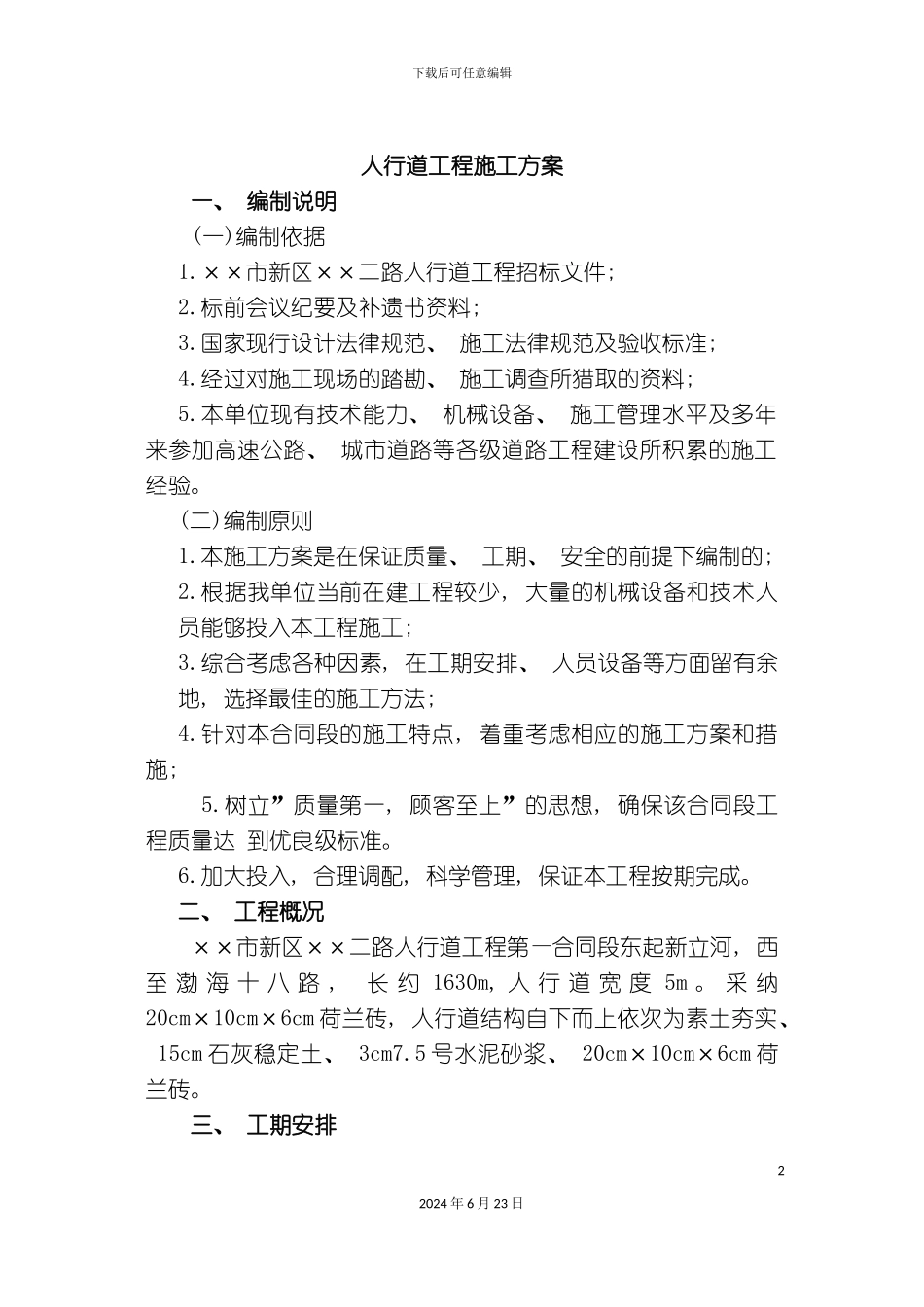

下载后可任意编辑人行道工程施工方案12024 年 6 月 23 日下载后可任意编辑 人行道工程施工方案一、 编制说明(一)编制依据1
××市新区××二路人行道工程招标文件; 2
标前会议纪要及补遗书资料; 3
国家现行设计法律规范、 施工法律规范及验收标准; 4
经过对施工现场的踏勘、 施工调查所猎取的资料; 5
本单位现有技术能力、 机械设备、 施工管理水平及多年来参加高速公路、 城市道路等各级道路工程建设所积累的施工经验
(二)编制原则1
本施工方案是在保证质量、 工期、 安全的前提下编制的; 2
根据我单位当前在建工程较少, 大量的机械设备和技术人员能够投入本工程施工; 3
综合考虑各种因素, 在工期安排、 人员设备等方面留有余地, 选择最佳的施工方法; 4
针对本合同段的施工特点, 着重考虑相应的施工方案和措施; 5
树立”质量第一, 顾客至上”的思想, 确保该合同段工程质量达 到优良级标准
加大投入, 合理调配, 科学管理, 保证本工程按期完成
二、 工程概况 ××市新区××二路人行道工程第—合同段东起新立河, 西至 渤 海 十 八 路 , 长 约 1630m, 人 行 道 宽 度 5m
采 纳20cm×10cm×6cm 荷兰砖, 人行道结构自下而上依次为素土夯实、 15cm 石灰稳定土、 3cm7
5 号水泥砂浆、 20cm×10cm×6cm 荷兰砖
三、 工期安排22024 年 6 月 23 日下载后可任意编辑 1
合同文件规定本工程于 20××年 8 月 24 日开工, 20××年 9 月 20 日竣工, 合同工期 28 天
为确保工期, 我单位将在保证工程质量的前提下加大施工投入, 实行先进的施工工艺, 根据以下分阶段进行控制
(1)8 月底完成清基、 基槽开挖、 路床碾压及灰土施工
(2)9 月 20 日前完成人行道块料铺设工作和路缘
