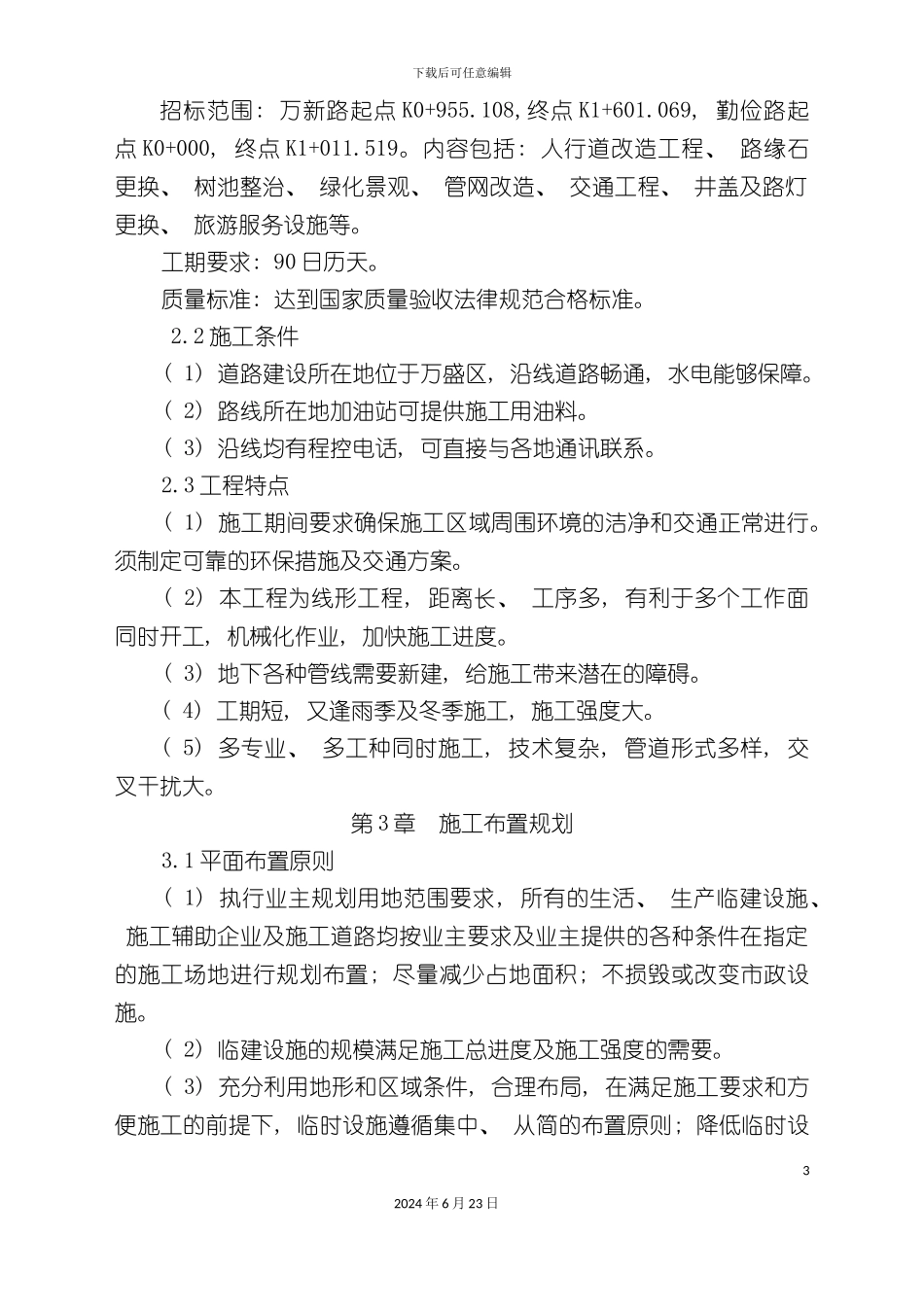

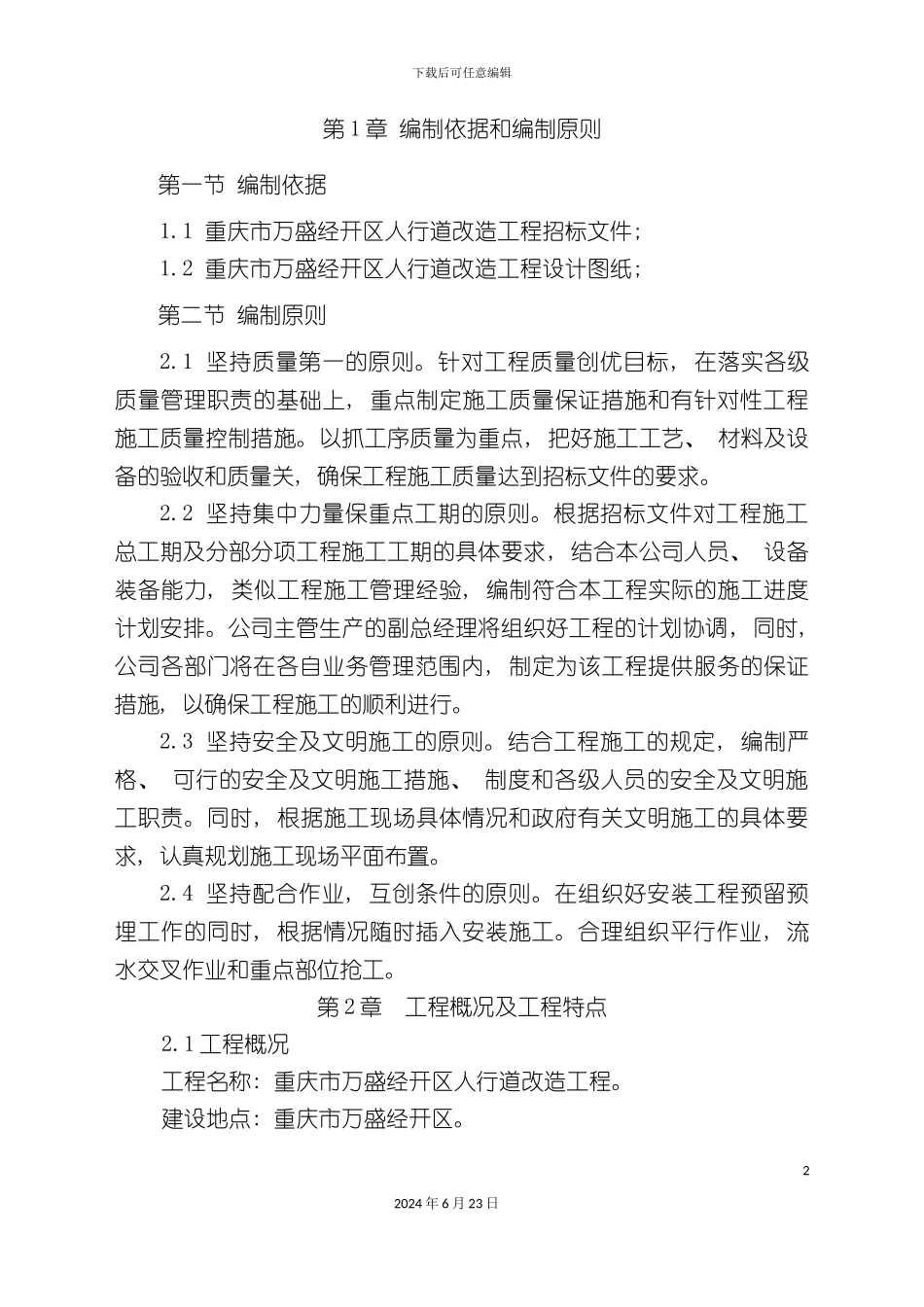

下载后可任意编辑人行道路改造施工方案12024 年 6 月 23 日下载后可任意编辑第 1 章 编制依据和编制原则第一节 编制依据1.1 重庆市万盛经开区人行道改造工程招标文件; 1.2 重庆市万盛经开区人行道改造工程设计图纸; 第二节 编制原则 2.1 坚持质量第一的原则。针对工程质量创优目标, 在落实各级质量管理职责的基础上, 重点制定施工质量保证措施和有针对性工程施工质量控制措施。以抓工序质量为重点, 把好施工工艺、 材料及设备的验收和质量关, 确保工程施工质量达到招标文件的要求。2.2 坚持集中力量保重点工期的原则。根据招标文件对工程施工总工期及分部分项工程施工工期的具体要求, 结合本公司人员、 设备装备能力, 类似工程施工管理经验, 编制符合本工程实际的施工进度计划安排。公司主管生产的副总经理将组织好工程的计划协调, 同时, 公司各部门将在各自业务管理范围内, 制定为该工程提供服务的保证措施, 以确保工程施工的顺利进行。2.3 坚持安全及文明施工的原则。结合工程施工的规定, 编制严格、 可行的安全及文明施工措施、 制度和各级人员的安全及文明施工职责。同时, 根据施工现场具体情况和政府有关文明施工的具体要求, 认真规划施工现场平面布置。2.4 坚持配合作业, 互创条件的原则。在组织好安装工程预留预埋工作的同时, 根据情况随时插入安装施工。合理组织平行作业, 流水交叉作业和重点部位抢工。第 2 章 工程概况及工程特点2.1 工程概况工程名称: 重庆市万盛经开区人行道改造工程。建设地点: 重庆市万盛经开区。22024 年 6 月 23 日下载后可任意编辑招标范围: 万新路起点 K0+955.108,终点 K1+601.069, 勤俭路起点 K0+000, 终点 K1+011.519。内容包括: 人行道改造工程、 路缘石更换、 树池整治、 绿化景观、 管网改造、 交通工程、 井盖及路灯更换、 旅游服务设施等。工期要求: 90 日历天。质量标准: 达到国家质量验收法律规范合格标准。2.2 施工条件( 1) 道路建设所在地位于万盛区, 沿线道路畅通, 水电能够保障。( 2) 路线所在地加油站可提供施工用油料。( 3) 沿线均有程控电话, 可直接与各地通讯联系。2.3 工程特点( 1) 施工期间要求确保施工区域周围环境的洁净和交通正常进行。须制定可靠的环保措施及交通方案。( 2) 本工程为线形工程, 距离长、 工序多, 有利于多个工作面同时开工, 机械化作业, 加快施工进度。( 3) 地下各种管线需...
