电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

人行道道施工项目组织设计

人行道道施工项目组织设计_第1页
1/41
人行道道施工项目组织设计_第2页
2/41
人行道道施工项目组织设计_第3页
3/41

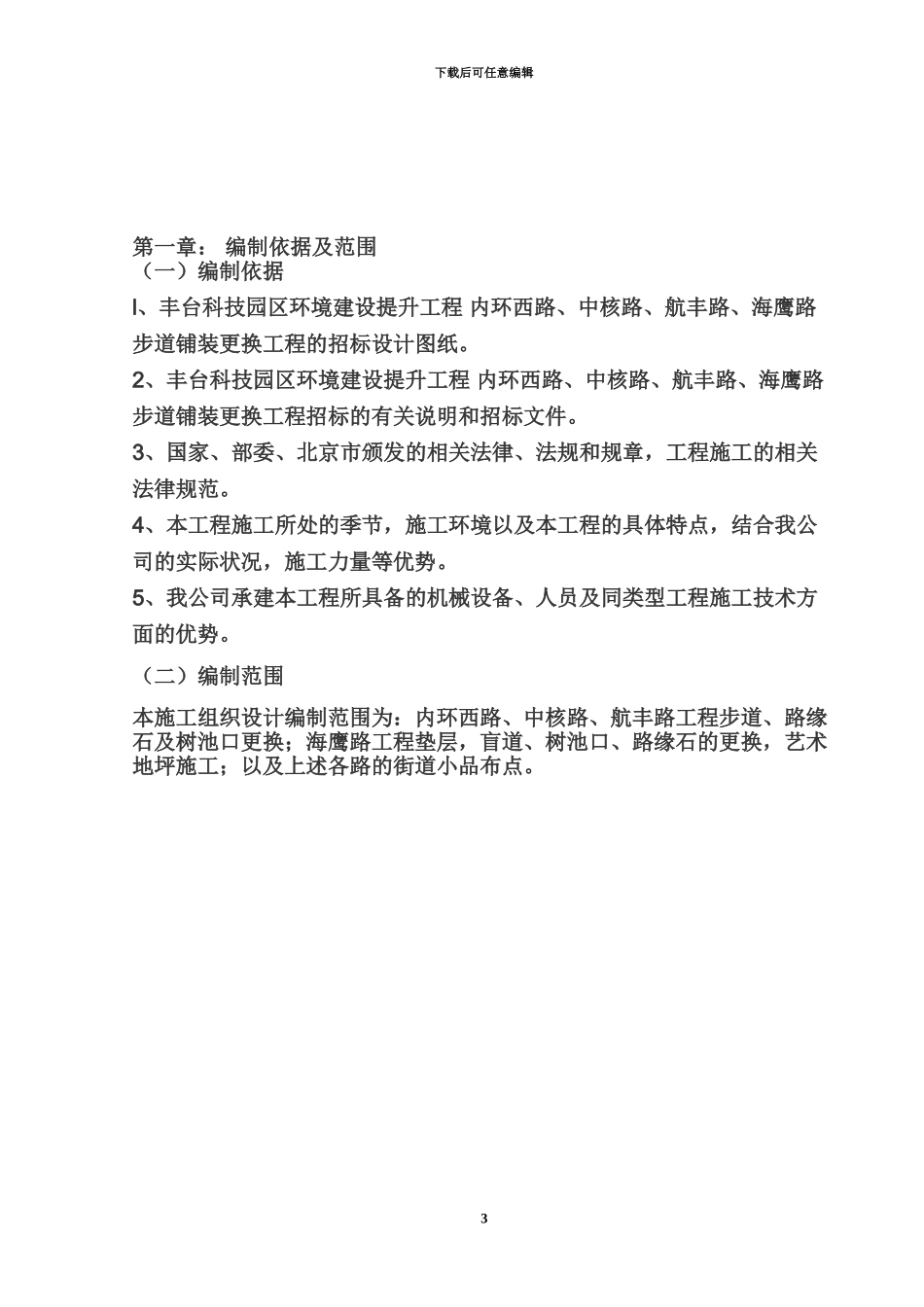

下载后可任意编辑人行道道施工项目组织设计下载后可任意编辑目 录第一章: 编制依据及范围…………………………………………………2第二章: 工程概况…………………………………………………………3第三章: 施工准备…………………………………………………………5第四章: 施工布置…………………………………………………………7第五章: 工程施工方案……………………………………………………12第六章: 工程质量目标及保证措施………………………………………16第七章: 安全及文明施工保证措施………………………………………19第八章: 环境保护措施……………………………………………………27第九章: 工期保证措施……………………………………………………28第十章: 安全生产应急预案………………………………………………31第十一章:成品保护就及保修措施和交付使用后服务承诺条款…………342下载后可任意编辑第一章: 编制依据及范围(一)编制依据l、丰台科技园区环境建设提升工程 内环西路、中核路、航丰路、海鹰路步道铺装更换工程的招标设计图纸。2、丰台科技园区环境建设提升工程 内环西路、中核路、航丰路、海鹰路步道铺装更换工程招标的有关说明和招标文件。3、国家、部委、北京市颁发的相关法律、法规和规章,工程施工的相关法律规范。4、本工程施工所处的季节,施工环境以及本工程的具体特点,结合我公司的实际状况,施工力量等优势。5、我公司承建本工程所具备的机械设备、人员及同类型工程施工技术方面的优势。(二)编制范围本施工组织设计编制范围为:内环西路、中核路、航丰路工程步道、路缘石及树池口更换;海鹰路工程垫层,盲道、树池口、路缘石的更换,艺术地坪施工;以及上述各路的街道小品布点。3下载后可任意编辑第二章:工程概况(一)工程概况丰台科技园区环境建设提升工程 内环西路、中核路、航丰路、海鹰路步道铺装更换工程建设地点位于北京市丰台区中关村科技园区丰台园,中核路、航丰路、海鹰路为东西向道路,中环西路为南北走向,各路长在 750-820米之间,道路两侧为停车带,步道宽为 2.9 米-3.2 米,人行步道铺装设计面积为 15952 平米。(二)工期目标及质量目标工期:本工程计划开工日期 2024 年 4 月 1 日,计划竣工日期为 2024年 4 月 20 日,总工期 20 日历天。质量等级:合格。(三)主要工程量序号海鹰路步道铺装更换序号海鹰路步道铺装更换单位数量单位数...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人行道道施工项目组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
