人货电梯装拆卸施工综合方案

人货电梯装拆卸施工综合方案_第1页
1/16
人货电梯装拆卸施工综合方案_第2页
2/16
人货电梯装拆卸施工综合方案_第3页
3/16

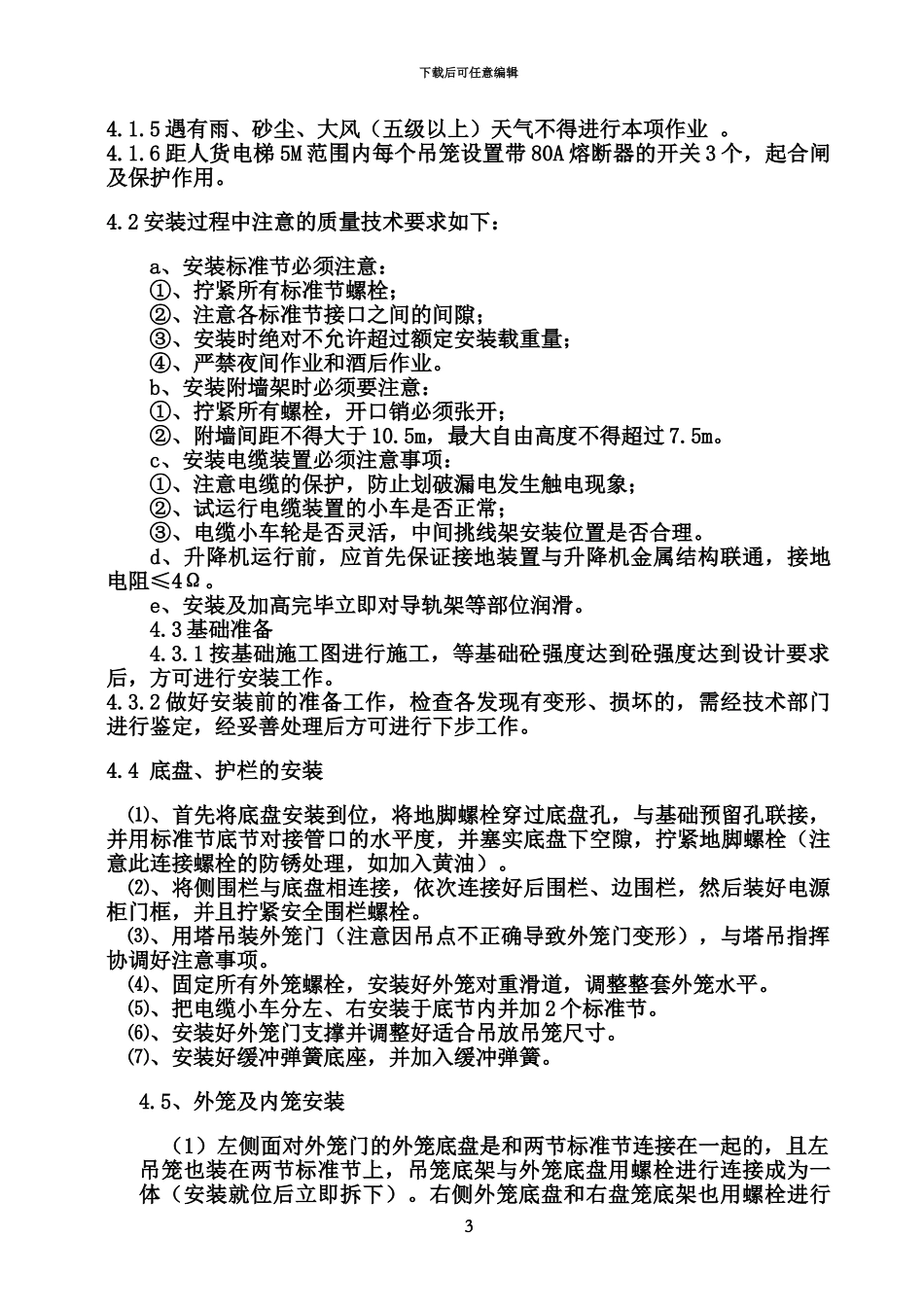

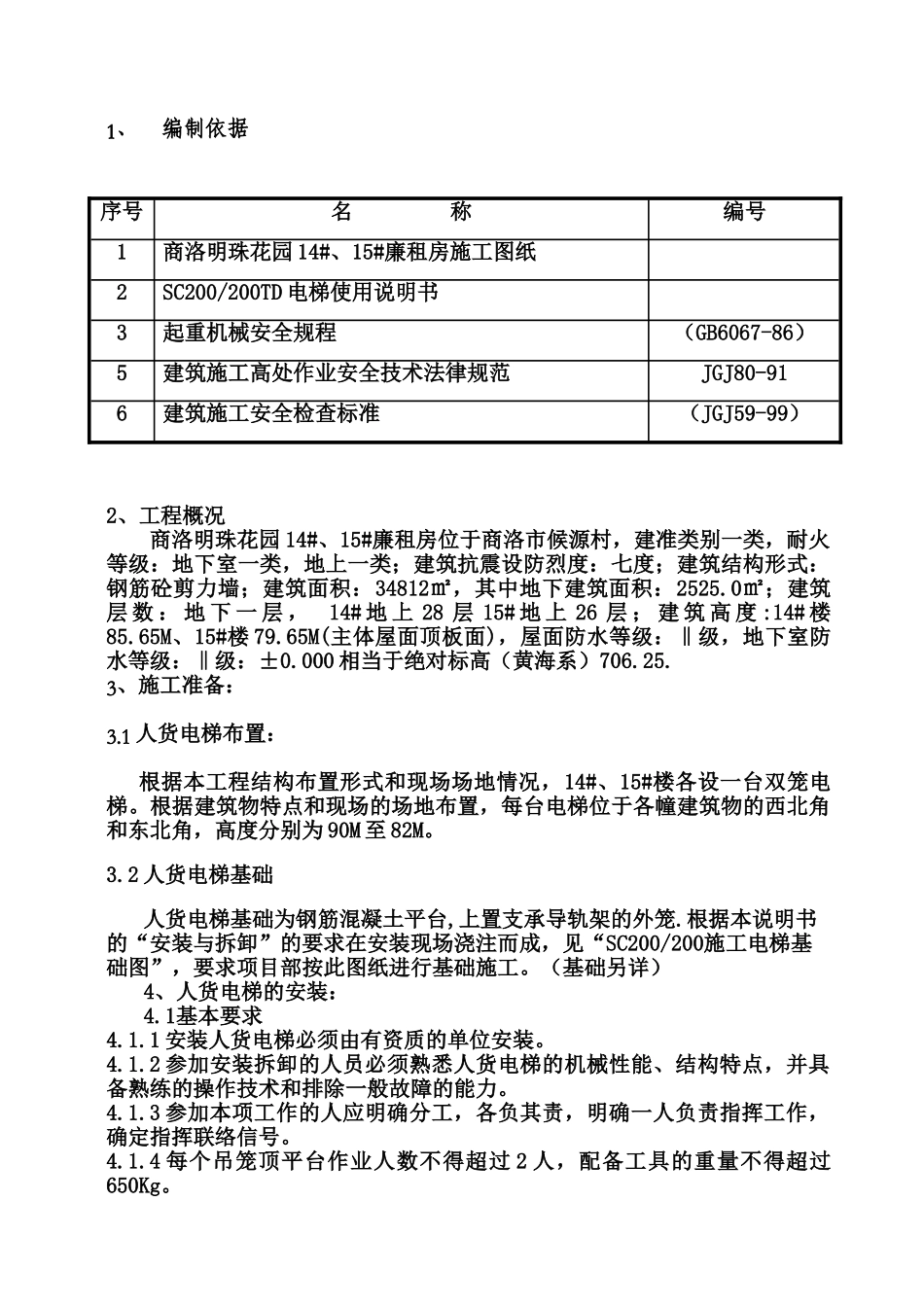

下载后可任意编辑人货电梯装拆卸施工综合方案1、编制依据2、工程概况商洛明珠花园 14#、15#廉租房位于商洛市候源村,建准类别一类,耐火等级:地下室一类,地上一类;建筑抗震设防烈度:七度;建筑结构形式:钢筋砼剪力墙;建筑面积:34812㎡,其中地下建筑面积:2525.0㎡;建筑层 数 : 地 下 一 层 , 14# 地 上 28 层 15# 地 上 26 层 ; 建 筑 高 度 :14# 楼85.65M、15#楼 79.65M(主体屋面顶板面),屋面防水等级:‖级,地下室防水等级:‖级:±0.000 相当于绝对标高(黄海系)706.25.3、施工准备:3.1 人货电梯布置:根据本工程结构布置形式和现场场地情况,14#、15#楼各设一台双笼电梯。根据建筑物特点和现场的场地布置,每台电梯位于各幢建筑物的西北角和东北角,高度分别为 90M 至 82M。3.2 人货电梯基础人货电梯基础为钢筋混凝土平台,上置支承导轨架的外笼.根据本说明书的“安装与拆卸”的要求在安装现场浇注而成,见“SC200/200施工电梯基础图”,要求项目部按此图纸进行基础施工。(基础另详)4、人货电梯的安装:4.1基本要求4.1.1 安装人货电梯必须由有资质的单位安装。4.1.2 参加安装拆卸的人员必须熟悉人货电梯的机械性能、结构特点,并具备熟练的操作技术和排除一般故障的能力。4.1.3 参加本项工作的人应明确分工,各负其责,明确一人负责指挥工作,确定指挥联络信号。4.1.4 每个吊笼顶平台作业人数不得超过 2 人,配备工具的重量不得超过650Kg。序号名 称编号1商洛明珠花园 14#、15#廉租房施工图纸2SC200/200TD 电梯使用说明书3起重机械安全规程(GB6067-86)5建筑施工高处作业安全技术法律规范JGJ80-916建筑施工安全检查标准(JGJ59-99)下载后可任意编辑4.1.5 遇有雨、砂尘、大风(五级以上)天气不得进行本项作业 。4.1.6 距人货电梯 5M 范围内每个吊笼设置带 80A 熔断器的开关 3 个,起合闸及保护作用。4.2 安装过程中注意的质量技术要求如下:a、安装标准节必须注意:①、拧紧所有标准节螺栓;②、注意各标准节接口之间的间隙;③、安装时绝对不允许超过额定安装载重量;④、严禁夜间作业和酒后作业。b、安装附墙架时必须要注意:①、拧紧所有螺栓,开口销必须张开;②、附墙间距不得大于 10.5m,最大自由高度不得超过 7.5m。c、安装电缆装置必须注意事项:①、注意电缆的保护,防止划破漏电发生触电现象;②、试运行电缆装置的小车是否正常;③、电缆小车轮是否灵活...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人货电梯装拆卸施工综合方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
