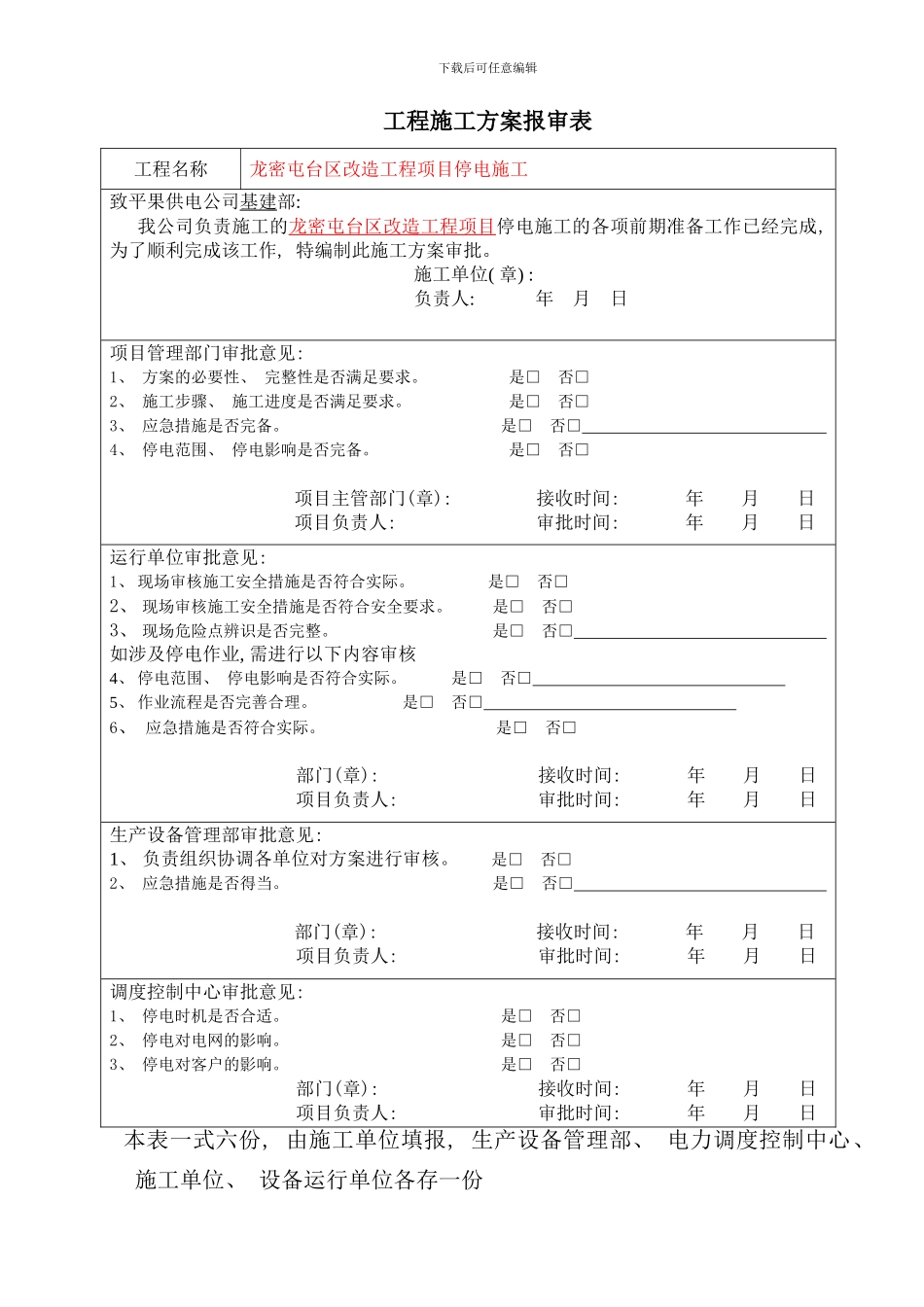

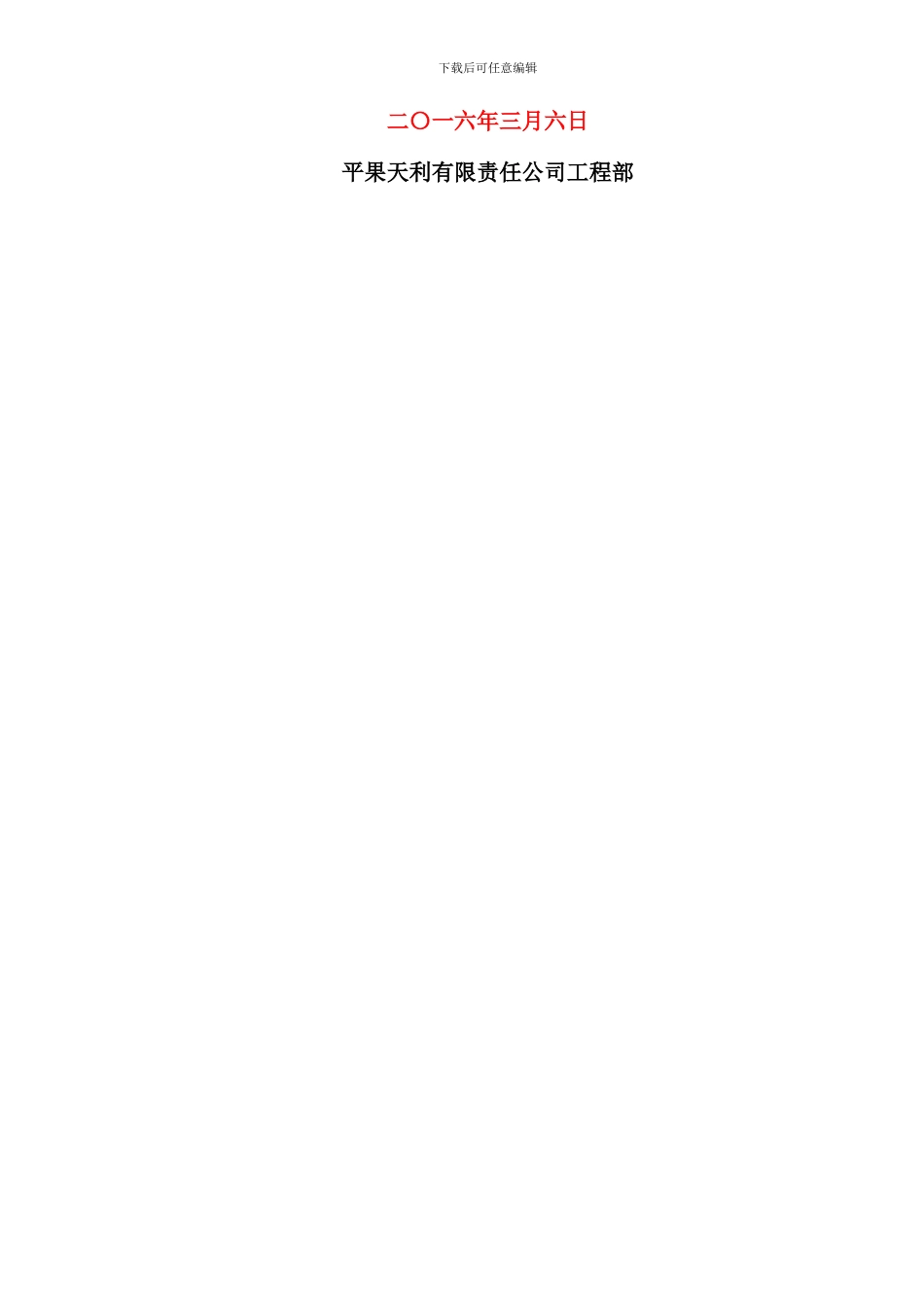

下载后可任意编辑工程施工方案报审表工程名称龙密屯台区改造工程项目停电施工致平果供电公司基建部: 我公司负责施工的龙密屯台区改造工程项目停电施工的各项前期准备工作已经完成, 为了顺利完成该工作, 特编制此施工方案审批。施工单位( 章) : 负责人: 年 月 日项目管理部门审批意见: 1、 方案的必要性、 完整性是否满足要求。 是□ 否□ 2、 施工步骤、 施工进度是否满足要求。 是□ 否□ 3、 应急措施是否完备。 是□ 否□ 4、 停电范围、 停电影响是否完备。 是□ 否□ 项目主管部门(章): 接收时间: 年 月 日项目负责人: 审批时间: 年 月 日运行单位审批意见: 1、 现场审核施工安全措施是否符合实际。 是□ 否□ 2、 现场审核施工安全措施是否符合安全要求。 是□ 否□ 3、 现场危险点辨识是否完整。 是□ 否□ 如涉及停电作业, 需进行以下内容审核4、 停电范围、 停电影响是否符合实际。 是□ 否□ 5、 作业流程是否完善合理。 是□ 否□ 6、 应急措施是否符合实际。 是□ 否□ 部门(章): 接收时间: 年 月 日项目负责人: 审批时间: 年 月 日生产设备管理部审批意见: 1、 负责组织协调各单位对方案进行审核。 是□ 否□ 2、 应急措施是否得当。 是□ 否□ 部门(章): 接收时间: 年 月 日项目负责人: 审批时间: 年 月 日调度控制中心审批意见: 1、 停电时机是否合适。 是□ 否□ 2、 停电对电网的影响。 是□ 否□ 3、 停电对客户的影响。 是□ 否□ 部门(章): 接收时间: 年 月 日项目负责人: 审批时间: 年 月 日本表一式六份, 由施工单位填报, 生产设备管理部、 电力调度控制中心、 施工单位、 设备运行单位各存一份下载后可任意编辑 龙密屯台区改造工程项目停电施工方案批 准: 审 核: 编 写: 下载后可任意编辑二〇一六年三月六日平果天利有限责任公司工程部下载后可任意编辑作业方案一、工程概况1、 本工程为海城供电所 35kV 海城站 10kV 拥良 908 线龙密台区改造工程,项目位于海城镇。本期在现有 35kV 太平变电站 10kV 布洋903 线 144 号杆处引下一回导线至龙密配变( 龙密台区为海城供电所移交给太平供电所) 。本期新建 100kVA 的台架变 1 台, 新增 30kVar户外电容补偿箱 1 套。新建或改造低压线路路径长共 896m, 其中三相四线 JKLYJ-120 共 32 米, 三相四线 JKLYJ-70 共 467...
